您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2023年05.1-6.30

准考证打印 2023年09月10日前

考试时间  2022年09月19日

成绩查询  考试后两个月左右

证书领取  2023年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

离一级建造师考试还有

NaNNaNNaN 天

平台尾

一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

备考2023年一建考生、添加专属老师微信免费获取备考资料 微信号edu24olxu

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 通信广电工程 >> 文章正文
2013年一级注册建造师通信广电每日练习46
来源:一级建造师考试网 收藏本页 2013/5/31 http://www.jzsedu.org/

环球网校建造师交流加入QQ群(129722917)获取最新考试动态

2013年一级注册建造师通信广电每日练习46

一级建造师网校为了让考生们更好的备考,特别收集整理了一级注册建造师通信与广电工程管理与实务试题资料,希望这些资料对大家有所帮助:

  • 1、(0分) CDMA采用的多址方式是( )。
    A.频分多址
    B.时分多址
    C.空分多址
    D.扩频多址
    •  正确答案:d
    • 解析:d
  • 2、(0分) 通信局(站)的供电系统避雷措施应包括()。
    A.当电力变压器设在站外时,宜在上方架设良导体避雷线
    B.电力变压器高、低压侧均应各装一组避雷器
    C.当电力变压器设在站内时,其高压电力线应采用地埋电力电缆
    D.电力电缆应选用具有塑料护套的电力电缆
    E.在架空电力线路与地埋电力电缆连接处应装设避雷器.
    •  正确答案:a,b,c,e
    • 解析:a,b,c,e
  • 3、(0分)

    背景资料:
    某SDH通信传输设备安装工程,共5个站,其中3个中继站,2个终端站。本工程施工地点位于山区,施工时间处于冬季。本工程的工程量如下:
    (1)终端站需在旧机房一列内安装3架光传输设备、一列2架DDF、1架ODF设备,电源需从所在列引出,并更换列熔丝基座。
    (2)中继站需在新机房内安装1架电源设备、1架光传输中继设备、1架ODF设备。
    本工程的电力电缆及辅材需施工单位自购,设备由建设单位指定的厂商提供到现场,测试仪器由施工方准备。合同工期要求30天,并规定因甲方原因造成工期延误5天以内工程承包费不得追加;延误工期违约金5000元/天,超过3天违约金10000元/天;工期提前甲方奖励500元/天。
         施工单位通过投标承揽到此工程,并且针对此工程建了项目经理部,项目经理部编制了施工组织设计,其中施工方案中规定:10人10天完成终端站安装,2人5天1套仪表完成本机测试;3人3天完成中继站安装,2人1天1套仪表完成本机测试;2人10天1套仪表完成系统测试。其中本机测试和系统测试只配备一套测试仪表。上述时间均包含工程准备、转移时间和竣工文件收集整理时间。为了保证工程目标的实现,在施工组织设计中还编制了质量、进度、安全控制计划。为了降低施工成本,项目经理部选派了2名技术人员参与此项目的施工。
    此工程按时开工,在施工过程中,有以下事件:
    (1)测试时发现个别焊点存在假焊
    (2)更换列熔丝基座时发生了电源短路,导致电力室熔丝烧断。
    (3)项目经理对现场施工质量进行检查时,发现部分测试结果有误。
    (4)由于冬季山区路滑,自备车辆发生交通事故,一施工人员腿部骨折。
    (5)机房内尘土较多,机房值班员向施工单位提出警告。
    工程经过施工单位的努力按时完工,建设单位组织了验收。工程竣工验收后一年多的时间里,施工单位多次向建设单位催收次项目的施工费,但建设单位一直以资金紧张为由不予支付。
    问题:
    1.请识别本工程施工现场的危险源。
    2.本工程应采用哪些措施降低施工成本?
    3.本工程需签订哪些合同?
    4.用横道图编制进度计划及人力运用示意图,编制要求:满足工期要求;使用最少的人力资源;成本最低。

    5.画出(双代号)网络图,并标明时间参数、关键路径。

    6.本工程安装人员费用100元/(人•.天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人。计算本工程最低成本。如增加一套仪器,增加2个成员,工期最多可提前多少天?施工成本会有何变化?

    解析:1.(本小题2分)本工程现场的风险源:①静电、激光和裸露的电源线,②高处的工具、未固定好的配件、高温烙铁、电动工具、山区道路、雨天行车等。
    2.(本小题5分)本工程降低施工成本的措施主要有:①建立合理的组织结构;②认真分析施工资源配备数量对利润的影响、依照企业定额进行管理;③控制好施工过程中的费用开支;④加强财务管理和财务核算;⑤采用合理的施工方法,降低质量成本,减少窝工,不使用的仪表尽快归还等。
    3.(本小题2分)本工程需要签订的合同主要有:施工承包合同、材料采购合同等。

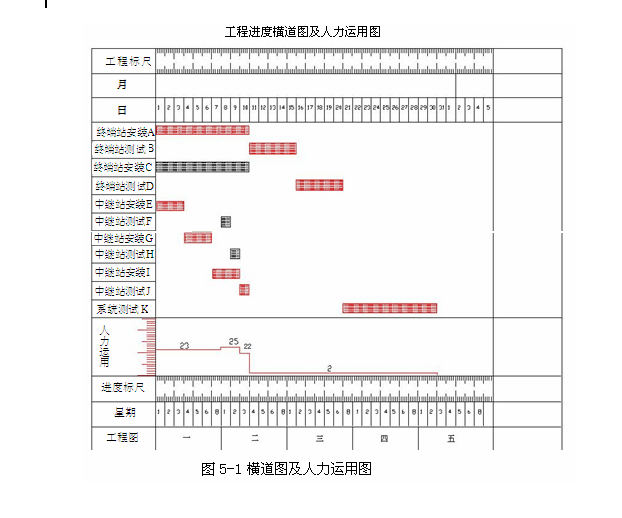

    4.(本小题5分)本工程要求:10人10天完成终端站安装,2人5天1套仪表完成本机测试;3人3天完成中继站安装;2人1天1套仪表完成本机测试,2人10天1套仪表完成系统测试。其中本机测试和系统测试只配备一套测试仪表。因此其横道图如下图。按照各作业组每天所需的人员数量。累计起来形成了人力运用示意图,如图5-1 所示:

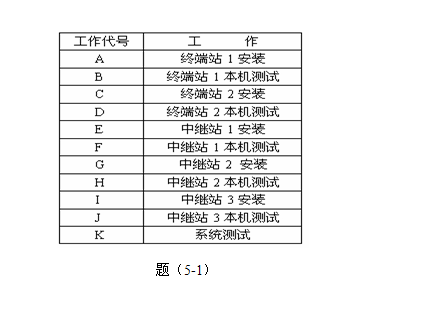

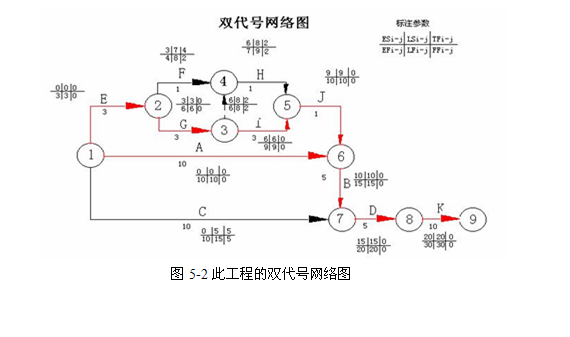

    5.(本小题8分)此工程的双代号网络图如下图5-2所示,其关键路径如图中红色路径:

    6.(本小题8分)如果工程安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人,那么工程最低成本计算如下:
    安装终端站工日:10人×10天×2站=200工日
        安装中继站工日:3人×3天×3站=27工日
    安装工日合计:200+27=227工日
    中继站本机测试工日:2人×1天×3站=6工日
    终端站本机测试工日:2人×5天×2站=20工日
    系统测试工日:2人×10天=20工日
    测试合计工日:6+20+20=46工日
    仪表使用天数:1×3+5×2+10=23天
    调遣人数:10×2+3+2=25(人)
    安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人。
    所以,此时工程最低成本=227×100+46×200+23×2000+1100+25×200=84000元
    增加仪表后,两个终端站的本机测试可以同时进行,可提前5天,两套仪表同时进行系统测试,可提前5天,共计工期提前10天。
    由于测试总工日不变,因此测试人员的费用和仪表的费用不变,仅增加两个人和一套仪表的调遣费。
    两个人和一套仪表的调遣费为:200×2+1100=1500元
    建设单位奖励费用500×10=5000元
    因此,可以节约费用:5000-1500=3500元
    1.(本小题2分)本工程现场的风险源:①静电、激光和裸露的电源线,②高处的工具、未固定好的配件、高温烙铁、电动工具、山区道路、雨天行车等。
    2.(本小题5分)本工程降低施工成本的措施主要有:①建立合理的组织结构;②认真分析施工资源配备数量对利润的影响、依照企业定额进行管理;③控制好施工过程中的费用开支;④加强财务管理和财务核算;⑤采用合理的施工方法,降低质量成本,减少窝工,不使用的仪表尽快归还等。
    3.(本小题2分)本工程需要签订的合同主要有:施工承包合同、材料采购合同等。
    4.(本小题5分)本工程要求:10人10天完成终端站安装,2人5天1套仪表完成本机测试;3人3天完成中继站安装;2人1天1套仪表完成本机测试,2人10天1套仪表完成系统测试。其中本机测试和系统测试只配备一套测试仪表。因此其横道图如下图。按照各作业组每天所需的人员数量。累计起来形成了人力运用示意图,如图5-1 所示:

    5.(本小题8分)此工程的双代号网络图如下图5-2所示,其关键路径如图中红色路径:

    6.(本小题8分)如果工程安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人,那么工程最低成本计算如下:
    安装终端站工日:10人×10天×2站=200工日
        安装中继站工日:3人×3天×3站=27工日
    安装工日合计:200+27=227工日
    中继站本机测试工日:2人×1天×3站=6工日
    终端站本机测试工日:2人×5天×2站=20工日
    系统测试工日:2人×10天=20工日
    测试合计工日:6+20+20=46工日
    仪表使用天数:1×3+5×2+10=23天
    调遣人数:10×2+3+2=25(人)
    安装人员费用100元/(人•天);测试人员200元/(人•天);测试仪表2000元/(套.•天);仪表调遣1100元/套,人员调遣费按1次200元/人。
    所以,此时工程最低成本=227×100+46×200+23×2000+1100+25×200=84000元
    增加仪表后,两个终端站的本机测试可以同时进行,可提前5天,两套仪表同时进行系统测试,可提前5天,共计工期提前10天。
    由于测试总工日不变,因此测试人员的费用和仪表的费用不变,仅增加两个人和一套仪表的调遣费。
    两个人和一套仪表的调遣费为:200×2+1100=1500元
    建设单位奖励费用500×10=5000元
    因此,可以节约费用:5000-1500=3500元
  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2023年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2022年一级建造师成绩查询时间

      5·2023年一级建造师考试时间9月9、10日

      6·一级建造师考试科目

    环球网校
    一级建造师
    主讲老师基础阶段强化阶段模考试题应试技巧班
    VIP独享
    教材精讲
    (40讲)

    经典习题
    (12讲)

    重点冲刺
    (16讲)
    考点解析
    (10讲)
      建设工程经济 张湧免费试听  免费试听 三套模拟题
      建设工程项目管理 张君免费试听  免费试听 三套模拟题
      工程法规及相关知识王丽雪 免费试听  免费试听 三套模拟题
      建筑工程管理与实务王树京 免费试听  免费试听 三套模拟题
      机电工程管理与实务苏婷免费试听 免费试听 三套模拟题
      公路工程管理与实务高玲玲免费试听 免费试听 三套模拟题
      市政公用工程管理李莹免费试听  免费试听 三套模拟题
      铁路工程管理与实务孙文波免费试听  免费试听 三套模拟题
      水利水电工程管理 盛松涛免费试听  免费试听  三套模拟题
      通信广电工程管理杨鹏免费试听 免费试听 三套模拟题
    课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送
    零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买
    全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买
    一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买

    学员登陆
    名师在线
    成丽芹老师
    张君老师
      张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
    韩教授
    陈明教授
      陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
