2013年一级注册建造师通信广电每日练习52
一级建造师网校为了让考生们更好的备考,特别收集整理了一级注册建造师通信与广电工程管理与实务试题资料,希望这些资料对大家有所帮助:
1、(0分)
背景资料:

在X市本地网通信线路工程中,某施工处承担户线安装部分,包括分线设备下线(称爬杆线)和用户室外线两部分。线缆走向整齐、合理,并于8日30日全部安装完成,从9月1日开始由技术人员对线缆进行测试,在测试过程中发现其中存在很多质量问题,统计如表1L420083-1所示:
问题:
1.请施工单位应用排列图法来分析存在的质量问题?
2.存在的主要质量问题是什么?
- 解析:1.首先将在测试过程中发现的不合格项原始资料进行加工整理,画出排列表和绘出

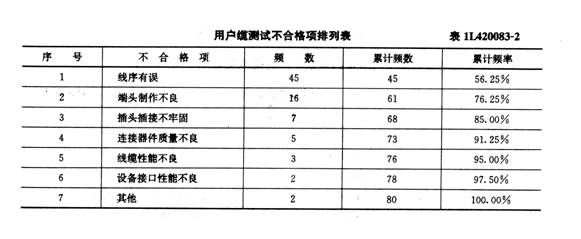

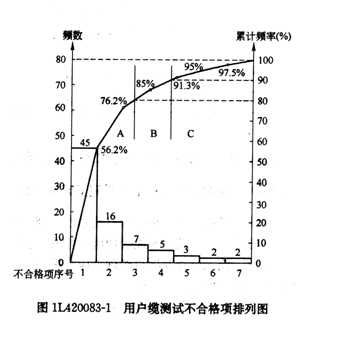

排列图。采取排列图法可直观地看出影响质量的主要因素,便于有针对性的前期预防和后期检查,确保工程质量。如表1L420083-2、图1L420083-1所示。
(2)通过排列图法分析可以看出,在测试过程中发现的主要问题是线序有误及端头制作不良两项,这两项出现的不合格数占全部不合格数的76.25%,因此。这两项应作为质量改进的主要对象。
1.首先将在测试过程中发现的不合格项原始资料进行加工整理,画出排列表和绘出
排列图。采取排列图法可直观地看出影响质量的主要因素,便于有针对性的前期预防和后期检查,确保工程质量。如表1L420083-2、图1L420083-1所示。
(2)通过排列图法分析可以看出,在测试过程中发现的主要问题是线序有误及端头制作不良两项,这两项出现的不合格数占全部不合格数的76.25%,因此。这两项应作为质量改进的主要对象。
2、(0分) 在广播电视系统中,( )是一种代码变换,主要解决数字信号传输的可靠性问题。
A.信源编码
B.信道编码
C.信道解码
D.信源解码
A.信源编码
B.信道编码
C.信道解码
D.信源解码
- 正确答案:b
- 解析:b
3、(0分) 背景资料:
某地新建架空光缆线路工程全长128km,工期为11月20日至次年1月20日,由某电信工程公司项目经理部负责施工,施工单位承包除光缆一、接头盒及尾纤以外的所有材料,路由报建工作由建设单位负责完成。工程开工前,项目经理部在现场勘查后编写了施工组织设计,其中部分内容如下:
在工程概况中提到,施工过程中可能遇到大风降温天气,寒冷季节施工时,工效会降低;部分段落可能会遇到当地居民的阻工问题。在施工进度计划中要求杆路敷设工作于12月20日完成,放缆接续工作于1月10日完成。在用工计划和施工车辆、机具及仪表使用计划中,按照进度计划配备了施工人员和相应的车辆、机具和仪表;在材料需求计划中要求全程材料平均分3次到货,从11月17日开始,每10天到货一次。
工程按期开工后,施工人员首先发现施工现场的气温比施工组织设计工程概况中描述的情况要好,气温比常年偏高,到12月20日还没有冻土,因此工程进度比预计的要快。定购的材料每次都能按计划到货,而且质量符合规定的标准要求。虽然部分地段发生了阻工的问题,但在建设单位的协调下,问题在一周之内都能得到解决。
在施工单位和建设单位的共同努力下,工程按时完工。
问题:
1.按照此施工组织设计施工可能会发生哪些问题?为什么?应如何解决?
2.此工程阻工问题可能影响工程进度吗?为什么?
某地新建架空光缆线路工程全长128km,工期为11月20日至次年1月20日,由某电信工程公司项目经理部负责施工,施工单位承包除光缆一、接头盒及尾纤以外的所有材料,路由报建工作由建设单位负责完成。工程开工前,项目经理部在现场勘查后编写了施工组织设计,其中部分内容如下:
在工程概况中提到,施工过程中可能遇到大风降温天气,寒冷季节施工时,工效会降低;部分段落可能会遇到当地居民的阻工问题。在施工进度计划中要求杆路敷设工作于12月20日完成,放缆接续工作于1月10日完成。在用工计划和施工车辆、机具及仪表使用计划中,按照进度计划配备了施工人员和相应的车辆、机具和仪表;在材料需求计划中要求全程材料平均分3次到货,从11月17日开始,每10天到货一次。
工程按期开工后,施工人员首先发现施工现场的气温比施工组织设计工程概况中描述的情况要好,气温比常年偏高,到12月20日还没有冻土,因此工程进度比预计的要快。定购的材料每次都能按计划到货,而且质量符合规定的标准要求。虽然部分地段发生了阻工的问题,但在建设单位的协调下,问题在一周之内都能得到解决。
在施工单位和建设单位的共同努力下,工程按时完工。
问题:
1.按照此施工组织设计施工可能会发生哪些问题?为什么?应如何解决?
2.此工程阻工问题可能影响工程进度吗?为什么?
- 解析:1.按照此施工组织设计施工,施工现场可能会存在窝工和成本增加的问题。
由于施工单位开工后,现场的气温比常年偏高,使得立杆及制装拉线工作变得简单、快速,按照施工组织设计配置的施工资源进行施工,实际工程进度肯定比计划进度要快一些。由于施工现场的材料仍按照原计划供货,因此会导致现场缺少材料而无法施工,从而使得施工现场出现窝工和成本增加的问题。
解决施工现场的窝工和成本增加的问题,可采取减少施工资源配置或加快材料供应速度等方式解决。但是加快材料的供应速度比较难实现。这主要是由材料厂家的生产周期和供货周期决定的。
2.此工程的阻工问题可能不会影响工程进度。这是由于架空线路工程存在多个施工起点,如果某一地段出现阻工问题,、施工单位可以到其他的段落继续施工,待该地段阻工问题解决以后,再继续此段的施工。由于建设单位解决阻工的问题比较及时,因此可能不会影响施工进度。
1.按照此施工组织设计施工,施工现场可能会存在窝工和成本增加的问题。
由于施工单位开工后,现场的气温比常年偏高,使得立杆及制装拉线工作变得简单、快速,按照施工组织设计配置的施工资源进行施工,实际工程进度肯定比计划进度要快一些。由于施工现场的材料仍按照原计划供货,因此会导致现场缺少材料而无法施工,从而使得施工现场出现窝工和成本增加的问题。
解决施工现场的窝工和成本增加的问题,可采取减少施工资源配置或加快材料供应速度等方式解决。但是加快材料的供应速度比较难实现。这主要是由材料厂家的生产周期和供货周期决定的。
2.此工程的阻工问题可能不会影响工程进度。这是由于架空线路工程存在多个施工起点,如果某一地段出现阻工问题,、施工单位可以到其他的段落继续施工,待该地段阻工问题解决以后,再继续此段的施工。由于建设单位解决阻工的问题比较及时,因此可能不会影响施工进度。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
