2013年一级注册建造师通信广电每日练习137
一级建造师网校为了让考生们更好的备考,特别收集整理了一级注册建造师通信与广电工程管理与实务试题资料,希望这些资料对大家有所帮助:
1、(0分) 数字数据传输系统得组成部分有( )。A.本地接入系统
B.骨干网系统
C.网络管理系统
D.同步定时系统
E.复用及交叉连接系统
正确答案:a,c,d,e
解析:a,c,d,e
2、(0分) 通信工程建设项目中的环境影响防护对策,应与工程建设(),执行“三同时”
制度。
A.同时设计
B.同时计划
C.同时施工
D.同时监理
E.同时验收投产使用
制度。
A.同时设计
B.同时计划
C.同时施工
D.同时监理
E.同时验收投产使用
正确答案:a,c,e
解析:a,c,e
3、(0分) 程控交换设备的障碍率测试一般采用()。
A.人机命令法
B.话务统计法
C.话务观察法
D.模拟呼叫法
A.人机命令法
B.话务统计法
C.话务观察法
D.模拟呼叫法
正确答案:d
- 解析:d
4、(0分) “声闸”的主要作用是使录音室的()满足要求。
A.混响时间
B.频率特性
C.噪声指标
D.声音左右对称
A.混响时间
B.频率特性
C.噪声指标
D.声音左右对称
- 正确答案:c
- 解析:c
5、(0分)
1.施工过程中,如果因管道建设原因,时常遇到当地居民阻碍施工的问题,项目经理部应如何向监理单位办理施工索赔?索赔应包括哪些内容?
2.假设光缆全部气吹完毕才可以开始接续,光缆接续完了再做成端,全部工程量完成后才开始整理竣工资料。请绘制此工程的双代号网络图,并计算各项工作的时间参数及本工程的计算工期。
3.本工程的竣工资料的竣工文件部分应包括哪些内容?
4.本工程中,建设单位应在何时向施工单位支付多少预付款?如果建设单位不能按时按期拨付预付款,施工单位应如何维护自己的权利?
5.项目经理部应如何从内部管理方面控制工程成本?
背景资料:

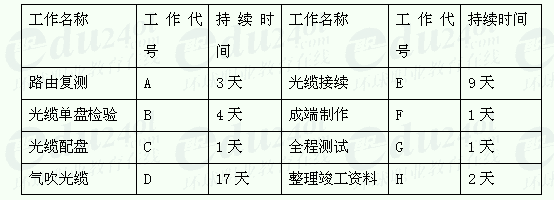

某项目经理部负责136km硅芯管管道的气吹光缆工程,建设单位在开工前已与监理单位签订了监理合同,与施工单位签订了施工合同,合同约定按照《通信工程价款结算暂行办法》规定拨付工程款,工程工期为35天,工程主要材料由建设单位提供。施工内容及各项工作持续的时间如下表。项目经理部只有一套气吹设备、一台光纤熔接机、一台OTDR、一台光源、一台光功率计。
1.施工过程中,如果因管道建设原因,时常遇到当地居民阻碍施工的问题,项目经理部应如何向监理单位办理施工索赔?索赔应包括哪些内容?
2.假设光缆全部气吹完毕才可以开始接续,光缆接续完了再做成端,全部工程量完成后才开始整理竣工资料。请绘制此工程的双代号网络图,并计算各项工作的时间参数及本工程的计算工期。
3.本工程的竣工资料的竣工文件部分应包括哪些内容?
4.本工程中,建设单位应在何时向施工单位支付多少预付款?如果建设单位不能按时按期拨付预付款,施工单位应如何维护自己的权利?
5.项目经理部应如何从内部管理方面控制工程成本?
- 解析:1.(本小题6分)对于此工程时常遇到当地居民阻碍施工的问题,项目经理部应在保存受阻证据和损失记录的基础上,阶段性地向监理工程师发出索赔意向,在索赔事件终了后28天内,向监理工程师送交索赔的有关资料和最终的索赔报告,监理工程师应在28天内给予答复或要求项目经理部进一步补充索赔理由和证据。逾期未答复,则视为该项索赔成立。
此工程的索赔应包括费用索赔和工期索赔。

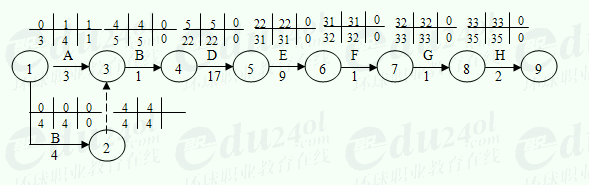

2.(本小题8分)网络图及时间参数的计算如下图:
本工程的计算工期为35天。
3.(本小题6分)本工程竣工资料的竣工文件部分应包括:案卷封面;案卷目录;竣工文件封面;竣工文件目录;工程说明;建筑安装工程量总表;已安装设备明细表;工程材料盘点单;开工报告;停(复)工报告;完工通知;工程变更单和洽商记录;重大工程质量事故报告表;验收证书;交接书;隐蔽工程签证记录;备考表。
4.(本小题4分)由于此项目的主要材料由建设单位提供,按照文件的规定,建设单位应按合同总价的30%支付此项目的预付款。
建设单位如果不按合同约定预付工程款,施工单位应在预付时间到期后10天内向建设单位发出要求预付的通知。建设单位收到通知后如仍不按要求预付时,施工单位可在发出通知14天后停止施工。建设单位应从约定应付之日起向施工单位支付应付款的利息(利率按同期银行贷款利率计),并承担违约责任。
5.(本小题6分)为了从内部管理方面控制工程成本,项目经理部应合理安排人工费的开支水平;提高机械设备、仪表的租赁及利用效果;管理好现场材料,提高机械的利用率,减少现场车辆的配置;提高作业人员的施工质量,降低质量成本;按照制定的安全控制计划进行操作,避免发生安全事故;保证工程按照合同规定的工期完工。
1.(本小题6分)对于此工程时常遇到当地居民阻碍施工的问题,项目经理部应在保存受阻证据和损失记录的基础上,阶段性地向监理工程师发出索赔意向,在索赔事件终了后28天内,向监理工程师送交索赔的有关资料和最终的索赔报告,监理工程师应在28天内给予答复或要求项目经理部进一步补充索赔理由和证据。逾期未答复,则视为该项索赔成立。
此工程的索赔应包括费用索赔和工期索赔。
2.(本小题8分)网络图及时间参数的计算如下图:
本工程的计算工期为35天。
3.(本小题6分)本工程竣工资料的竣工文件部分应包括:案卷封面;案卷目录;竣工文件封面;竣工文件目录;工程说明;建筑安装工程量总表;已安装设备明细表;工程材料盘点单;开工报告;停(复)工报告;完工通知;工程变更单和洽商记录;重大工程质量事故报告表;验收证书;交接书;隐蔽工程签证记录;备考表。
4.(本小题4分)由于此项目的主要材料由建设单位提供,按照文件的规定,建设单位应按合同总价的30%支付此项目的预付款。
建设单位如果不按合同约定预付工程款,施工单位应在预付时间到期后10天内向建设单位发出要求预付的通知。建设单位收到通知后如仍不按要求预付时,施工单位可在发出通知14天后停止施工。建设单位应从约定应付之日起向施工单位支付应付款的利息(利率按同期银行贷款利率计),并承担违约责任。
5.(本小题6分)为了从内部管理方面控制工程成本,项目经理部应合理安排人工费的开支水平;提高机械设备、仪表的租赁及利用效果;管理好现场材料,提高机械的利用率,减少现场车辆的配置;提高作业人员的施工质量,降低质量成本;按照制定的安全控制计划进行操作,避免发生安全事故;保证工程按照合同规定的工期完工。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
