2.问题:
(1)判断施工工艺中第1~第4条是否正确?如不正确,请改正。
(2)第5条存在什么问题?说明理由。
10、当箱梁混凝土达到设计强度的80%以后,一般控制在浇完混凝土( )天,就可进行预应力张拉。
A、3
B、4
C、5
D、6
答案
1、 (1)
1)可能发生在10m处:吸泥机清理不彻底时,形成灌注桩中断或混凝土中夹有泥石。
2)可能发生在27m处;采取强制提升而造成导管脱节。
(2)进水、塞管、埋管。
(3)可采用拔抽抖动导管(不可将导管口拔出混凝土面)。当所堵塞的导管长度较短时,也可以用型钢插入ぁ考试大一级建造导管内来疏通导管,或在导管上同定附着式振捣器进行振动。
主观题答案仅供参考
2、B
3、ABCD
4、(1)平行施工(作业)方式的主要特点是进度快,所需的资源量大。采用两个路面施工ぁ考试大一级建造队的前提条件是该施工单位要有足够的专业设备和人员(即足够资源量)。从背景材料的描述,该施工单位具备此条件。采用平行施工方式能达到缩短工期的要求,两个路面施工队平行施工的组织方式能达到预期效果。
(2)在工作(工序)持续时间计算和进度计划安排方面:
1)工序的持续时间的计算是正确的。
2)底基层与基层之间的搭接关系选择的正确STS;因为底基层快于基层。
3)底基层与基层之间的搭接时距计算方面是正确。
4)基层与面层之间搭接关系的分析是错误的;因为面层速度快于基层不应选择STS(开始到开始)的搭接关系;应该为FTF(完成到完成)搭接关系。
5)搭接时距计算是错误的;应该除以两者中较快的速度=1200/160=7.5d,应该取8d。考虑到养生至少7d,所以FTF=8+7=15d。
6)路面工程总工期的计算错误;应改为,总工期=5+80+15=100d。

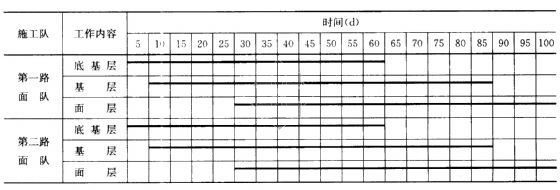

进度计划横道图的表示是错误的;进度计划横道图的正确表示应为:
主观题答案仅供参考
5、B
6、A
7、D
8、ABCE
9、(1)第(1)、(2)、(3)条正确。第(4)条中“先振压2遍,再静压2遍”不正确。应“先静压,再振压”。
(2)7d后不应该开放交通,开放交通前应喷洒透层油后铺筑下封层。因为水泥、石灰、粉煤灰等无机结合料稳定土与粒料的半刚性基层上必须浇洒透层沥青。基层在沥青面层铺筑前,要临时开放交通,防止基层因车辆作用出现水毁须设置封层。
主观题答案仅供参考
10、A
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
