2012年一级注册建造师公路工程管理与实务突破试卷1_第3页
三、案分析例题(共5题,前3题各20分,后2题各30分,总计120分)


31 背景
某公路项目,签约后,由于受地质特点和施工条件等原因,并且业主提出工程质量高、施工进度快的要求。因此设计方详细权衡了各种路面施工技术的优缺点后,拟采用水泥混凝土路面。该施工技术要求面层混凝土材料必须具有较高的抗弯拉强度和耐磨性,良好的耐冻性以及尽可能低的膨胀系数和弹性模量。
【问题】
1.简述水泥混凝土路面的优点。
2.简述水泥混凝土路面的缺点。
3.水泥混凝土面层铺筑的技术方法有哪些?
4.设计方应该采用哪种水泥混凝土面层铺筑的技术方法?为什么?
【正确答案】:
请参照解析
试题解析:
1.水泥混凝土路面的优点:强度高;稳定性好;耐久性好;养护费用少、经济效益高;有利于夜间行车;有利于带动当地建材业的发展。
2.水泥混凝土路面的缺点:对水泥和水的需要量大;有接缝;开放交通较迟;修复困难。
3.水泥混凝土面层铺筑的技术方法有滑模机械铺筑、三辊轴机组铺筑、轨道摊铺机铺筑、小型机具铺筑和碾压混凝土等五种方法。
4.设计方应该采用滑模机械铺筑。因为滑模摊铺技术在我国经过多年的推广应用,已经成为我国在高等级公路水泥混凝土路面施工中广泛采用的工程质量最高、施工速度最快、装备最现代化的高新成熟技术。
【解析】
本案例第1问和第2问主要考查水泥混凝土路面的优缺点。水泥混凝土路面的优点:强度高;稳定性好;耐久性好;养护费用少、经济效益高;有利于夜间行车;有利带动当地建材业的发展。水泥混凝土路面的缺点:对水泥和水的需要量大;有接缝;开放交通较迟;修复困难。
本案例第3问主要考查水泥混凝土面层铺筑的技术方法。水泥混凝土面层铺筑的技术方法有小型、机具铺筑、滑模机械铺筑、轨道摊铺机铺筑、三辊轴机组铺筑和碾压混凝土等五种方法。
本案例第4问主要考查滑模机械铺筑方法的适用范围。滑模摊铺技术在我国自1991年开始,经过多年推广应用,已经成为我国在高等级公路水泥混凝土路面施工中广泛采用的工程质量最高、施工速度最快、装备最现代化的高新成熟技术。

32 背景
某施工单位承接了南方一座双向四车道分离式隧道施工,该隧道穿越一向斜构造。该隧道全长4279m,最大埋深1049m,单孔隧道净空宽度9.14m,单孔净空高度6.98m。两洞口处设有明洞,边坡较稳定。
施工单位结合该隧道的特点进行了施工组织设计,其中:(1)为了获得良好的光面爆破效果,采取了以下措施:①适当加密辅助眼;②光面爆破层厚度一般取50~90cm;③光面爆破的炸药宜采用低猛度、低爆速炸药。在炮眼底部,为了克服底岩石的夹制作用,应改为高爆速炸药。(2)为防止地表水危及隧道施工安全,进洞50m左右后,开始做洞口工程,洞口支护时,支护面至开挖面的距离拟定为10m。(3)为满足防尘要求,项目部采取了“湿式凿岩标准化、个人防护普遍化”。(4)施工单位严格按照新奥法施工的程序进行,并对锚喷混凝土的质量进行如下检查:①喷射混凝土抗压强度检查;②喷层与围岩粘结情况的检查;③喷层厚度检查。(5)经过浅埋暗挖段时,加强排水,采用内燃抽水机抽水,优先采用全断面法开挖。
【问题】
1.改正施工组织设计的第(1)条错误做法。请指出光面爆破三眼的爆破顺序。
2.改正施工组织设计中第(2)条的错误做法。
3.第(3)条措施中,隧道防尘措施不完整,请补充。
4.第(4)条措施中,锚喷支护的质量检查不齐全,请补充。
5.指出第(5)条措施的错误之处并改正。
【正确答案】:
请参照解析 www.jzsedu.org
试题解析:
1.“适当加密辅助眼”错误,应“适当加密周边眼”。光面爆破顺序为:掏槽眼-辅助眼-周边眼。
2.(1)“进洞50m左右后,开始做洞口工程”错误,应改为:掘进前首先做好洞口工程。
(2)洞口支护时,“支护面至开挖面的距离拟定为10m”错误,应改为:洞口支护时,支护面至开挖面的距离一般不得超过4m。
3.机械通风正常化;喷雾洒水正规化。
4.补充如下:
(1)当发现锚喷混凝土表面有裂缝、脱落、露筋、渗透漏水等情况时,应予修补,凿除喷层重喷或进行整治。
(2)锚杆安设后每300根至少选择3根作为1组进行抗拔力试验,围岩条件或原材料变更时另作1组。同组锚杆28天的抗拔力平均值应满足要求;每根锚杆的抗拔力最低值不得小于设计值的90%。
5.采用内燃抽水机抽水错误,应采用电力抽水设备;优先采用全断面法开挖错误,应优先采用单侧壁导坑法、双侧壁导坑法或留核心土开挖法,严禁采用全断面法开挖。
【解析】
本案例第1问主要考查光面爆破的技术措施和施工顺序。为了获得良好的光面爆破效果,可采取以下技术措施:(1)适当加密周边眼;(2)合理确定光面爆破层厚度;(3)合理用药;(4)采用小直径药卷不偶合装药结构;(5)保证光面爆破眼同时起爆;(6)要为周边眼光面爆破创造临空面。掘进工作面的炮眼可分为掏槽眼、辅助眼和周边眼。
本案例第2问主要考查隧道施工安全技术要点。掘进前应先做好隧道洞口工程,做好洞口边坡,仰坡与天沟,边沟等排水设施,确保地表水不危及隧道施工安全。洞口支护时,支护面至开挖面的距离一般不得超过4m。
本案例第3问主要考查隧道防尘措施。隧道防尘:湿式凿岩标准化;机械通风正常化;喷雾洒水正规化;个人防护普遍化。
本案例第4问主要考查锚喷支护的质量要求:(1)喷射混凝土抗压强度检查;(2)喷层与围岩粘结情况的检查;(3)喷层厚度检查;(4)当发现喷混凝土表面有裂缝、脱落、露筋、渗透漏水等情况时,应予修补,凿除喷层重喷或进行整治。(5)锚杆安设后每300根至少选择3根作为1组进行抗拔力试验,围岩条件或原材料变更时另作1组。同组锚杆28d的抗拔力平均值应满足设计要求;每根锚杆的抗拔力最低值不得小于设计值的90%。
本案例第5问主要考查浅埋段工程施工规定。浅埋段和洞口加强段的开挖施工,应根据地质条件、地表沉陷对地面建筑物的影响以及保障施工安全等因素选择开挖方法和支护方式,并应符合下列规定:根据围岩及周围环境条件,可优先采用单侧壁导坑法、双侧壁导坑法或留核心土开挖法;围岩的完整性较好时,可采用多台阶法开挖。严禁采用全断面法开挖。
33 背景
某大型公路改建项目,竣工完成后,竣工验收由批准工程设计文件的地方交通主管部门主持,主要是全面考核建设成果,对建设项目进行综合评价,确定工程质量等级。竣工验收主持单位在收到建设单位申请验收报告后,详细核查了交工验收的工程及竣工文件,发现质量有缺陷,未能完全符合设计要求。
【问题】
1.公路工程验收分为哪两个阶段?
2.公路工程竣工验收应具备哪些条件?
3.在交工验收过程中出现的质量缺陷,应该怎样处理?
4.竣工验收委员会为全面掌握工程建设情况,应听取和审议哪些报告?
【正确答案】:
请参照解析
试题解析:
1.公路工程验收分为交工验收和竣工验收两个阶段。
2.公路工程竣工验收应具备以下条件:
(1)通车试运营2年后;
(2)交工验收提出的工程质量缺陷等遗留问题已处理完毕,并经项目法人验收合格;
(3)工程决算已按交通部规定的办法编制完成,竣工决算已经审计,并经交通主管部门或其授权单位认定;
(4)竣工文件已按交通部规定的内容完成;
(5)对需进行档案、环保等单项验收的项目,已经有关部门验收合格;
(6)各参建单位已按交通部规定的内容完成各自的工作报告;
(7)质量监督机构已按交通部规定的公路工程质量鉴定办法对工程质量检测鉴定合格,并形成工程质量鉴定报告。
3.对于交工验收不合格或有缺陷的工程及未完工程,应由原承包单位限期修复、补救、完成,其费用自理。
4.竣工验收委员会为全面掌握工程建设情况,应认真听取和审议如下报告:
(1)建设单位关于工程项目执行情况的报告;
(2)设计单位关于工程设计情况的报告;
(3)施工单位关于工程施工情况的报告;
(4)监理单位关于工程监理情况(舍变更设计)工作的报告;
(5)质量监督部门关于工程质量监督工作的报告;
(6)交工验收组(代表)关于工程交工验收情况的报告。
【解析】
本案例第1问主要考查公路工程验收的两个阶段。交工验收是检查施工合同的执行情况,评价工程质量是否符合技术标准及设计要求,是否可以移交下一阶段施工或者是否满足通车要求,对各参建单位工作进行初步评价。竣工验收是综合评价工程建设成果,对工程质量、参建单位和建设项目进行综合评价。
本案例第2问主要考查公路工程竣工验收应具备的条件。竣工验收应具备的条件:(I)通车试运营2年后;(2)交工验收提出的工程质量缺陷等遗留问题已处理完毕,并经项目法人验收合格;(3)工程决算已按交通部规定的办法编制完成,竣工决算已经审计,并经交通主管部门或其授权单位认定;(4)竣工文件已按交通部规定的内容完成;(5)对需进行档案、环保等单项验收的项目,已经有关部门验收合格;(6)各参建单位已按交通部规定的内容完成各自的工作报告;(7)质量监督机构已按交通部规定的公路工程质量鉴定办法对工程质量检测鉴定合格,并形成工程质量鉴定报告。
本案例第3问主要考查针对交工验收过程中出现的质量缺陷的处理措施。对于交工验收不舍格或有缺陷的工程及未完工程,应由原承包单位限期修复、补救、完成,其费用自理。
本案例第4问主要考查竣工验收委员会为全面掌握工程建设情况应听取和审议的报告内容。听取项目法人、设计单位、施工单位、监理单位的工作报告;听取质量监督机构的工作报告及工程质量鉴定报告;交工验收组(代表)关于工程交工验收情况的报告。
34 背景
某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、水泥混凝土面层(单层),面层采用轨道摊铺机摊铺施工。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度)200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;水泥混凝土面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。
施工过程中,还发生了如下事件:
事件1:在水泥稳定碎石基层施工中,发生一起质量事故,造成直接经济损失25万元。项目部在事后的第5天向上级公司进行了汇报。
事件2:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养生机和石屑撒布机,项目部可根据实际情况调用。
【问题】
1.计算各结构层工作的持续时间。
2.分析和计算底基层与基层之间的搭接关系和搭接时距。
3.分析和计算基层与面层之间的搭接关系和搭接时距。
4.事件1中所述事故属于何种质量事故?项目部处理方式是否恰当?说明理由。该起质量事
故由谁负责调查处理?
5.事件2中,为完成水泥混凝土面层施工,施工单位还需配备哪两个关键设备?并指出肯定不需要调用的两个设备。
【正确答案】:
请参照解析
试题解析:
1.各结构层工作的持续时间计算为:底基层=12000/200=60(d),基层=12000/150=80(d),面层=12000/160=75(d)。
2.因为底基层的速度快于基层,应选择STS(开始到开始)的搭接关系,搭接时距计算结果为1000/200=5(d)。
3.因为面层速度快于基层,应选择FTF(结束到结束)的搭接关系。搭接时距计算应该除以两者中较快的速度,时距=1200/160=7.5(d),应该取8d(只入不舍)考虑到养生至少7d,所以FTF=8+7=15(d)。工程工期=5+80+15=100(d)。
4.属于三级一般质量事故(或一般质量事故)。
项目部的处理不妥当,理由:应在3天内书面报告质量监督站,同时报企业上级主管部门、建设单位、监理单位和省级质量监督站。
该起事故应由省级交通主管部门负责调查处理。
5.施工单位还需配备卸料机和振捣机,肯定不需要调用的两个设备有压路机和石屑撒布机。
【解析】
本案例第1问、第2问和第3问主要考查结构层工作的持续时间及搭接时距计算。各结构层的施工速度和持续时间。要考虑影响每个施工段的因素,水泥稳定碎石的延迟时间、沥青拌合能力、温度要求、摊铺速度、养护时间、最小工作面的要求等。相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用开始到开始搭接类型,否则选用结束到结束搭接类型。相邻结构层工序之间的搭接时距的计算:时距一最小工作面长度/两者中快的速度。
本案例第4问主要考查质量事故及其处理方式。公路工程质量事故分质量问题、一般质量事故及重大质量事故三类。一般质量事故:质量低劣或达不到合格标准,需加固补强,直接经济损失(包括修复费用)在20万元至300万元之间的事故。一般质量事故:事故发生单位应在3天内书面上报质量监督站,同时报企业上级主管部门、建设单位、监理单位和省级质量监督站。本案例第5问主要考查水泥混凝土路面施工设备。水泥混凝土路面施工主要机械设备的配置:水泥混凝土路面施工设备主要有混凝土搅拌楼、装载机、运输机、布料机、挖掘机、吊车、滑模摊铺机、整平梁、拉毛养护机、切缝机、洒水车等。轨道式摊铺施工:除水泥混凝土生产和运输设备外,还要配备卸料机、摊铺机、振捣机、整平机、拉毛养护机等。

35 背景

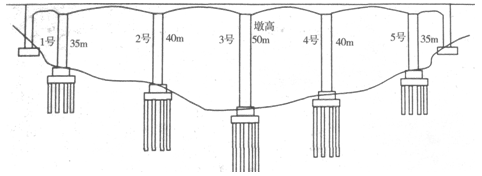

某路桥集团公司承建一桥梁工程(如下图所示),在施工过程中发生如下事件:

事件1:该桩基为摩擦桩,地质条件中有3m左右的卵石地层,为避免坍孔,施工方案中,施工单位决定采用液压旋挖钻机;灌注水下混凝土时,当堵塞导管时,采用型钢插入导管来疏通。。事件2:在施工1号桥墩时,因人手不够,施工单位临时从劳务市场招聘了王某、李某和张某等10人,经简单技术交底后上岗作业。
事件3:在施工两侧桥台时,施工单位采用扣件式钢管脚手架。张某将安全带挂在牢固的结构上。施工中,随手将扳手放在脚手架上,脚手架受振动后扳手从上面滑落,砸到正在下面交叉作业的王某头部。由于王某没有戴安全帽,被砸成重伤。
事件4:在月度结算时,合同工程师发现工程量清单中的桥台混凝土没有填单价和总价,认为报价有漏项,便核算了相关费用,在合同规定时间内向监理工程师提出索赔。
【问题】
1.事件1中,施工方案中有何不妥之处?请指出并改正。当水下混凝土堵塞导管时,还有哪些方法疏通?请指出。
2.事件2中,施工单位有何不妥之处?请指出并写出正确做法。
3.事件3中,请指出张某有哪些违规之处,并给出正确做法。高处作业时安全带应如何使用?
4.事件4中,该项费用能否得到索赔?说明理由。
【正确答案】:
请参照解析
试题解析:
1.采用液压旋挖钻机错误,应采用冲击钻机。当水下混凝土堵塞导管时,还可采用拔插抖动导管,也可以在导管上安装附着式振捣器进行振动。
2.不妥之处:没有对王某、李某、张某等进行安全知识培训和体检。按照规定,高处作业人员必须进行高处作业安全培训;高处作业人员须经体检合格后方可上岗,并要定期进行体检。
3.工具不能随意放在脚手架上,应放在工具袋内。安全带应高挂低用,长度不应超过3m。
4.不能,理由:投标时没有填入单价和总价的子目,其费用应视为已分配在工程量清单的其他单价和总价中。
【解析】
本案例第1问主要考查钻孔设备的适用条件及钻孔灌注桩断桩的防治。液压旋挖钻孔机适用于除岩层、卵石、漂石地质外的各种土质地质条件,尤其在市政桥梁及场地受限的工程中使用;冲击钻机用于灌注桩钻孔施工,尤其在卵石、漂石地质条件下具有明显的优点。故本案例中采用液压旋挖钻机错误,应采用冲击钻机。当混凝土堵塞导管时,可采用拔插抖动导管(注意不可将导管口拔出混凝土面),当所堵塞的导管长度较短时,也可以用型钢插入导管内来疏通,也可以在导管上固定附着式振捣器进行振动来疏通导管内的混凝土。
本案例第2问和第3问主要考查高空工程施工安全管理的一般要求。高空作业安全管理的一般要求:(1)悬空、攀登高处作业以及搭设高处安全设施的人员必须按照国家有关规定经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业。
(2)从事高空作业的人员必须定期进行身体检查,诊断患有心脏病、贫血、高血压、癫痫病、恐高症及其他不适宜高处作业的疾病时,不得从事高处作业。
(3)高空作业人员应头戴安全帽,身穿紧口工作服,脚穿防滑鞋,腰系安全带。在有坠落可能的部位作业时,必须把安全带挂在牢固的结构上,安全带应高挂低用,不可随意缠在腰上,安全带长度不应超过3m。作业时要严格遵守各项劳动纪律和安全操作规程,严禁酒后和过度疲劳的人员进行登高作业。(4)高空作业场所有坠落可能的物体,应一律先行撤除或予以固定。所用物件均应堆放平稳,不妨碍通行和装卸。工具应随手放入工具袋,拆卸下的物件及余料和废料均应及时清理运走,清理时应采用传递或系绳提溜方式,禁止抛掷。
本案例第4问主要考查工程施工招标中工程量清单规定。工程量清单中的每一个子目,不论工程数量是否标出,都须填入单价或总额价。对于没有填入单价或总额价的项目,其费用应视为已包括在工程量清单的其他项目的单价或合价中,承包人必须按监理工程师指令完成工程量清单中未填入单价或合价的工程项目,但不能得到结算与支付。

[1] [2] [3]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2023年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2022年一级建造师成绩查询时间
