31、 (一)背景资料 某施工单位承接了某二级公路E3标段(K15+000~K48+000)路基工程施工。由于该标段工程量较大,工期紧张,项目经理对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。施工单位确定的土方路基施工中常见的质量控制关键点如下: 1)施工放样与断面测量; 2)路基原地面处理,并认真整平压实; 3)使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量; 施工中,发生了如下事件; 事件一:填筑路堤时,正值雨期。为防止雨水冲刷路堤,保证填筑质量,项目部采取了以下措施: 1)在填筑路堤前,应在填方坡脚以外挖掘排水沟; 2)选用黏性土作为填料。 3)路堤分层填筑。每一层表面,应做成1%~2%的双向横坡。当天填筑土层,在第二天早晨碾压。 事件二:K15+200~K15+900为土质路堑,平均挖方深度约10m,最大挖深15m,路段土质为细粒土,施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。 问题: 1、指出背景中项目经理的错误做法,并改正。 2、除了背景资料里面的方法外,现场质量检查控制的方法还有哪些? 3、补充路基质量控制关键点。 4、指出事件一中项目部雨期填筑路堤方法的错误之处并改正。 5.指出事件二中施工单位进行路堑开挖所采用方法的名称.采用该方法是否恰当?说明理由. |
您的答案: 标准答案: 参考答案: 1、要求项目总工对质量控制负总责错误,应为项目经理负总责。 2、还有:观察、总结提高。 3、每层的松铺厚度,横坡;分层压实,控制填土的含水量,确保压实度达到设计要求。 4、1)“选用黏性土作为填料”错误,应选用透水性好的碎(卵)石土、砂砾、石方碎渣和砂类土作为土料。 2)“每一层表面,应做成1%~2%的双向横坡”错误,应做成2%~4%的双向横坡; “当天填筑土层,在第二天碾压”错误,当天填筑土层,当天完成压实。 5、施工单位路堑开挖方法的名称是混合式挖掘法。采用这种方法是恰当的。该法适用于路线纵向长度和挖深都很大的路堑开挖。 |
本题分数: 20.00 分,你答题的情况为 错误 所以你的得分为 0 分 |
解析:【知识点来源】 第1、2、3个问题的考点均来自于公路工程项目施工管理:1B420000公路工程项目施工管理,第一节:lB420010 工程质量控制方法及措施。 第4、5个问题的考点来自于公路工程技术第一章:lB411000 路基工程,第一节:1B411010 路基施工技术。 |

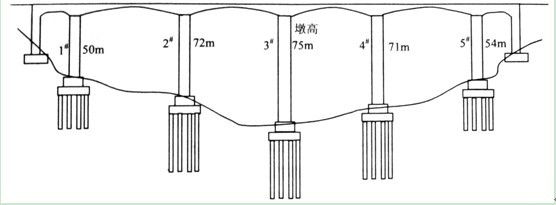

32、 (二)背景资料 某路桥集团公司承建一桥梁工程(如图示)在施工过程中发生如下事件: 事件1:该桩基为摩擦桩,地质条件中有3m左右的卵石地层,为避免坍孔,施工方案中,施工单位决定采用液压旋挖钻机;灌注水下砼时,当堵塞导管时,采用型钢插入导管来疏通。 事件2:在施工1#桥墩时,因人手不够,施工单位临时从劳务市场招聘了王某、李某和张某等10人,经简单技术交底后上岗作业。 事件3:在施工两侧桥台时,施工单位采用扣件式钢管脚手架。张某将安全带挂在牢固的结构上。施工中,随手将扳手放在脚手架上,脚手架受振动后扳手从上面滑落,砸到正在下面交叉作业的王某头部。由于王某没有戴安全帽,被砸成重伤。 事件4:在月度结算时,合同工程师发现工程量清单中的桥台砼没有填单价和总价,认为报价有漏项,便核算了相关费用,在合同规定时间内向监理工程师提出索赔。 问题: 1、事件1中,施工单位方案中有何不妥之处,请指出并改正。当水下砼堵塞导管时,还有哪些方法疏通?请指出。 2.事件2中,施工单位有何不妥之处?请指出并写出正确作法。 2、事件3中,请指出张某有哪些违规之处。并给出正确作法。高处作业时安全带应如何使用? 4、事件4中,该项费用能否得到索赔?说明理由。 |
您的答案: 标准答案: 参考答案: 1、采用液压旋挖钻机错误,应采用冲击钻机。当水下砼堵塞导管时,还可采用拔插抖动导管,也可以在导管上安装附着式振捣器进行振动。 2、不妥之处有:1)没有对王某、李某、张某等进行安全知识培训和体检。按照规定,高处作业人员必须进行高处作业安全培训;高处作业人员须经体检合格后方可上岗,并要定期进行体检。 3、工具不能随意放在脚手架上,应放在工具袋内。安全带应高挂低用,长度不应超过3m。 4、不能。因为投标时没有填入单价和总价的子目,其费用应视为已分配在工程量清单的其他单价和总价中。 |
本题分数: 20.00 分,你答题的情况为 错误 所以你的得分为 0 分 |
解析:【知识点来源】 第1个问题的考点来自于公路工程技术第一章:lB411000 路基工程,第三节:1B413030桥梁工程施工技术。 第2、3个问题的考点来自于公路工程项目施工管理:1B420000公路工程项目施工管理,第六节:lB420060 公路工程安全管理的范围和要求。 第4个问题的考点来自于公路工程项目施工管理:1B420000公路工程项目施工管理,第十四节:lB420140 公路工程施工合同管理。 |
33、 (三)背景资料 某施工单位中标承包AB路段双向4车道一级公路“白改黑”改建工作和一收费站交通工程的施工。该路交通工程有8个互通式立交,采用封闭式收费,使用非接触式IC卡,全线设8个匝道收费站,收费站监控室有人值守进行收费管理,设一个监控、收费及通信分中心,并且在监控中心值班大厅进行收费和监控的集中监视和控制。 该工程在实施中发生如下事件: 事件1:施工方案中,对原水泥路面进行了碎石化法处理,破碎后的路面采用Z型压路机振动压实后,测标高进行级配碎石的调平,光轮压路机振动压实。随后洒布了乳化沥青透层。沥青路面施工准备时,做好配合比设计报项目总工进行了审批后进行了试验段的铺筑,取得了松铺系数、施工工艺、机械配备、人员组织、压实遍数等工艺参数和部分技术参数。 事件2:为了争取施工时间,当收费系统到货后,施工人员马上在现场开箱,并对其质量、规格进行了检查,随即进行了安装。 事件3:设计文件要求货车不称重而按载重吨位分型收费,但是在招标文件中要求收费应用软件应满足货车计重收费的需要。签订合同10天后,业主正式书面告知施工单位,本路段要增加货车计重收费系统,并且提供了原设计单位收费系统变更的相应图纸和说明,其涉及的变更未超过批准的建设规模。业主请施工单位组织实施。 事件4:技术交底按如下方式进行:1)项目部的技术交底工作由项目经理组织和主持实施;2)总工负责组织向本责任区的班组交底。 事件5:项目部为了降低成本,制定了先进的、经济合理的施工方案。 问题: 1.请指出事件1中的错误之处,并补充试验段沥青混合料技术参数。 2.事件2在设备主要检测项目方面不全面,请补充。 3.事件3中,项目变更为采用货车计重收费方式时,出口车道应增加哪些设备? 4、事件4中的技术交底方式有何不妥之处?请指出并改正。 5、事件5中,项目部制定施工方案时,施工方案的核心内容是什么? |
您的答案: 标准答案: 参考答案: 1.做好配合比设计报项目总工错误,应报监理工程师审批。技术参数包括:压实度,沥青含量,矿料级配,马歇尔各项技术指标。 2.设备性能、功能的检测;收费子系统的检测;收费系统的系统检测。 3.出口车道轴(称)重检测系统要增设:称重仪、轮胎识别器、红外线车辆分离器、称重数据(采集)处理器。 4、技术交底中的不妥之处有: 第1条中,项目部的技术交底工作由应由项目总工主持实施。 第2条中,应为工长(技术负责人)负责组织向本责任区的班组交底。 5、施工方案主要包括:施工方法的确定;施工机具的选择;施工顺序的安排和流水施工的组织。 |
本题分数: 20.00 分,你答题的情况为 错误 所以你的得分为 0 分 |
解析:【知识点来源】 第1个问题的考点来自于公路工程技术第二章:1B412000 路面工程,第二节:lB412020沥青路面的施工技术。 第2个问题的考点来自于公路工程项目施工管理:1B420000公路工程项目施工管理,第五节:1B420050 工程质量检验。 第3个问题的考点来自于公路工程技术第五章:1B415000交通工程,第三节:1B415030 收费系统。 第4个问题的考点来自于公路工程项目施工管理:1B420000公路工程项目施工管理,第九节:1B420090公路工程项目施工阶段技术管理。 第5个问题的考点来自于公路工程项目施工管理:1B420000公路工程项目施工管理,第十三节:lB420130公路工程施工成本管理。 |
34、 (四)背景资料 某施工单位承接了南方一座双向四车道分离式隧道施工,该隧道穿越一向斜构造。该隧道全长4279m,最大埋深1049m,单孔隧道净空宽度9.14m,单孔净空高度6.98m。两洞口处设有明洞,边坡较稳定。 施工单位结合该隧道的特点进行了施工组织设计,其中: (1)为了获得良好的光面爆破效果,采取了以下措施:①适当加密辅助眼;②光面爆破层厚度一般取50~90cm;③光面爆破的炸药宜采用低猛度、低爆速炸药。在炮眼底部,为了克服底岩石的夹制作用,应改为高爆速炸药。 (2)为防止地表水危及隧道施工安全,进洞50m左右后,开始做洞口工程,洞口支护时,支护面至开挖面的距离拟定为10m。 (3)为满足防尘要求,项目部采取了“湿式凿岩标准化,个人防护普遍化”。 (4)施工单位严格按照新奥法施工的程序进行,并对锚喷砼的质量进行:(1)喷射砼抗压强度检查;(2)喷层与围岩粘结情况的检查;(3)喷层厚度检查。 (5)经过浅埋暗挖段时,加强排水,采用内燃抽水机抽水,优先采用全断面法开挖。 问题: 1.改正施工组织设计的第一条错误做法。另外请指出光面爆破三眼的爆破顺序 2、改正施工组织设计中第二条的错误做法。 3、第三条措施中,隧道防尘措施不完整,请补充。 4、第四条措施中,锚喷支护的质量检查不齐全,请补充。 5、指出第五条措施的错误之处并改正。 |
您的答案: 标准答案: 参考答案: 1、“适当加密辅助眼”错误,应“适当加密周边眼”。 光面爆破顺序为:掏槽眼→辅助眼→周边眼。 2、1)“进洞50m左右后,开始做洞口工程”错误,应改为:掘进前首先做好洞口工程。2)洞口支护时,支护面至开挖面的距离拟定为10m错误,应改为:洞口支护时,支护面至开挖面的距离一般不得超过4m。 3、机械通风正常化;喷雾洒水正规化。 4、补充如下:1)当发现锚喷砼表面有裂缝、脱落、露筋、渗透漏水等情况时,应予修补,凿除喷层重喷或进行整治。2)锚杆安设后每300根至少选择3根作为1组进行抗拔力试验,围岩条件或原材料变更另作1组。同组锚杆28天的抗拔力平均值应满足要求;每根锚杆的抗拔力最低值不得小于设计值的90%。 5、采用内燃抽水机抽水错误,应采用电力抽水设备。优先采用全断面法开挖错误,应优先采用单侧壁导坑法、双侧壁导坑法或留核心土开挖法。 |
本题分数: 30.00 分,你答题的情况为 错误 所以你的得分为 0 分 |
解析:【知识点来源】 第1个问题的考点来自于公路工程技术第一章:lB411000 路基工程,第一节:1B411010 路基施工技术。 第2、3、5个问题的考点来自于公路工程技术第4章:lB414000 隧道工程,第四节:1B414040 隧道施工技术。 第4个问题的考点来自于公路工程项目施工管理:1B420000公路工程项目施工管理,第五节:1B420050 工程质量检验。 |
35、 (五)背景资料 某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、水泥砼面层(单层)。面层采用轨道摊铺机摊铺施工。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度)200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;水泥砼面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。 施工工程中,还发生了如下事件: 事件1:在水泥稳定碎石基层施工中,发生一起质量事故,造成直接经济损失25万元。项目部在事后的第5天向上级公司进行了汇报。 事件2:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养生机和石屑撒布机,项目部可根据实际情况调用。 问题 1、计算各结构层工作的持续时间。 2、分析和计算底基层与基层之间的搭接类型和搭接时距。 3、分析和计算基层与面层之间的搭接类型和搭接时距。 4、绘制路面工程线性流水施工横道图。 5、事件1中所述事故属于何种质量事故?项目部处理方式是否恰当?说明理由。该起质量事故由谁负责调查处理? 6、事件2中,为完成水泥混凝土面层施工,施工单位还需配备哪两个关键设备?并指出肯定不需要调用的两个设备。 |

您的答案: 标准答案: 参考答案 1、各结构层工作的持续时间计算为底基层=12000/200=60d,基层=12000/150=80d,面层=12000/160=75d。 (3)因为底基层的速度快于基层,应选择STS(开始到开始)搭接关系,搭接时距计算结果为1000/200=5d。 (4)因为面层速度快于基层应选择FTF(完成到完成)搭接关系。搭接时距计算应该除以两者中较快的速度,时距=1200/160=7.5d,应该取8d(只入不舍)。考虑到养生至少7d,所以FTF=8+7=15d。工程工期=5+80+15=100d。 5、属于三级一般质量事故(或一般质量事故)。项目部的处理不妥当。应在3天内书面报告质量监督站,同时报企业上级主管部门、建设单位、监理单位和省级质量监督站。该起事故应由省级交通主管部门负责调查处理。 6、施工单位还需配备卸料机和振捣机。肯定不需要调用的两个设备有压路机和石屑撒布机。 |
本题分数: 30.00 分,你答题的情况为 错误 所以你的得分为 0 分 |
解析:【知识点来源】 第1、2、3、4个问题的考点来自于公路工程项目施工管理:1B420000公路工程项目施工管理,第三节:1B420030 公路工程进度控制。 第5个问题的考点来自于公路工程项目施工相关法规与标准第二章:lB432000公路建设管理法规和标准,第四节:1B432040公路工程质量事故等级划分和报告制度。 第6个问题的考点来自于考点来自于公路工程技术第2章:lB412000 路面工程,第三节:lB412030 水泥混凝土路面的施工技术。 |
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
