2013年一级注册建造师公路工程管理与实务预测试卷_第4页
一级建造师网校为帮助考生顺利通过2013年一级建造师考试,网校小编特搜集整理了公路工程管理与实务预测试卷,希望能够给您带来一定的收获,一级建造师考试网全体编辑们祝大家考试顺利通关。更多建造师考试资料请关注本网站。
三、案例分析题(共5题,每题20分)
第31题 【背景资料】
某高速公路跨江特大桥项目,中标价2.49亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔
一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m,由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用φ2.Om钻孔桩基础,低桩承台,矩形空心墩,墩高34—38m。每个承台20.根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系梁和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孑L桩质量,设置了钻孔桩质量控制关键点:①桩位坐标控制,②护筒埋深控制,③泥浆浓度控制,④桩底贯入度控制,⑤护筒内水头高度控制,⑥导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%)。进场道路完工后,经监理工程师核实确认,施工机械使用费为20万元,材料费为70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3d,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费l600元,停置费1000元/天,利润率7%。
【问题】
1.本项目配备的专职安全生产管理人员数量是否符合《公路水运工程安全生产监督管理办法》的规定?并说明配备标准,项目经理部还有哪些人员需持有《安全生产考核合格证书》?钻孔桩平台打桩作业前,还应向地方海事部门提出什么申请?
2.本工程主桥施工需在水上搭设的临时工程有哪些?
3.对项目经理部设置的钻孔桩质量控制关键点存在的错误之处进行修正、补充。
4.根据背景资料,针对引桥40m预制T梁的架设,采用双导梁架桥机,吊车、跨墩龙门吊这三种架设方法哪种最合理?说明理由。
5.列式计算施工单位施工进场道路可获得的直接费。
6.列式计算1#主墩钻孔桩停工3d可索赔的钻机停工费用。
某高速公路跨江特大桥项目,中标价2.49亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔
一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m,由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用φ2.Om钻孔桩基础,低桩承台,矩形空心墩,墩高34—38m。每个承台20.根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系梁和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孑L桩质量,设置了钻孔桩质量控制关键点:①桩位坐标控制,②护筒埋深控制,③泥浆浓度控制,④桩底贯入度控制,⑤护筒内水头高度控制,⑥导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%)。进场道路完工后,经监理工程师核实确认,施工机械使用费为20万元,材料费为70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3d,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费l600元,停置费1000元/天,利润率7%。
【问题】
1.本项目配备的专职安全生产管理人员数量是否符合《公路水运工程安全生产监督管理办法》的规定?并说明配备标准,项目经理部还有哪些人员需持有《安全生产考核合格证书》?钻孔桩平台打桩作业前,还应向地方海事部门提出什么申请?
2.本工程主桥施工需在水上搭设的临时工程有哪些?
3.对项目经理部设置的钻孔桩质量控制关键点存在的错误之处进行修正、补充。
4.根据背景资料,针对引桥40m预制T梁的架设,采用双导梁架桥机,吊车、跨墩龙门吊这三种架设方法哪种最合理?说明理由。
5.列式计算施工单位施工进场道路可获得的直接费。
6.列式计算1#主墩钻孔桩停工3d可索赔的钻机停工费用。
- 【正确答案】:
- 请参照解析
试题解析:
1.(1)不符合,配备标准为:每5000万元合同额配备1名,不足5000万元的至少配备l名:
(2)还应有项目经理、项目副经理、项目总工程师;
(3)还应向施工所在地海事部门提出施工作业通航安全审核申请,批准并取得水上水下施工许可证。
2.临时码头、围堰及施工平台。
3.更正质量控制点两项:“③泥浆浓度控制”应更改为:“泥浆指标控制”,“④桩底贯入度控制”应更改为:“桩顶、桩底标高控制”。
遗漏的4个质量控制点分别为清孔质量、垂直度控制、孔径控制、钢筋笼接头质量控制。
4.双导梁架桥机假设法最合理:
理由:①地质起伏较大,不宜用跨墩龙门吊架设:②桥墩较高,梁重(长、大),不宜用吊车架设;
③双导梁架桥机适用于孔数较多的重型梁吊装,对桥下地形没有要求,该架设方法最合理。5.其他工程费11万元/1%×l0%=10万元,直接工程费=10万元/10%=100万元,
直接费=100万元+10万元=110万元。
6.租赁钻机停置索赔费2000元/天X3天=6000元,自有钻机停置索赔费1000元/天X3天=3000元,合计6000元+3000元=9000元。
(2)还应有项目经理、项目副经理、项目总工程师;
(3)还应向施工所在地海事部门提出施工作业通航安全审核申请,批准并取得水上水下施工许可证。
2.临时码头、围堰及施工平台。
3.更正质量控制点两项:“③泥浆浓度控制”应更改为:“泥浆指标控制”,“④桩底贯入度控制”应更改为:“桩顶、桩底标高控制”。
遗漏的4个质量控制点分别为清孔质量、垂直度控制、孔径控制、钢筋笼接头质量控制。
4.双导梁架桥机假设法最合理:
理由:①地质起伏较大,不宜用跨墩龙门吊架设:②桥墩较高,梁重(长、大),不宜用吊车架设;
③双导梁架桥机适用于孔数较多的重型梁吊装,对桥下地形没有要求,该架设方法最合理。5.其他工程费11万元/1%×l0%=10万元,直接工程费=10万元/10%=100万元,
直接费=100万元+10万元=110万元。
6.租赁钻机停置索赔费2000元/天X3天=6000元,自有钻机停置索赔费1000元/天X3天=3000元,合计6000元+3000元=9000元。
第32题 【背景材料】
某工程项目部造价师在进行工程造价分析时,对其他直接费、现场经费和间接费作了如下分类:
1.其他直接费
(1)冬雨期施工增加费;
(2)夜班津贴及有关照明设施等增加的费用;
(3)财务费;
(4)行车干扰施工增加费;
(5)工地清移费。
2.现场经费
(1)临时设施费;
(2)现场管理费;
(3)主副食运输补贴;
(4)现场施工辅助费。
3.间接费
(1)企业管理费;
(2)职工探亲路费
4.费率计算按下列方法进行:
(1)财务费用按工程类别和地区类别选用相应的费率。
(2)计划利润按定额直接费率与其他费率之和的一定费率计取。
(3)工程质量监督费以定额直接费、其他直接费之和的一定费率计取。
【问题】
1.该造价师对费用的分类,是否正确并说明理由。
2.费率计算是否全部正确,并说明理由。
某工程项目部造价师在进行工程造价分析时,对其他直接费、现场经费和间接费作了如下分类:
1.其他直接费
(1)冬雨期施工增加费;
(2)夜班津贴及有关照明设施等增加的费用;
(3)财务费;
(4)行车干扰施工增加费;
(5)工地清移费。
2.现场经费
(1)临时设施费;
(2)现场管理费;
(3)主副食运输补贴;
(4)现场施工辅助费。
3.间接费
(1)企业管理费;
(2)职工探亲路费
4.费率计算按下列方法进行:
(1)财务费用按工程类别和地区类别选用相应的费率。
(2)计划利润按定额直接费率与其他费率之和的一定费率计取。
(3)工程质量监督费以定额直接费、其他直接费之和的一定费率计取。
【问题】
1.该造价师对费用的分类,是否正确并说明理由。
2.费率计算是否全部正确,并说明理由。
- 【正确答案】:
- 请参照解析
试题解析:
1.其他直接费中:
(1)正确;(2)正确;(3)不正确,应属于间接费经费;(4)不正确,应属于其他直接费。(5)不正确,应属于现场经费。
2.现场经费中:
(1)正确;(2)正确;(3)正确;(4)不正确,应属于其他直接费。
3.间接费中:
(1)正确:(2)不正确,应属于现场经费。
4.费率确定中:
(1)正确;(2)不妥,应为:计划利润按定额直接费与间接费之和的一定费率计取;(3)不妥,应为:工程质量监督费以定额建筑安装工程费总额为基数按规定的费率计取。
(1)正确;(2)正确;(3)不正确,应属于间接费经费;(4)不正确,应属于其他直接费。(5)不正确,应属于现场经费。
2.现场经费中:
(1)正确;(2)正确;(3)正确;(4)不正确,应属于其他直接费。
3.间接费中:
(1)正确:(2)不正确,应属于现场经费。
4.费率确定中:
(1)正确;(2)不妥,应为:计划利润按定额直接费与间接费之和的一定费率计取;(3)不妥,应为:工程质量监督费以定额建筑安装工程费总额为基数按规定的费率计取。
第33题 【背景材料】
甲单位承担了一道路工程。由于该项目周边环境繁杂,施工干扰大,为了确保道路工程项目的施工质量,公司委派一名经验丰富的项目经理进行项目管理,并要求施工中加强现场质量控制。各相关部门按各自职责做好本职工作,确保质量控制的有效性。
【问题】
1.质量控制关键点的控制包括哪些方面?
2.现场质量检查控制的方法主要有哪些?
3.概括总结现场质量检查的内容。
甲单位承担了一道路工程。由于该项目周边环境繁杂,施工干扰大,为了确保道路工程项目的施工质量,公司委派一名经验丰富的项目经理进行项目管理,并要求施工中加强现场质量控制。各相关部门按各自职责做好本职工作,确保质量控制的有效性。
【问题】
1.质量控制关键点的控制包括哪些方面?
2.现场质量检查控制的方法主要有哪些?
3.概括总结现场质量检查的内容。
- 【正确答案】:
- 请参照解析
试题解析:
1.(1)制定质量控制关键点的管理办法;
(2)落实质量控制关键点的质量责任;
(3)开展质量控制关键点QC小组活动;
(4)在质量控制关键点上开展一次抽检合格的活动;
(5)认真填写质量控制关键点的质量记录;
(6)落实与经济责任相结合的检查考核制度。
2.现场质量检查控制的方法主要有:测量、试验、观察、分析、监督、记录、总结改进。
3.现场质量检查的内容:
(1)开工前检查;
(2)工序交接检查与工序检查;
(3)隐蔽工程检查;
(4)停工后复工前的检查;
(5)分项、分部工程完工后的检查;
(6)成品、材料、机械设备等的检查;
(7)巡视检查。
(2)落实质量控制关键点的质量责任;
(3)开展质量控制关键点QC小组活动;
(4)在质量控制关键点上开展一次抽检合格的活动;
(5)认真填写质量控制关键点的质量记录;
(6)落实与经济责任相结合的检查考核制度。
2.现场质量检查控制的方法主要有:测量、试验、观察、分析、监督、记录、总结改进。
3.现场质量检查的内容:
(1)开工前检查;
(2)工序交接检查与工序检查;
(3)隐蔽工程检查;
(4)停工后复工前的检查;
(5)分项、分部工程完工后的检查;
(6)成品、材料、机械设备等的检查;
(7)巡视检查。
第34题 【背景资料】
某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC—20下面层摊铺、5cm厚AC-16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必须采用耐磨值高的玄武岩碎石。
施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/m2,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。玻纤格栅采用人工铺设:先洒一层热沥青作黏层油(0.4~0.6kg/m2),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。
施工单位采用马歇尔试验配合比设计法通过三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。
该工程施工期问,原材料价格波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。

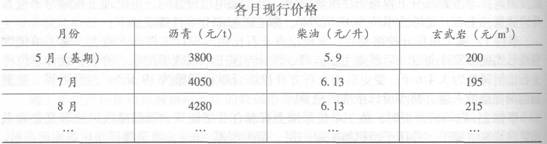

基期为当年5月,工程款按月计量,每月调整价差,该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格如下表:
施工单位7月份完成工程产值3156万元,8月份完成工程产值4338万元。(2010年真题)
【问题】
1.该工程中,铺设玻纤格栅的主要作用是什么?
2.指出并改正玻纤格栅施工的错误之处。
3.配合比设计包含了哪三个阶段?
4.该工程SMA沥青混合料最少需要拌制多少盘?(列式计算)
5.8月份调价之后的当月工程款是多少?(列式计算)HT
某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC—20下面层摊铺、5cm厚AC-16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必须采用耐磨值高的玄武岩碎石。
施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/m2,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。玻纤格栅采用人工铺设:先洒一层热沥青作黏层油(0.4~0.6kg/m2),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。
施工单位采用马歇尔试验配合比设计法通过三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。
该工程施工期问,原材料价格波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。
基期为当年5月,工程款按月计量,每月调整价差,该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格如下表:
施工单位7月份完成工程产值3156万元,8月份完成工程产值4338万元。(2010年真题)
【问题】
1.该工程中,铺设玻纤格栅的主要作用是什么?
2.指出并改正玻纤格栅施工的错误之处。
3.配合比设计包含了哪三个阶段?
4.该工程SMA沥青混合料最少需要拌制多少盘?(列式计算)
5.8月份调价之后的当月工程款是多少?(列式计算)HT
- 【正确答案】:
- 请参照解析
试题解析:
1.主要作用是防止反射裂缝。(防止水泥面板的接缝反射到新铺的沥青路面上)。
2.施工顺序错误,应改为先铺设玻纤格栅,再洒热沥青作黏层油。
3.目标配合比设计阶段、生产配合比设计阶段、生产配合比验证阶段。
4.SMA混合料重量:T=0.04×20×45500X2.36=85904t。
至少要拌制的盘数:85904÷3=28635(盘)。
5.8月份:4338×(0.3+0.35×4280/3800+0.15×6.13/5.9+0.2×215/200)=4338×(0.3+0.394+0.156+0.215)
=4338×1.065=4619.97万元
2.施工顺序错误,应改为先铺设玻纤格栅,再洒热沥青作黏层油。
3.目标配合比设计阶段、生产配合比设计阶段、生产配合比验证阶段。
4.SMA混合料重量:T=0.04×20×45500X2.36=85904t。
至少要拌制的盘数:85904÷3=28635(盘)。
5.8月份:4338×(0.3+0.35×4280/3800+0.15×6.13/5.9+0.2×215/200)=4338×(0.3+0.394+0.156+0.215)
=4338×1.065=4619.97万元
第35题 【背景资料】
某高速公路上下行分离式隧道,洞口问距40m,左线长3216m,右线长3100m,隧道最大埋深500m,进出口为浅埋段,IV级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,Ⅰ、Ⅱ、Ⅲ级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中并存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。
技术员甲认为全断面开挖的特点是工作空间较小、施工速度快、便于施工组织和管理;且全断面开挖法具有较小的断面进尺比,每次爆破振动强度较小,爆破对围岩的振动
次数少,有利于围岩的稳定。考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“勤测量、紧封闭”的基本原则。隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目有地质和支护状况,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。项目部还实行安全目标管理,采取了一系列措施,要求进入隧道施工现场的所有人员必须经过专门的安全知识教育,接受安全技术交底;电钻钻眼应检查把手胶套的绝缘是否良好,电钻工应戴棉纱手套,穿绝缘胶鞋;爆破作业人员不能着化纤服装,炸药和雷管分别装在带盖的容器内用汽车一起运送;隧道开挖及衬砌作业地段的照明电器电压为110-220V,同时加强瓦斯等有毒有害气体的防治,通风设施由专职安全员兼管。
隧道施工完成后,进行了供配电、照明系统设施的安装,其中变压器为油浸变压器,由于工期延误,变压器运到现场100d后才进行安装。电缆敷设在沟内时遵循了低压在上、高压在下的原则,敷设时还要求金属支架、导管必须接地(PE)或接零(PEN)可靠。在交通监控方面,隧道由监控分中心统一监控,监控中心设有完善的子系统,包括交通信号监控系统、视频监控系统、供配电监控系统、隧道照明控制系统、调度指令电话系统、有线广播系统等。(2010年真题)
【问题】
1.改正技术员甲对全断面开挖法特点阐述的错误之处。本项目采用新奥法施工还应遵循的两条基本原则是什么?
2.补充本项目施工监控量测的必测项目,并指出隧道监控量测时出现冒顶塌方的危险信号(征兆)有哪些?
3.指出并改正项目部安全管理措施中的错误。
4.根据背景资料,油浸变压器安装前应做何处理?指出并改正电缆敷设的错误之处。
5.除背景资料中给出的监控子系统外,还应有哪些监控子系统?(至少列出3种)
某高速公路上下行分离式隧道,洞口问距40m,左线长3216m,右线长3100m,隧道最大埋深500m,进出口为浅埋段,IV级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,Ⅰ、Ⅱ、Ⅲ级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中并存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。
技术员甲认为全断面开挖的特点是工作空间较小、施工速度快、便于施工组织和管理;且全断面开挖法具有较小的断面进尺比,每次爆破振动强度较小,爆破对围岩的振动
次数少,有利于围岩的稳定。考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“勤测量、紧封闭”的基本原则。隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目有地质和支护状况,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。项目部还实行安全目标管理,采取了一系列措施,要求进入隧道施工现场的所有人员必须经过专门的安全知识教育,接受安全技术交底;电钻钻眼应检查把手胶套的绝缘是否良好,电钻工应戴棉纱手套,穿绝缘胶鞋;爆破作业人员不能着化纤服装,炸药和雷管分别装在带盖的容器内用汽车一起运送;隧道开挖及衬砌作业地段的照明电器电压为110-220V,同时加强瓦斯等有毒有害气体的防治,通风设施由专职安全员兼管。
隧道施工完成后,进行了供配电、照明系统设施的安装,其中变压器为油浸变压器,由于工期延误,变压器运到现场100d后才进行安装。电缆敷设在沟内时遵循了低压在上、高压在下的原则,敷设时还要求金属支架、导管必须接地(PE)或接零(PEN)可靠。在交通监控方面,隧道由监控分中心统一监控,监控中心设有完善的子系统,包括交通信号监控系统、视频监控系统、供配电监控系统、隧道照明控制系统、调度指令电话系统、有线广播系统等。(2010年真题)
【问题】
1.改正技术员甲对全断面开挖法特点阐述的错误之处。本项目采用新奥法施工还应遵循的两条基本原则是什么?
2.补充本项目施工监控量测的必测项目,并指出隧道监控量测时出现冒顶塌方的危险信号(征兆)有哪些?
3.指出并改正项目部安全管理措施中的错误。
4.根据背景资料,油浸变压器安装前应做何处理?指出并改正电缆敷设的错误之处。
5.除背景资料中给出的监控子系统外,还应有哪些监控子系统?(至少列出3种)
- 【正确答案】:
- 请参照解析
试题解析:
1.改错如下:全断面开挖法具有较大的工作空间,较大的断面进尺比,每次爆破振动强度较大。
原则还有:少扰动,早喷锚。
2.必测项目还有:周边位移、拱顶下沉。
危险信号有:量测数据有不正常变化(或突变),洞内或地表位移大于允许位移值.洞内或地表出现裂缝及喷层出现异常裂缝。
3.电钻工应戴绝缘手套,炸药与雷管必须分开运送,隧道开挖及衬砌地段的照明电压为12—36V,通风设施应由专人管理。
4.应检查油箱密封情况,做油的绝缘测试,并注以合格油;敷设原则错误.电缆在沟内敷设应遵循低压在下、高压在上的原则。
5.还有:火灾报警系统、隧道通风控制系统、紧急电话系统、特种车辆监视系统。
原则还有:少扰动,早喷锚。
2.必测项目还有:周边位移、拱顶下沉。
危险信号有:量测数据有不正常变化(或突变),洞内或地表位移大于允许位移值.洞内或地表出现裂缝及喷层出现异常裂缝。
3.电钻工应戴绝缘手套,炸药与雷管必须分开运送,隧道开挖及衬砌地段的照明电压为12—36V,通风设施应由专人管理。
4.应检查油箱密封情况,做油的绝缘测试,并注以合格油;敷设原则错误.电缆在沟内敷设应遵循低压在下、高压在上的原则。
5.还有:火灾报警系统、隧道通风控制系统、紧急电话系统、特种车辆监视系统。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
