2013年一级注册建造师公路工程实务每日练习112
网校导读:一级建造师网校整理了2013年一级注册建造师公路工程实务每日练习资料,供广大考生备考2013年一级建造师考试,祝您顺利通过一级建造师考试!
2013年报名专题:2013年一级建造师报名时间专题
1、(0分) 下列属于膨胀土的性质的是( )。
A .吸水膨胀,失水收缩
B.强度较低
C.压缩性较高
D.黏性含量很高
E.黏粒成分主要由水矿物组成
A .吸水膨胀,失水收缩
B.强度较低
C.压缩性较高
D.黏性含量很高
E.黏粒成分主要由水矿物组成
- 正确答案:a,d,e
- 解析:a,d,e
2、(0分) 复合衬砌中防水层施工应在()后,二次衬砌施作前进行。
A .围岩变形完全稳定
B.初期支护完成并且围岩变形稳定
C .初期支护变形基本稳定
D.初期支护变形完全稳定
A .围岩变形完全稳定
B.初期支护完成并且围岩变形稳定
C .初期支护变形基本稳定
D.初期支护变形完全稳定
- 正确答案:c
- 解析:c
3、(0分) 路堤修筑范围内,原地面的坑、洞、墓穴等,应用()回填,并按规定进行压实。
A 砂性土
B 粉煤灰
C 煤渣
D 钢渣
E 原地土
A 砂性土
B 粉煤灰
C 煤渣
D 钢渣
E 原地土
- 正确答案:a,e
- 解析:a,e
4、(0分) 指定分包合同是业主或监理工程师指定或选择的分包工程施工、供货或劳务人员,在承包商同意后,与( )签订的分包合同。
A 第三方
B 业主
C 监理工程师
D 承包商
A 第三方
B 业主
C 监理工程师
D 承包商
- 正确答案:d
- 解析:d
5、(0分)

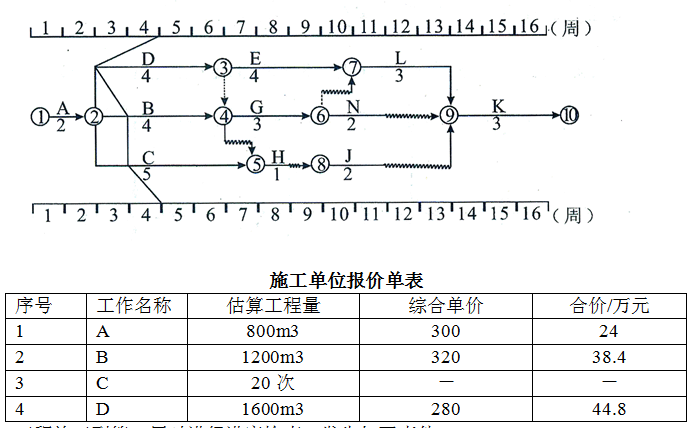

某公路工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。
工程施工到第4周时进行进度检查,发生如下事件:
事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840m3,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价300元/台班、折旧费100元/台班。施工单位进行文物现场保护的费用为1200元。
施工中还发生如下事件:
事件5:工程施工到第5周时,经业主推荐,承包商与某分包商签订某专业工程的分包合同,在分包合同中明确约定了工程范围和内容、工程变更、支付条件等。
问题:
1、根据第4周末的检查结果,逐项分析B C D三项工作的实际进度对工期的影响,并说明理由。
2、若施工单位在第4周末就B C D出现的进度偏差提出工程延期的要求,应批准工程延期多长时间?为什么?
3、施工单位是否可就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
4、事件3中C工作发生的费用如何结算?
5、前4周施工单位可得到的结算款为多少元?
6、事件5中,承包商与分包商签订的是何种类型的分包合同?
工程施工到第4周时进行进度检查,发生如下事件:
事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840m3,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价300元/台班、折旧费100元/台班。施工单位进行文物现场保护的费用为1200元。
施工中还发生如下事件:
事件5:工程施工到第5周时,经业主推荐,承包商与某分包商签订某专业工程的分包合同,在分包合同中明确约定了工程范围和内容、工程变更、支付条件等。
问题:
1、根据第4周末的检查结果,逐项分析B C D三项工作的实际进度对工期的影响,并说明理由。
2、若施工单位在第4周末就B C D出现的进度偏差提出工程延期的要求,应批准工程延期多长时间?为什么?
3、施工单位是否可就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
4、事件3中C工作发生的费用如何结算?
5、前4周施工单位可得到的结算款为多少元?
6、事件5中,承包商与分包商签订的是何种类型的分包合同?
- 解析:B工作拖后1周,不影响工期,因B工作总时差为1周。
C工作拖后1周,不影响工期,因C工作总时差为3周。
D工作拖后2周,影响工期2周,因D工作总时差为0(或D工作为关键工作)。
2、批准工程延期2周。理由:施工中发现地下文物造成D工作拖延,不属于施工单位责任,属于建设单位的责任。
3、(1)事件2不能索赔费用,因异常恶劣天气造成的施工单位施工机械损坏和施工人员窝工的损失不能索赔,属于不可抗力,费用各自承担。
(2)事件4可以索赔,因施工中发现地下文物属于非施工单位原因,属建设单位责任。
(3)可获得的索赔费用为4台班×100元/台班+1200元=1600元。
4、不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到相应项目中。
5、施工单位可得到的结算款:
A工作:840m3×300元/m3=252000元
B工作:1200m3×25%×320元/m3=96000元。
D工作:4台班×100元/台班+1200元=1600元
合计:252000+96000+1600=349600元。
6、该合同为一般分包合同。
B工作拖后1周,不影响工期,因B工作总时差为1周。
C工作拖后1周,不影响工期,因C工作总时差为3周。
D工作拖后2周,影响工期2周,因D工作总时差为0(或D工作为关键工作)。
2、批准工程延期2周。理由:施工中发现地下文物造成D工作拖延,不属于施工单位责任,属于建设单位的责任。
3、(1)事件2不能索赔费用,因异常恶劣天气造成的施工单位施工机械损坏和施工人员窝工的损失不能索赔,属于不可抗力,费用各自承担。
(2)事件4可以索赔,因施工中发现地下文物属于非施工单位原因,属建设单位责任。
(3)可获得的索赔费用为4台班×100元/台班+1200元=1600元。
4、不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到相应项目中。
5、施工单位可得到的结算款:
A工作:840m3×300元/m3=252000元
B工作:1200m3×25%×320元/m3=96000元。
D工作:4台班×100元/台班+1200元=1600元
合计:252000+96000+1600=349600元。
6、该合同为一般分包合同。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
