某高速公路土方路基填筑施工完成后,路基表面实测了压实度、纵断高程、中线偏位、宽度、横坡项目,且符合相关要求。
2.问题:
(1)在土方路基实测项目中,还应实测哪些项目?
(2)该压实度满足要求的规定值是多少?
- 解析:(1)在土方路基实测项目中,还应实测弯沉值、平整度、边坡。
(2)该压实度满足要求的规定值是96%。
(1)在土方路基实测项目中,还应实测弯沉值、平整度、边坡。
(2)该压实度满足要求的规定值是96%。
某山岭重丘区高速公路K29d-000~K29+800路段进行路基施工,其中K29+000~K29+400为路堑开挖,原地面自然坡度650~750,地表1~3m为黏土,下为V级岩石,不含水分,施工方拟采用药壶炮爆破法爆破,挖方共计13800m3,土方2000m3,石方11800m3;K29+400~K29+800为山坡路堤填筑,需要填方6000m3。原地面横坡为1:4.5,由于上段爆破石料较多,经强度检测,大于20MPa,施工方拟利用石方用水平分层填筑法填筑成土石路堤,土石比例1:2直接铺筑,松铺厚度50cm,接近设计标高时,改用土方填筑。
问题:
1、土石路堤填筑的方法有哪些?该工程采用的方法是否合理?
2、简要叙述路堤填筑的施工程序。
3、该工程在土石路堤填筑施工时按含石量确定的松铺厚度是否合适?应如何调整?
- 解析:1、土石路堤填筑方法只能采用分层填筑、分层压实。本工程采用水平分层填筑法合理。
2、取土一运输一推土机初平一平地机整平一压路机碾压。
3、不合适。松铺厚度应控制在40cm以内。
1、土石路堤填筑方法只能采用分层填筑、分层压实。本工程采用水平分层填筑法合理。
2、取土一运输一推土机初平一平地机整平一压路机碾压。
3、不合适。松铺厚度应控制在40cm以内。
图纸综合会审工作,一般由( )负责组织。
A设计单位
B建设单位
C监理单位
D施工单位
正确答案:b
解析:b
A 桥梁建筑高度
B 桥梁高度
C 桥梁容许建筑高度
D 桥下净空高度
正确答案:b
- 解析:b

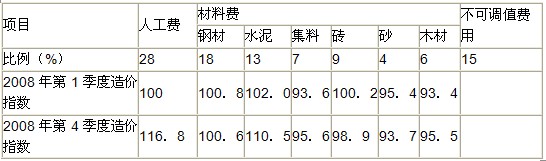

某工程项目合同价为1750万元,该工程签订的合同为可调值合同。合同报价日期为2008年4月1日。施工单位2008年第4季度完成产值为710万元。工程人工费、材料费构成比例以及相关季度造价指数见表1。
表1工程人工费、材料费构成比例以及相关季度造价指数
在施工过程中,发生如下几项事件:
1.2008年4月,在基础开挖过程中,个别部位实际土质与给定土质不符,造成施工费用增加2.5万元,相应工序持续时间增加了4天。
2.2008年5月,施工单位为了保证施工质量,扩大基础底面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加了3天。
3.2008年7月,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了天。
4.2008年8月,进入雨季施工,恰逢20年一遇的大雨,造成停工损失2.5万元,工期增加了4天。
以上事件中,除第4项外,其余工序均未发生在关键线路上,并对总工期无影响。针对上述事件,施工单位提出如下索赔要求:
(1)增加合同工期13天。
(2)增加费用11.8万元。
【问题】
(问题1)施工单位对施工过程中发生的以上事件可否索赔?为什么?
(问题2)计算监理工程师2008年第4季度应确应的工程结算款额。
(问题3)如果在工程保修期间发生了由施工单位原因引起的屋顶漏水、墙面剥落等问题,业主在多次催促施工单位修理而施工单位一再拖延的情况下,另请其他施工单位维修,所发生的维修费用该如何处理?
- 解析:(答案1)(1)事件1可以索赔,因为业主提供的地质资料与实际情况不符,属于业主方的责任。工期不予顺延,因为事件1不在关键线路上,且对总工期无影响。费用可以索赔。
(2)事件2不可以索赔,因为施工单位为了保证施工质量所采取的措施属于自愿行为。工期不予顺延。费用不能索赔。
(3)事件3可以索赔,因为设计图样有误属于业主方的责任。工期不予顺延,因为事件3不在关键线路上,且对总工期无影响。费用可以索赔。
(4)事件4可以索赔。因为20年一遇的大雨属于不可抗力,非承包商责任。工期予以顺延,因为事件4在关键线路上,费用不能索赔,根据不可抗力事件的规定,停工损失由承包商自己承担。
(答案2)
P=P0[a0+a1(A/A0)+a2(B/B0)+a3(C/C0)+……]
=[710×(0.15+0.28×116.8/100+0.18×100.6/100.8+0.13×110.5/102+0.07×95.6/93.6+0.09×98.9/100.2+
0.04×93.7/95.4+0.06×95.5/93.4)]万元=751.75万元
(答案3)
监理工程师2008年第4季度应确定的工程结算款额为751.75万元
由于该事件在工程保修期内发生,又是由于施工单位原因造成,属于保修范围内的项目,应由承包商负责保修。根据建设工程施工合同中关于工程保修的有关规定,承包商不在约定期限内派人修理,发包人可以委托其他人修理,所发生的维修费用由承包商承担。
(答案1)(1)事件1可以索赔,因为业主提供的地质资料与实际情况不符,属于业主方的责任。工期不予顺延,因为事件1不在关键线路上,且对总工期无影响。费用可以索赔。
(2)事件2不可以索赔,因为施工单位为了保证施工质量所采取的措施属于自愿行为。工期不予顺延。费用不能索赔。
(3)事件3可以索赔,因为设计图样有误属于业主方的责任。工期不予顺延,因为事件3不在关键线路上,且对总工期无影响。费用可以索赔。
(4)事件4可以索赔。因为20年一遇的大雨属于不可抗力,非承包商责任。工期予以顺延,因为事件4在关键线路上,费用不能索赔,根据不可抗力事件的规定,停工损失由承包商自己承担。
(答案2)
P=P0[a0+a1(A/A0)+a2(B/B0)+a3(C/C0)+……]
=[710×(0.15+0.28×116.8/100+0.18×100.6/100.8+0.13×110.5/102+0.07×95.6/93.6+0.09×98.9/100.2+
0.04×93.7/95.4+0.06×95.5/93.4)]万元=751.75万元
(答案3)
监理工程师2008年第4季度应确定的工程结算款额为751.75万元
由于该事件在工程保修期内发生,又是由于施工单位原因造成,属于保修范围内的项目,应由承包商负责保修。根据建设工程施工合同中关于工程保修的有关规定,承包商不在约定期限内派人修理,发包人可以委托其他人修理,所发生的维修费用由承包商承担。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
