您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2023年05.1-6.30

准考证打印 2023年09月10日前

考试时间  2022年09月19日

成绩查询  考试后两个月左右

证书领取  2023年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

备考2023年一建考生、添加专属老师微信免费获取备考资料 微信号edu24olxu

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 公路 >> 文章正文
2013年一级注册建造师公路工程实务每日练习203
2013年一级注册建造师公路工程实务每日练习203
  • 1、(0分) 沥青混凝土路面不平整的预防措施有(    )。
    A保证摊铺机的均匀连续作业
    B严格工序间的交验制度
    C根据实铺效果进行随时调整找平装置
    D压路机用较大的振频、振幅进行碾压
    E先做构造的伸缩缝,再摊铺沥青混凝土面层

    正确答案:a,b,c

    • 解析:a,b,c
  • 2、(0分) 按我国目前规范要求,高等级公路沥青路面施工应使用(    )设备。
    A 连续强制式搅拌
    B 间歇强制式搅拌
    C 间歇滚筒式搅拌
    D 连续滚筒式搅拌

    正确答案:b

    • 解析:b
  • 3、(0分)

     背景材料
       某桥梁工程,每跨长30m,共21跨,0号和21号为桥台,1~20号为桥墩。由于桥梁的基础设备只有一台,立柱和盖梁的模板有限,所以该桥的20个桥墩采用流水施工, 每个桥墩分为三道工序完成,采用专业流水方式施工。每个桥墩的基础施工时间为22d,立柱施工时间为28d,盖梁的施工时间为25d。施工单位在编制进度计划时,计算出20个桥墩的流水工期为:
       施工工期=20X22d+28d+25d=493d

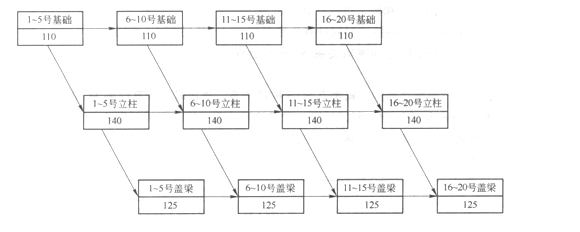

       在用网络图表示流水施工的进度计划时,共有20X3:60道工序,绘制出来显得太复杂,所以就将每5个桥墩合并,简化表示为如下;

     2.问题:
       (1)评价20个桥墩流水工期的正确性,说明理由。
       (2)施工单位简化的进度网络图表示是错误的,请分析错误的原由,如果还是按每5个桥墩合并这种简化形式表示应如何正确表示之?


    • 解析:(1)施工单位的20个桥墩的流水工期计算式是错误的,应该是:
      22+20×28+25=607d

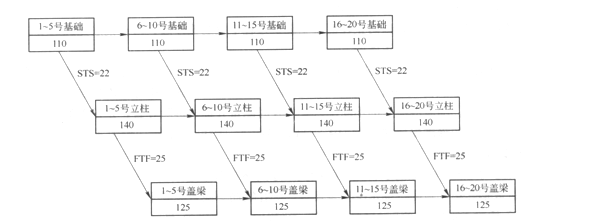

      (2)每5个桥墩合并简化后1~5号基础和1~5号立柱之间就不是衔接关系了(即并不需要等待110d后才能进行1号墩的立柱施工),而是搭接关系。同理,所有每5个基础和立柱之间,立柱和盖梁之间都是搭接关系。基础和立柱之间是STS=22,立柱和盖梁之间是FTF=25。改正为:



      (1)施工单位的20个桥墩的流水工期计算式是错误的,应该是:
      22+20×28+25=607d
      (2)每5个桥墩合并简化后1~5号基础和1~5号立柱之间就不是衔接关系了(即并不需要等待110d后才能进行1号墩的立柱施工),而是搭接关系。同理,所有每5个基础和立柱之间,立柱和盖梁之间都是搭接关系。基础和立柱之间是STS=22,立柱和盖梁之间是FTF=25。改正为:


  • 4、(0分)

    背景材料:
       某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、沥青面层(单层)。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度)200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;沥青面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。以下是施工单位所作的计算和施工进度计划横道图:
       (1)各结构层工作的持续时间计算为底基层60d,基层80d,面层75d。
       (2)底基层与基层之间逻辑关系STS(开始到开始)搭接关系,搭接时距计算结果为1000/200=5d。
       (3)基层与面层之间的逻辑关系STS搭接关系,搭接时距计算结果为1200/150=8d,考虑到基层的养生至少7d,所以基层与面层的开始到开始时间间隔为8+7=15d。

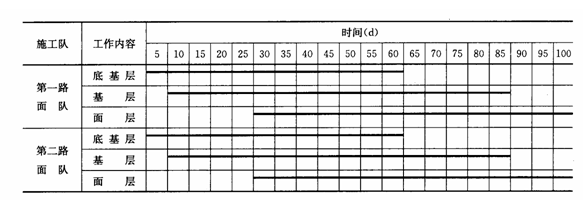

       (4)根据以上计算结果,路面工程的总工期=5+15+75=95d,其施工进度计划横道图表示如下:

    问题:
    1)各工序的持续时间的计算是正确否?有错请改正。
     2)底基层与基层之间的搭接关系选择正确否?为什么?有错请改正。
     3)底基层与基层之间的搭接时距计算正确否?有错请改正。
     4)基层与面层之间的搭接关系选择正确否?为什么?有错请改正。
     5)基层与面层之间的搭接时距计算正确否?有错请改正。
    6)路面工程的总工期的计算以及其施工进度计划横道图表示正确否?有错请改正。




    • 解析:1)工序的持续时间的计算是正确的。
      2)底基层与基层之间的搭接关系选择的正确STS;因为底基层快于基层。
      3)底基层与基层之间的搭接时距计算方面是正确。
      4)基层与面层之间搭接关系的分析是错误的;因为面层速度快于基层不应选择STS(开始到开始)的搭接关系;应该为FTF(完成到完成)搭接关系。
      5)搭接时距计算是错误的;应该除以两者中较快的速度=1200/160=7.5d,应该取8d。考虑到养生至少7d,所以FTF=8+7=15d。

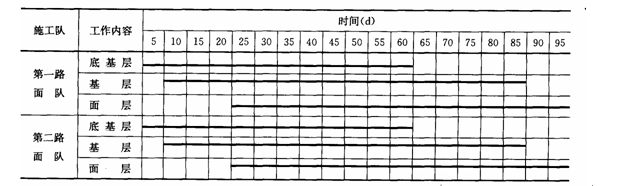

      6)路面工程总工期的计算错误;应改为,总工期=5+80+15=100d。进度计划横道图的表示是错误的;进度计划横道图的正确表示应为:

      1)工序的持续时间的计算是正确的。
      2)底基层与基层之间的搭接关系选择的正确STS;因为底基层快于基层。
      3)底基层与基层之间的搭接时距计算方面是正确。
      4)基层与面层之间搭接关系的分析是错误的;因为面层速度快于基层不应选择STS(开始到开始)的搭接关系;应该为FTF(完成到完成)搭接关系。
      5)搭接时距计算是错误的;应该除以两者中较快的速度=1200/160=7.5d,应该取8d。考虑到养生至少7d,所以FTF=8+7=15d。
      6)路面工程总工期的计算错误;应改为,总工期=5+80+15=100d。进度计划横道图的表示是错误的;进度计划横道图的正确表示应为:
  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2023年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2022年一级建造师成绩查询时间

      5·2023年一级建造师考试时间9月9、10日

      6·一级建造师考试科目


    学员登陆
    名师在线
    成丽芹老师
    张君老师
      张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
    韩教授
    陈明教授
      陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
