背景资料:

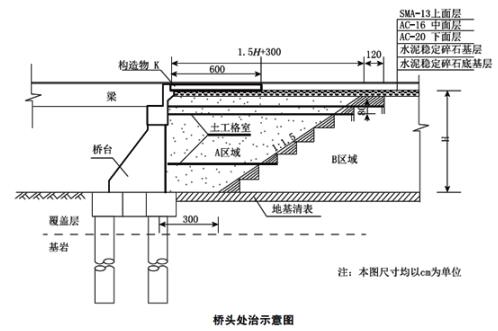

某施工单位承接了一条二级公路的施工,路线全长30.85km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基,桥梁及路面工程等。为减少桥头不均匀沉降,设置桥头跳车,桥台与路堤交接处按下图施工,主要施工内容包括:地基清表、挖台阶、A区域分层填筑、铺设土工格栅、设置构造物K、路面铺筑等。路面结构层如图所示,B区域为已经填筑完成的路堤填筑区域。
该项目实施过程中发生了如下事件:
事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录4条技术要点如下:
1.应在下承层施工质量检测合格后,开始摊铺上层结构层。采用两层连续摊铺时,下层质量出了问题时,上层应同时处理;
2.分层摊铺时,应先将下承层顶面拉毛或采用凸块压路机碾压,再摊铺上层混合料;
3.对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型;
4.气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低0.5~1.5个百分点。
事件二:施工单位对K5+500~K5+800路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。
事件三:根据《公路工程竣(交)工验收办法实施细则》,施工单位完成约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出交工验收申请,报监理单位审查。交工验收申请书附自检评定资料和C报告。监理单位审查同意后,及时按规定提交了D资料、质量评定资料和监理总结报告。项目法人接收资料后及时按规定组织了交工验收。
问题:
1.写出图中构造物K的名称。
2.图中A区域应采用哪些特性的填料回填?
3.对事件一中的4条技术要点逐条判断对错,并改正错误之处。
4.写出两条可对事件二中裂缝修复的技术措施。
5.写出事件三中C报告、D资料的名称。
『参考答案』
1.构造物K:桥头搭板。
2.透水性材料,不得采用含有泥草、腐殖物或冻土块的土。透水性材料不足时,可采用石灰土或水泥稳定土回填。
3.第1条正确;
第2条错误;正确做法:下承层是稳定中、粗粒材料时,应先将下承层清理干净,并洒铺水泥净浆,再摊铺上层混合料。
第3条正确;
第4条错误。正确做法:气候炎热干燥时,碾压时的含水率可比最佳含水率增加0.5~1.5个百分点。
4.裂缝修复的技术措施:
①在裂缝位置灌缝;
②在裂缝位置铺设玻璃纤维格栅;
③洒铺热改性沥青。
5.C报告:施工总结报告。D资料:监理单位独立抽检资料。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
