您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 机电 >> 文章正文
2013年建造师机电安装工程管理与实务考前习题29_第2页
来源:一级建造师考试网 收藏本页 2013/9/22 http://www.jzsedu.org/

閻滎垳鎮嗙純鎴炵墡瀵ゆ椽鈧姴绗€娴溿倖绁�閸旂姴鍙哘Q缂囷拷(129722917)閼惧嘲褰囬張鈧弬鎷屸偓鍐槸閸斻劍鈧拷

  • 2、(0分) 可以采用(     )分别检测出变压器三相绕组的极性和连接组别。
    A.电压降法
    B.交流电压法
    C.电桥法
    D.交流感应法
    • 正确答案:B
    • 解析:B
  • 3、(0分) 用户安全用电事故报告规定的内容包括:(  )。
    A.人身触电重伤
    B.专线掉闸
    C.停电期间向电力系统倒送电
    D.电气火灾
    E.全厂停电
    •  正确答案:B,C,D,E
    • 解析:B,C,D,E
  • 4、(0分)  建筑安装工程在工程施工前,单位工程的划分应由(     )商议确定。
    A. 建设单位
    B. 设计单位
    C. 供货单位
    D. 监理单位
    E. 施工单位
    • 正确答案:A,D,E
    • 解析:A,D,E
  • 5、(0分)

    背景资料:
    南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。

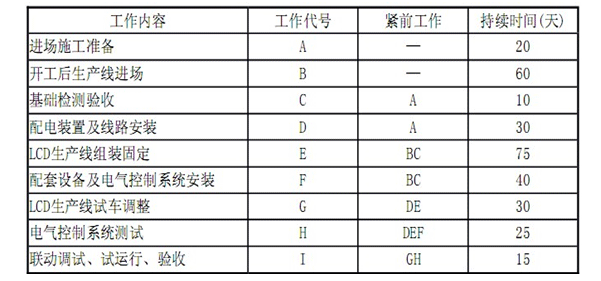

    A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表。LCD生产线安装网络计划工作逻辑关系及持续时间如下表



    A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。
    LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。
    问题
    1.按LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,为A施工单位项目部绘出安装进度双代号网络计划图。
    2.分析影响工期的关键工作是哪几个?总工期需多少天?
    3.基础检验工作增加到30天,是否影响总工期?说明理由。
    4.LCD生产线设备晚到7天,是否影响总工期?说明理由。
    5.如按合同工期完成,A施工单位如何进行工期调整?

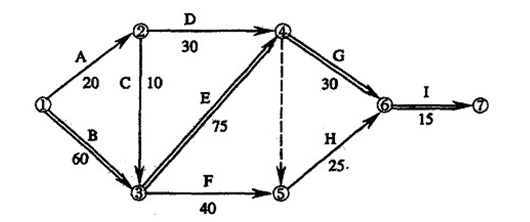

    解析:1.LCD生产线安装进度双代号网络计划(如下图)



    2.影响工期的关键工作是:
    B生产线进场;E生产线组装固定;G生产线试车调整;I联动调试;试运行、验收。
    关键线路是:①    ③    ④    ⑥    ⑦
    工期: 60+75+30+15=180天
    总工期为180天。
    3.基础检验工作C增加到30天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差小于总时差30(60-30=30)天。
    4.LCD生产线设备E晚到7天,要影响总工期,因为该工作在关键线路上。
    5.A施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。
    1.LCD生产线安装进度双代号网络计划(如下图)



    2.影响工期的关键工作是:
    B生产线进场;E生产线组装固定;G生产线试车调整;I联动调试;试运行、验收。
    关键线路是:①    ③    ④    ⑥    ⑦
    工期: 60+75+30+15=180天
    总工期为180天。
    3.基础检验工作C增加到30天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差小于总时差30(60-30=30)天。
    4.LCD生产线设备E晚到7天,要影响总工期,因为该工作在关键线路上。
    5.A施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。
  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2023年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2022年一级建造师成绩查询时间

      5·2023年一级建造师考试时间9月9、10日

      6·一级建造师考试科目

    闁绘粠鍨抽幃鍡欑磾閹寸偟澧�
    濞戞挴鍋撶紒鐙欏啰绱﹂梺顐ゅТ缁椻偓
    濞戞挻妲掗澶愭嚀娴e摜鐟�闁糕晞娅i、鍛存⒓閼告鍞�鐎殿喖鎼€垫煡姊奸懜娈垮斀婵☆嚪銈傚亾閸愵厾妲稿Λ甯嫹閹煎瓨妫侀惁顖炲箮閳ь剙顔忚瑜帮拷
    VIP闁绘瑯鍏涢棅锟�
    闁轰焦鐟﹀ḿ妤冨垝閹规劦鍞�
    闁挎冻鎷�40閻犱浇顕滅槐锟�

    缂備礁绻愰崥鈧☉鏃傚█椤o拷
    (12閻犱緤鎷�)

    闂佹彃绉堕崑锝夊礃閹绘帒鐓�
    (16閻犱緤鎷�)
    闁兼澘鍟伴崑锝囨喆閿濆棛鈧拷
    (10閻犱緤鎷�)
      鐎点倝缂氶鏇烆啅閵壯€鏌ょ紓浣哥箲缁侊拷 鐎殿喚濮甸幁锟�闁稿繐绉烽崹鍌滄嫚閺囩偞鍎�  闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 濞戞挸顦〃婊兾熼埄鍐ㄧ彲濡府鎷�
      鐎点倝缂氶鏇烆啅閵壯€鏌ゅ銈呮贡濞叉壆绮婚敍鍕€� 鐎殿喚濮撮幃锟�闁稿繐绉烽崹鍌滄嫚閺囩偞鍎�  闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 濞戞挸顦〃婊兾熼埄鍐ㄧ彲濡府鎷�
      鐎规悶鍎抽埢鐓庘枖閺団槅娼愰柛娆忥功濞村宕楀畷鍥╁弨閻犲浄鎷�闁绘粌顑勯梽鍕⒖閿燂拷 闁稿繐绉烽崹鍌滄嫚閺囩偞鍎�  闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 濞戞挸顦〃婊兾熼埄鍐ㄧ彲濡府鎷�
      鐎点倛娅i悺姘啅閵壯€鏌ょ紒鐙呯磿閹﹥绋夋惔锛勬澖闁告棑鎷�闁绘粌顑嗛悥鍙夌閿燂拷 闁稿繐绉烽崹鍌滄嫚閺囩偞鍎�  闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 濞戞挸顦〃婊兾熼埄鍐ㄧ彲濡府鎷�
      闁哄牐娅i弫绋款啅閵壯€鏌ょ紒鐙呯磿閹﹥绋夋惔锛勬澖闁告棑鎷�闁艰绻愰埞锟�闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 濞戞挸顦〃婊兾熼埄鍐ㄧ彲濡府鎷�
      闁稿浚鍓濋惌鎯ь啅閵壯€鏌ょ紒鐙呯磿閹﹥绋夋惔锛勬澖闁告棑鎷�濡ゅ倹岣块獮澶愭偝閿燂拷闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 濞戞挸顦〃婊兾熼埄鍐ㄧ彲濡府鎷�
      閻㈩垰鍊归弬鍌炲礂椤掑倹鏆忕€规悶鍎抽埢鑲╃不閿涘嫭鍊�闁哄姘﹂獮锟�闁稿繐绉烽崹鍌滄嫚閺囩偞鍎�  闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 濞戞挸顦〃婊兾熼埄鍐ㄧ彲濡府鎷�
      闂佸彞娴囬惌鎯ь啅閵壯€鏌ょ紒鐙呯磿閹﹥绋夋惔锛勬澖闁告棑鎷�閻庢稒鐟﹂弸鍐ㄢ枖閿燂拷闁稿繐绉烽崹鍌滄嫚閺囩偞鍎�  闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 濞戞挸顦〃婊兾熼埄鍐ㄧ彲濡府鎷�
      婵ɑ娼欓崺鍕潩鐎靛憡鏆╃€规悶鍎抽埢鑲╃不閿涘嫭鍊� 闁烩晜绋掑妤€鈽夐敓锟�闁稿繐绉烽崹鍌滄嫚閺囩偞鍎�  闁稿繐绉烽崹鍌滄嫚閺囩偞鍎�  濞戞挸顦〃婊兾熼埄鍐ㄧ彲濡府鎷�
      闂侇偅鐭穱濠囩嵁鐠恒劍鏆╃€规悶鍎抽埢鑲╃不閿涘嫭鍊�闁哄鍔戠粻锟�闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 闁稿繐绉烽崹鍌滄嫚閺囩偞鍎� 濞戞挸顦〃婊兾熼埄鍐ㄧ彲濡府鎷�
    闁靛棴鎷�閻犲洤澧介埢鑲┾偓娑崇畳閸拷闁靛棙鍨圭花璺ㄦ媼閼碱剙鐤嗛柛妯煎枍閻滐拷700闁稿骏鎷�/缂佸鎷�,闁绘粣鎷�5闁硅埖眉缁洪箖鏌ㄩ埀锟�350闁稿骏鎷�/缂佸鎷�.濠㈣泛娲╅埀顒€鍟€垫氨鈧絻鍋愯ぐ锟�300闁稿骏鎷�/缂佸鎷�,闁绘粍婢橀崢銈囨嫻绾懐顩烽梺顐嫹
    闁靛棴鎷�闂傚棜娉涢悢鈧痪顓涘亾缂佸鐒﹂弳鈧┑鍌涱殜椤︼拷闁靛棙鍨垮ù鍌炲春閾忚鏀ㄧ紒顖濐嚙閸亞鎷犻崜褉鏌�+闁烩晛鐡ㄩ幐杈┾偓闈涙椤旓拷+闁告劕鎳橀崕瀵告導閸曨剚鐏愰柨娑樻湰閳ь剚绻勫ǎ顔锯偓鐢靛帶濞存﹢鏁嶉崼婵嗙樁闂侇収鍠栭崺宀€鈧顔愮槐锟�闁兼澘鍟抽惁顖涚▔瀹ュ牏绠栭柛蹇撶Х閸ㄥ倿鏌屽鍜佸妳1妤犵儑鎷�=5980闁稿骏鎷�/闁稿繈鍔庨~鏍晬閸繃鍎�4缂佸鍩婄槐锟�+闂侇偓鎷�2023妤犵偞娼欓崣蹇曠矓閹寸偞娈岄柡澶涙嫹>>缂佹柨顑呭畵鍡欐嫻椤撴繃瀚�
    闁靛棴鎷�闁稿繈鍔庨埢濂告偟椤撶儐娈板渚婃嫹闁靛棙鍨甸幆鍫熺▔婢舵劖锛岄柛蹇e墮閸欙紕鎷犻敓锟�+濞戞挴鍋撻梻鍌樺妺缁楁挻绋夊鎰佸殾濠㈣泛娲╅埀顒€鍟€垫氨鈧絻鍋愯ぐ锟�+闁兼澘鍟伴崑锝囧垝閹规劦鍞归柣婵撴嫹+闁哄懘缂氶崗妯伙紣濡櫣姘�+1V1闁烩晛鐡ㄩ幐閬嶅春閾忚鏀ㄩ柣婵撴嫹+闁兼澘鍟晶鐘虫償閺冨洨妲搁柟鍨涘亾鐎归潻鎷�+闁活亞鍠栭。鐣屾喆閿濆棛鈧粙鎮甸敓锟�+閹煎瓨妫侀惁顖炲箮閳ь剙顔忚瑜帮拷+闁烩晛鐡ㄩ幐杈ㄥ緞瑜忚ぐ顔炬嫚閿燂拷=2600闁稿骏鎷�/闁稿繈鍔庨~锟�>>缂佹柨顑呭畵鍡欐嫻椤撴繃瀚�
    闁靛棴鎷�濞戞挴鍋撶紒鐙欏啰绱﹂梺顐ゅТ缁椻偓濞存粍鍨归~鍡樼箙閹屾濡炰緤鎷�闁靛棙鍨堕弳鈧柡澶嬪姉缁ㄨ法鎷嬮敓锟�+闂佹彃绉堕崑锝夊礃閹绘帒鐓�+闁活亞鍠栭。鐣屾喆閿濆棛鈧拷+缂備礁绻愰崥鈧☉鏃傚█椤o拷+濠㈣埖鑹鹃悰鐔告媴閹炬椿鏆幖杈炬嫹+1V1闁烩晛鐡ㄩ幐閬嶅极濞嗗浚鍚�+閹煎瓨妫侀惁顖炲箮閳ь剙顔忛敓锟�+閻庡湱鍋涙慨鐔虹玻娴h櫣澹�+闁绘粍婢樺┃鈧悗鍦仦閹硷拷+闁告劕鎳橀崕瀵告導閸曨剚鐏�+闁哄牆鐗愰埀顒€鍟畵锟�+闁烩晛鐡ㄩ幐杈╃驳閺冨倹鐎�+濞戞搩浜濋埀顑啫顕ч柡浣圭懃椤掔喓鍖栭懡銈囧煚+闁兼澘鍟抽惁顖涚▔瀹ュ牏绠栭柛蹇撶Х閸ㄥ倿鏌屽鍜佸妳2妤犵儑鎷�+闁诡剚绻勫ǎ顔锯偓鐢靛帶濞达拷+闁告艾绉寸粭鈧悹浣藉紦缁犵喖宕f繝鍌涘€辨慨婵勫劚瀹搁亶宕犻弽顒夊敳缂備緤鎷�+闁告ê妫楅崟楣冩儑閻旂⒈鏆柛娆忥攻鑶╅柟椋庡枎瀹擄拷+婵℃鐗呯欢銉ヮ嚕閸濆嫬顕у☉鎾亾闁哄牜鍓熼埀顒婃嫹+2023闁稿繈鍔庨~鏍偓瑙勆戦弻鐔煎极濞嗘劖缍忛柨娑樼墕鐎垫﹢鏌囬鐓庣厒閻庣顔愮槐锟�闁稿繈鍔庨~鏍ㄧ附濡ゅ拋妯€8800闁稿骏鎷�>>缂佹柨顑呭畵鍡欐嫻椤撴繃瀚�

    学员登陆
    名师在线
    成丽芹老师
    张君老师
      张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
    韩教授
    陈明教授
      陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
