案例题

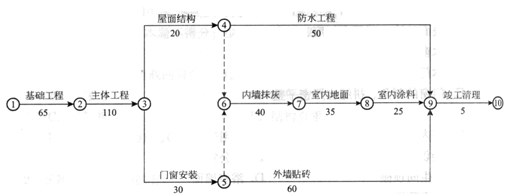

某12层商务酒店工程,业主通过公开招标与某建筑公司签订了土建工程施工合同,合同工期310天。合同中约定,工期每提前一天,奖励施工单位8000元。施工单位按时提交了单位工程施工组织设计,并得到了监理工程师的批准。其中,工程施工的网络进度如图所示。
该工程施工过程中发生了以下几项事件:
事件1:基坑开挖时,在施工现场发现文物,为保障文物的挖掘工作,现场停工。施工单位向建设单位提出赔偿工期1个月,费用10000元的要求。一级建造师考试培训
事件2:主体工程施工阶段,监理工程师发现施工单位的施工工艺不合理出现质量事故,故要求返工。造成工期拖延3天,发生返工费3万元。
事件3:室内防水工程施工时,因空气流通不畅以及安全检查工作不到位,发生一场火灾。由于发现和扑救及时,没有人身伤亡发生,但致使工期拖延1天,材料损失2000元。
事件4:因甲方提供的外墙面砖质量不合格,粘贴后效果差,甲方决定更换板材,造成拆除用工50个工日(每日工资23.5元),机械多闲置2个台班(每台班按500元计),预算外材料费损失2.5万元,其他费用损失2万元,重新粘贴预算价5万元,因拆除、重新粘贴使工期延长5天。
事件5:室内装修施工时,施工单位为保证合同工期,采取了赶工措施,使内墙抹灰施工缩短2天,室内地面施工缩短2天,该项技术措施费为2.2万元。
其余各项工作持续时间和费用均与原计划相同。
问题:
(1)在以上事件发生后,施工单位是否可以向监理工程师提出索赔要求?为什么?
(2)该工程的实际工期为多少天?可得到的工期补偿和费用补偿各为多少天?
(3)对事件2中质量事故处理的基本要求是什么?
(4)施工项目的安全检查应由谁组织?安全检查应注意哪些问题?
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
