2011年一级建造师考试建筑工程考前训练(4)

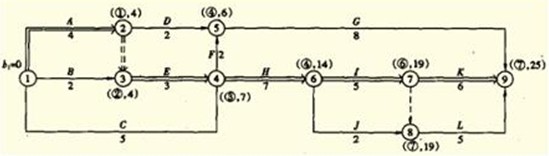

1、某建设工程合同工期为25个月,施工单位编制的双代号网络计划图如图1所示。
问题:
1.该网络计划能否满足合同工期要求?为什么?为确保工程按期完工,哪些施工过程应作为重点控制对象?为什么?
2.当该计划执行7个月后,经监理工程师检查发现,施工过程C和施工过程D已完成,而施工过程E将拖后2个月。此时施工过程E的实际进度是否影响总工期?为什么?
3.如果实际进度确实影响到总工期,为保证总工期不延长,对进度计划的调整方法有哪些?
4.当施工过程E的实际进度拖后2个月后,如果采取以下两种调整方案;
(1)组织施工过程H、I、K进行流水施工。各施工过程中的施工段及其流水节拍见表75
表75 各施工过程中的施工阶段及其流水节拍
施工过程 | 施工段及其流水节拍/月 | ||
① | ② | ③ | |
H | 2 | 3 | 2 |
I | 1 | 2 | 2 |
K | 2 | 3 | 1 |
则施工过程H、I、K的流水施工工期是多少?此时工程总工期能否满足原合同工期的要求?为什么?
(2)压缩某些施工过程的持续时间。各施工过程的直接费用率及最短持续时间见表76.
表76 各施工过程的直接费用率及最短持续时间
施工过程 | F | G | H | I | J | K | L |
直接费用率 | — | 10.0 | 6.0 | 4.5 | 3.5 | 4.0 | 4.5 |
最短持续时间 | 2 | 6 | 5 | 3 | 1 | 4 | 3 |
则在不改变各施工过程逻辑关系的前提下,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
答案:

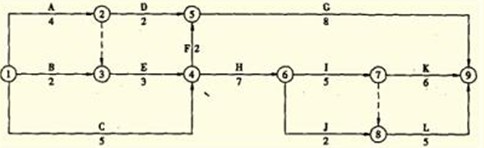

1.题中所提网络计划能满足合同工期要求。因为用标号法计算,原网络计划的计算工期为25个月,如图64所示,等于合同工期。工作A.E.H、I、K应作为重点控制对象,因为其为关键工作。
2.影响总工期,且影响2个月,因为E工作的总时差为0.
3.调整方法有两种:第一种改变某些工作之间的逻辑关系,缩短工期。第二种,压缩关键工作的持续时间,缩短工期。
4.(1) 工作H;2、5、7
工作I:1、3、5
工作K:2、5、6
工作H与工作I的步距计算:
工作H与工作I的步距为4个月。
工作I与工作K的步距计算;
工作I与工作H的步距为1个月。
施工过程H、I、K的流水施工工期=∑K+∑tn=[(4+1)+6]月=11月
施工过程H、I、K进行流水施工以后,原关键线路A→E→H→I→K的总持续时间为(4+3+2+11)月=20关键线路发生变化,新的关键线路有两条,即线路A→E→H→J→L和线路A→E→H→I→L,计算工期都等于23个月(分别4+3+2+4+5+5=23;4+3+2+7+2+5=23),满足合同工期要求。
(2)原进度计划的最优调整方案是先将关键工作K压缩1个月,再将关键工作I压缩1个月。
第一次压缩之前,在关键线路H→I→K上,关键工作K的直接费率最小,所以将关键工作K压缩1个月,增加直接费4万元,压缩后关键线路有2条,即线路H→I→K和线路H→I→L,此时有3种压缩方案,即压缩工作H、工作I和同时压缩工作K、L,由于压缩工作I的直接费最小,所以将工作I压缩1个月,增加直接费4.5万元。经过两次压缩后,计算工期为25个月,总计增加直接费8.5万元。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
