[案例1]
某建筑公司于某年3月10日与某建设单位签订了一份工程施工合同。合同中有关工程价款及其交付的条款摘要如下:
(1)合同总价为800万元,其中工程主要材料和结构件总值占合同总价的62.5%。
(2)预付备料款为合同总价的20%,于3月20日前拨付给乙方,工程预付款应从未施工工程尚需的主要材料及构配件的价值相当于预付备料款时起扣,每月以抵充工程款的方式陆续收回。
(3)工程进度款由乙方逐月(每月末)申报,经审核后于下月5号前支付。
(4)工程竣工并交付竣工结算报告后30d内,支付工程总价款的95%,留5%作为工程保修金,8、9月份平均扣出,保修期(半年)满后全部结清。合同中有关工程工期的规定为:4月1日开工,9月20日竣工。工程款逾期支付,按每日3‰的利率计息。逾期竣工,按每日1000元罚款。根据经甲方代表批准的施工进度,各月计划完成产值(合同价)如下表所示。
在工程施工至8月4日,因施工设备出现故障停工2d,造成窝工50工日(每工日工资19.5元),8月份实际完成产值比原计划少4万元。工程施工至9月12日,因甲方提供的某种室外饰面板材质量不合格,粘贴后效果差,甲方决定更换板材,造成拆除用工60工日(每日工资23.5元),机械多闲置3个台班(每台班按400元计),预算外材料费损失2万元,其他费用损失1万元,重新粘贴预算价10万元,因拆除、重新粘贴使工期延长6d。最终工程于10月8日竣工。
问题:
(1)请按原施工进度计划,为甲方提供一份完整的逐月拨款计划。
(2)乙方分别于8月6日和9月18日提出延长工期2d、索赔费1092元和延长工期6d、索赔费162070.00元。请问该两项索赔能否成立?应批准的工期延长为几d?索赔费为多少万元?
(3)8月份和9月份乙方应申报的工程结算款分别为多少?
[案例2]

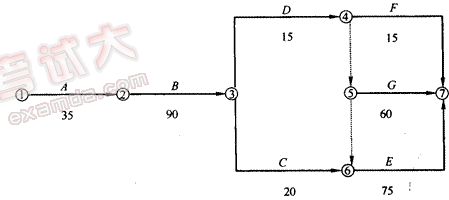

某工程项目,业主通过施工招标方式与某建筑公司签订了工程施工合同。合同工期220d。合同中约定,由于施工单位原因造成工期延误,每延误一天罚款8000元;由于业主和其他原因造成工程延期,每延误一天补偿施工单位8000元。施工单位按时提交了单位工程施工组织设计,并得到了监理工程师的批准。其中,工程施工的网络进度计划如下图所示。
该工程施工过程中发生了以下几项事件:
事件一:基础工程A施工时,由甲方负责供货的钢筋混凝土预制桩供应不及时,使基础施工延误了5d。
事件二:主体结构B施工中,在4层某段框架柱拆模后,出现了露筋、蜂窝等现象,该施工段框架柱约1/4出现了质量问题。
事件三:外装修G阶段,抹灰工甲在给乙供灰时,不慎踩在跳板上的落灰上坠落,由于没有系安全带而直接落在地面上(落差10.8m)致死。
问题:
(1)施工单位是否可以就事件一向监理工程师提出索赔要求?为什么?如果可以,索赔数额为多少?
(2)从施工技术的角度分析混凝土结构产生露筋、蜂窝等现象的原因是什么?处理质量问题的程序如何?
(3)请分析事件三产生的原因。建筑工程施工现场常见的职工伤亡事故类型有哪些?
(4)该工程采用的是预制钢筋混凝土桩基础,共有900根,桩长12m。合同规定,预制桩由甲方购买供应,每根桩按2400元计算。桩基础锤击沉桩的综合单价为260元/m。计算施工单位桩基础施工应得到的工程款是多少?来
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
