2013年一级注册建造师建筑工程实务每日练习100

2013年一级注册建造师建筑工程实务每日练习100

网校导读:一级建造师网校整理了2013年一级注册建造师建筑工程实务每日练习资料,供广大考生备考2013年一级建造师考试,祝您顺利通过一级建造师考试!

2013年报名专题2013年一级建造师报名时间专题

  • 1、(0分) 符合下列( )情况之一的为一级基坑。
    A.重要工程或支护结构做主体结构的一部分
    B.开挖深度大于10米
    C.开挖深度大于15米
    D.与临近建筑物,重要设施的距离在开挖深度以内的基坑
    E.基坑范围内有历史文物、近代优秀建筑、重要管线等需严加保护的基坑
    •  正确答案:A,B,D,E
    • 解析:A,B,D,E
  • 2、(0分) 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130—2001)规定,脚手架及其地基基础在(    )后必须进行检查与验收。
    A.作业层上施加荷载
    B.遇有六级及六级以上大风、大雨
    C.每搭设完10~13m高度
    D.达到设计高度
    E.停用超过15天
    • 正确答案:B,C,D
    • 解析:B,C,D
  • 3、(0分) 由湿胀引起的木材变形情况是(       )。
    A.翘曲
    B.开裂
    C.鼓凸
    D.接榫松动
    •  正确答案:C
    • 解析:C
  • 4、(0分) 背景资料:某办公楼工程,建筑面积18500m2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方需外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并按规定签订了施工总承包合同和监理委托合同。施工总承包单位进场后按合同要求提交了施工总进度计划,如图所示(时间单位:月),并经过监理工程师审查和确认。

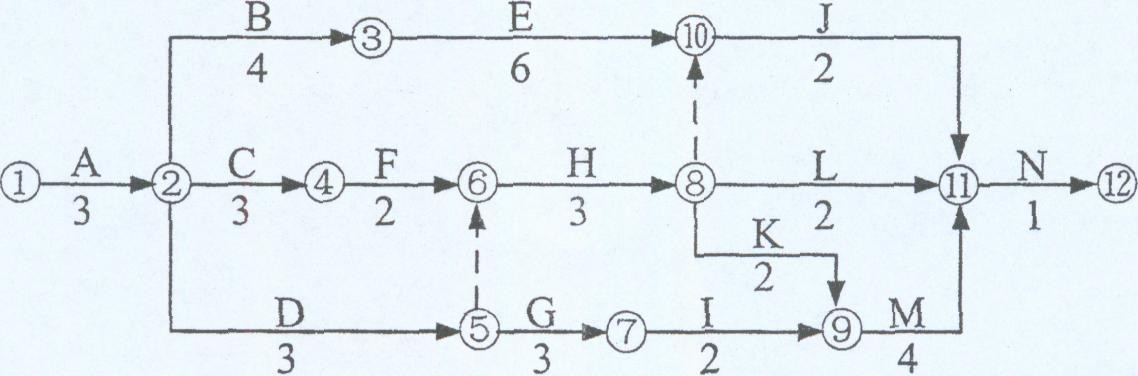

       施工总进度计划网络图
        合同履行过程中,发生了下列事件:
        事件一:施工总承包单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。
        事件二:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署 “质量控制资料符合要求”的审查意见基础上,施工总承包单位项目经理组织施工单位质量部门负责人、总监理工程师进行了分部工程验收。
        事件三:当施工进行到第5个月时,因建设单位设计变更导致工作B延期2个月,造成施工总承包单位施工机械停工损失费13000元和施工机械操作人员窝工费2000元。施工总承包单位提出一项工期索赔和两项费用索赔。
    问题
        1.施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(以节点编号表示)。
        2.事件一中,施工总承包单位选择土方施工机械的依据还应有哪些?
        3.根据《建筑工程施工质量验收统一标准》( GB 50300),事件二中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员?
    4.事件三中,施工总承包单位的三项索赔是否成立?并分别说明理由。
    >
    解析:1.(本题3分)施工总承包单位提交的施工总进度计划的工期是18个月(1分)。该工程总进度计划的关键线路为①→②→④→⑥→⑧→⑨→⑾→⑿(2分)。
      2.(本题4分)事件1中,施工总承包单位选择土方施工机械的依据还应有:开挖深度、地质、地下水情况、土方量、运距、工期要求。
      3.(本题7分)根据《建筑工程施工质量验收统一标准》(GB50300),事件2中,施工总承包单位项目经理组织基础工程验收不妥当。理由:应由总监理工程师组织基础工程验收(2分)。本工程地基基础分部工程验收还应包括的人员:总监理工程师、建设单位项目负责人、设计单位项目负责人、勘察单位项目负责人、施工单位技术负责人等(5分)。
    4.(本题6分)事件3中,施工总承包单位的三项索赔是否成立的判断理由。
    (1)施工机械停工损失费13000元的索赔成立。理由:由设计变更引起的,应由建设单位承担责任(2分)。(2)施工机械操作人员窝工费2000元的索赔不成立。理由:施工机械操作人员窝工费已包括在施工机械停工损失费中(2分)。
      (3)延期2个月的工期索赔不成立。理由:工作B有2个月的总时差,延长2个月不会影响总工期(2分)。

    1.(本题3分)施工总承包单位提交的施工总进度计划的工期是18个月(1分)。该工程总进度计划的关键线路为①→②→④→⑥→⑧→⑨→⑾→⑿(2分)。
      2.(本题4分)事件1中,施工总承包单位选择土方施工机械的依据还应有:开挖深度、地质、地下水情况、土方量、运距、工期要求。
      3.(本题7分)根据《建筑工程施工质量验收统一标准》(GB50300),事件2中,施工总承包单位项目经理组织基础工程验收不妥当。理由:应由总监理工程师组织基础工程验收(2分)。本工程地基基础分部工程验收还应包括的人员:总监理工程师、建设单位项目负责人、设计单位项目负责人、勘察单位项目负责人、施工单位技术负责人等(5分)。
    4.(本题6分)事件3中,施工总承包单位的三项索赔是否成立的判断理由。
    (1)施工机械停工损失费13000元的索赔成立。理由:由设计变更引起的,应由建设单位承担责任(2分)。(2)施工机械操作人员窝工费2000元的索赔不成立。理由:施工机械操作人员窝工费已包括在施工机械停工损失费中(2分)。
      (3)延期2个月的工期索赔不成立。理由:工作B有2个月的总时差,延长2个月不会影响总工期(2分)。
  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2023年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2022年一级建造师成绩查询时间

      5·2023年一级建造师考试时间9月9、10日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    张君老师
      张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
    韩教授
    陈明教授
      陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
