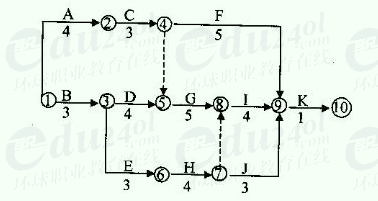

背景资料:某施工单位与业主签订了某综合楼工程施工合同。经过监理方审核批准的施工进度网络图如下图所示(时间单位:月),假定各项工作均匀施工。
在施工中发生了如下事件:
事件一:因施工单位租赁的挖土机大修,晚开工2天。
事件二:基坑开挖后(B工作),因发现了软土层,施工单位接到了监理工程师停工的指令,拖延工期10天。
事件三:在主体结构施工中(G工作),因连续罕见特大暴雨,被迫停工3天。
事件四:在进行到H工作时,业主提供的磁砖不合格,延误了3个月。
问题:
1.分别指出图中的关键工作及关键线路。
2.求出总工期是多少个月?
3.施工单位对上述哪些事件向业主要求工期索赔成立,哪些不成立?并说明理由。如成立各事件可索赔工期多少天?
- 解析:1.线路1:A-C—F—K 13个月
线路2:A—C—G—I—K 17个月
线路3:B—D—G—I—K 17个月
线路4:B—E—H—I—K 15个月
线路5:B—E—H—J—K 14个月
所以:关键线路有两条。
.(1)该网络计划的关键工作有:A、C、G、I、K和B、D、G、I、K
(2)该网络计划的关键路线为:①→②→④→⑤→⑧→⑨→⑩和①→③→⑤→⑧→⑨→⑩
2.总工期为:3+4+5+4+1=17月
3.事件一工期索赔不成立,因为此事件为施工单位责任。事件二工期索赔成立,因为此事件为非施工单位责任,并且在关键线路上,可索赔工期10天。事件三工期索赔成立,因为此事件属不可抗力,可索赔工期3天。事件四因为H工作有2个月的总时差(TFH=17-15=2个月),所以能索赔工期1个月(3-2=1)
1.线路1:A-C—F—K 13个月
线路2:A—C—G—I—K 17个月
线路3:B—D—G—I—K 17个月
线路4:B—E—H—I—K 15个月
线路5:B—E—H—J—K 14个月
所以:关键线路有两条。
.(1)该网络计划的关键工作有:A、C、G、I、K和B、D、G、I、K
(2)该网络计划的关键路线为:①→②→④→⑤→⑧→⑨→⑩和①→③→⑤→⑧→⑨→⑩
2.总工期为:3+4+5+4+1=17月
3.事件一工期索赔不成立,因为此事件为施工单位责任。事件二工期索赔成立,因为此事件为非施工单位责任,并且在关键线路上,可索赔工期10天。事件三工期索赔成立,因为此事件属不可抗力,可索赔工期3天。事件四因为H工作有2个月的总时差(TFH=17-15=2个月),所以能索赔工期1个月(3-2=1)
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
