第35题 某施工单位承接了某项工程的总承包施工任务,该工程由A、B、C、D四项工作组成。由于施工场地狭小,为了进行成本控制,项目经理针对各项工作进行了分析,其功能成本分析表结果见下表。

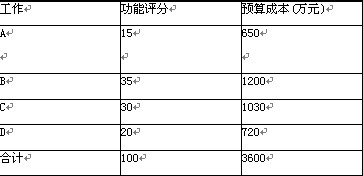

功能成本分析表
工程进展到第25周5层结构时,公司各职能部门联合对该项目进行突击综合大检查。检查成本时发现:C工作,实际完成预算费用960万元,计划完成预算费用为910万元;实际成本855万元,计划成本为801万元。
检查现场时发现:
(1)塔吊与临时生活设施共用一个配电箱;无配电箱检查记录。
(2)塔吊由木工班长指挥。
(3)现场单行消防通道上乱堆材料,仅剩lm宽左右通道,端头20mX 20m场地堆满大模板。
(4)脚手架和楼板模板拆除后乱堆乱放,无交底记录。
工程进展到28周6层结构拆模后,劳务分包方作业人员直接从窗口向外抛垃圾,造成工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。
问题:
1.计算下表中A、B、C、D四项工作的评价系数、成本系数和价值系数(将此表复制到答题卡上,计算结果保留小数点后两位)。

评价系数、成本系数和价值系数计算表
2.在A、B、C、D四项工作中,施工单位应首选哪项工作作为降低成本的对象?说明理由。
3.计算并分析C工作的费用偏差和进度偏差情况。
4.根据公司检查现场发现的问题,项目经理部应该如何进行整改?
5.针对本次扬尘事件,项目经理应如何协调管理?

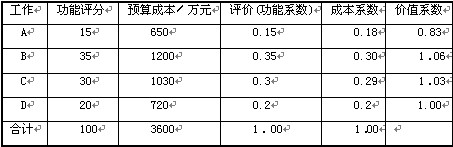

试题解析:1.计算结果如下表所示。
2.施工单位应选A工作作为降低成本的对象,因为A工作的价值系数最小表示其成本相对于其功能较高,与功能不能很好地匹配。
3.C工作的费用偏差=已完工作预算费用一已完工作实际费用=(960—855 )万元=105万元,说明实际费用比计划节约了105万元。C工作的进度偏差一已完工作预算费用一计划工作预算费用一(960—910)万元一50万元,表示实际进度比计划提前了50万元。
4.现场问题的整改体现在以下几个方面。
(1)塔吊不能与临时生活设施共用一个配电箱,每台用电设备必须有各自专用的开关箱,严禁用同一个开关直
(2)塔吊应由有相应上岗证的人员指挥。
(3)现场单行消防通道上不能乱堆材料,要保持畅通,要保证宽不小于3.5m的通道。端头应有12 mX12 m的回转。
(4)脚手架和模板用完后应堆码整齐并捆劳符合要求,使用前后要有安全交底记录。
5.针对扬尘事件,项目经理的处理方法:施工前公布连续施工时间,向工程周围居民、单位做好解释工作;按要求报批工程所在地的建设行政主管部门审核批准,报公安交通管理部门核发制定行车路线的专用通行证;按要求
报环保部门,经环保部门检测并出具检测报告书;及时和当地建设行政主管部门、环保部门、环卫部门联系沟通,取得以上部门的理解和支持;提高施工单位员工自觉保护环境意识,积极采取措施.如对易产生灰尘的砂、回填土等松散材料表面及时覆盖,对进出车辆做好封闭,对拖泥带水等车辆在离开工地时做好清理工作,确保减少扬尘现象的产生。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
