2013年一级注册建造师建筑工程实务练习159
2013年一级注册建造师建筑工程实务练习159

网校导读:一级建造师网校整理了2013年一级注册建造师建筑工程实务每日练习资料,供广大考生备考2013年一级建造师考试,祝您顺利通过一级建造师考试!

2013年一级建造师准考证打印专题2013年一级建造师准考证打印时间汇总

  • 1、(0分)

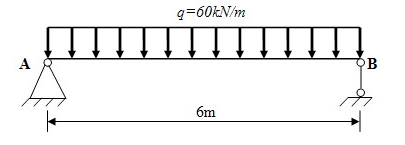

    已知某简支梁,受力情况如图所示,梁的最大弯矩为(    )kN.m。




    A.270
    B.360
    C.480
    D.540

     正确答案:A

    解析:A

  • 2、(0分) 实行竣工验收备案制度的工程有(    )。
    A.高层建筑
    B.抢险救灾工程
    C.市政基础设施工程
    D.临时性房屋建筑
    E.农民自建低层住宅
    •  正确答案:A,C
    • 解析:A,C
  • 3、(0分)

    背景资料:某工程项目批准立项后进行公开招标,经招标工作领导小组研究规定了招标工作程序,招标工作中出现了以下问题:
    1.招标文件规定本地区单位参加投标不需要垫资,外地区单位参加投标需要垫资20万元。市建管办指定蓝天公司为其代理招标事务,并负责招标预备会议与开标会议。
    2.招标工作主要程序确定为:
    (1)成立招标工作小组
    (2)发布招标公告和资格预审通告
    (3)编制标底
    (4)编制招标文件
    (5)发放招标文件
    (6)接收投标文件
    (7)投标单位资格审查
    (8)开标
    (9)评标
    (10)确定中标单位
    (11)组织现场勘察和招标答疑
    (12)签定承包合同
    (13)发出中标通知书
    3.五家单位参加投标。其中乙公司在投标截止日期时间之前报送的新报价方案在原报价的同时提出报价降低新方案,经项目经理签字后送招标书,招标方以“一标一投”为理由拒绝该公司报送新的方案。
    4.由于时间紧迫,建设单位直接邀请5位技术经济专家参加评标。评标时发现有两家报价较低且相同,评委会决定对其中资质较好的一个公司提出建议降低标价,结果该公司中标。

    问题:
    1.该项目的招标工作程序是否妥当?
    2.按照目前国内招投标管理的有关规定,上述事件中哪些是正确的?哪些是错误的?
    3.按招投标有关法规规定必须进行招标的建设项目有哪些?
    4.根据《中华人民共和国合同法》和《建设工程施工合同(示范文本)》的有关规定,判断下列的叙述是否正确。
    (1)招标投标法中规定的招标方式有公开招标和邀请招标两种。( )
    (2)招标单位可以针对不同的投标单位采用不同的标底进行评标。()
    (3)招标人和中标人应当自中标人收到中标通知书之日起30日内订立书面合同。()
    (4)合同双方发生争议可通过协商、有关部门的调解、按合同约定的仲裁条款申请仲裁、向有管辖权的法院起诉解决。()
    (5)变更合同价款的调整原则中包括:合同中只有类似于变更工程的单价时,由承包方提出相应价格,经监理工程师确认后执行。()

    解析:1.不妥当。其合理的顺序应该是:
    ⑴成立招标工作小组
    ⑵编制招标文件
    ⑶编制标底
    ⑷发布招标公告和资格预审通告
    ⑸投标单位资格审查
    ⑹发放招标文件
    ⑺组织现场勘察和招标答疑
    ⑻接受投标文件
    ⑼开标
    ⑽评标
    ⑾确定中标单位
    ⑿发出中标通知书
    ⒀签定承包合同
    2.招标文件对于本地区与外地区投标单位制定不同规定,不符合招投标的公正原则。市建管办不能为招标人指定招标代理机构,不能主持投标预备会议和开标会,应由招标单位负责主持会议。
    招标人拒绝乙公司的新方案的理由是错误的,在开标前投标人提出的新文件属于正式文件有效文件 ,但乙公司递送的补充文件只经项目经理签字仍不符合规定,新文件应认为无效文件。
      直接确定评标委员的做法是错误的。应由招管办从专家库中随机抽取确定。
    在确定中标人之前,评委向投标人提出建议或进行谈判违反规定。
    3.在中华人民共和国境内进行的下列工程建设项目包括项目的勘察、设计、施工、监理以及与工程建设有关的重要设备、材料的采购,必须进行招标。
    ①大型基础设施、公用事业等关系社会公共利益公众安全的项目;
    ②全部或部分使用国有资金投资或者国家融资的项目;
    ③使用国际组织或者外国政府贷款、援助资金的项目。
    4.
    (1)√
    (2)×
    (3) ×
    (4)√
    (5) ×

    1.不妥当。其合理的顺序应该是:
    ⑴成立招标工作小组
    ⑵编制招标文件
    ⑶编制标底
    ⑷发布招标公告和资格预审通告
    ⑸投标单位资格审查
    ⑹发放招标文件
    ⑺组织现场勘察和招标答疑
    ⑻接受投标文件
    ⑼开标
    ⑽评标
    ⑾确定中标单位
    ⑿发出中标通知书
    ⒀签定承包合同
    2.招标文件对于本地区与外地区投标单位制定不同规定,不符合招投标的公正原则。市建管办不能为招标人指定招标代理机构,不能主持投标预备会议和开标会,应由招标单位负责主持会议。
    招标人拒绝乙公司的新方案的理由是错误的,在开标前投标人提出的新文件属于正式文件有效文件 ,但乙公司递送的补充文件只经项目经理签字仍不符合规定,新文件应认为无效文件。
      直接确定评标委员的做法是错误的。应由招管办从专家库中随机抽取确定。
    在确定中标人之前,评委向投标人提出建议或进行谈判违反规定。
    3.在中华人民共和国境内进行的下列工程建设项目包括项目的勘察、设计、施工、监理以及与工程建设有关的重要设备、材料的采购,必须进行招标。
    ①大型基础设施、公用事业等关系社会公共利益公众安全的项目;
    ②全部或部分使用国有资金投资或者国家融资的项目;
    ③使用国际组织或者外国政府贷款、援助资金的项目。
    4.
    (1)√
    (2)×
    (3) ×
    (4)√
    (5) ×
  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2023年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2022年一级建造师成绩查询时间

      5·2023年一级建造师考试时间9月9、10日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    张君老师
      张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
    韩教授
    陈明教授
      陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
