2014年一建考试建筑工程练习题13_第2页

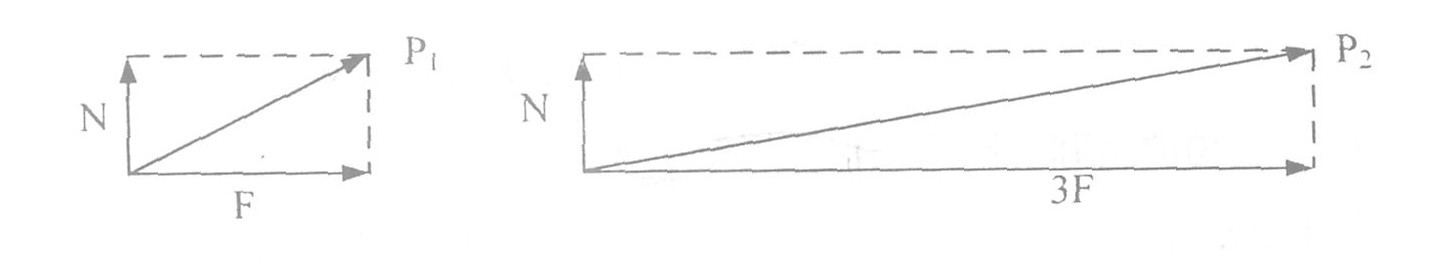

2、(0分) 【真题】如图所示,Pl、P2分别为两个相互垂直力的合力。关于P1、P2的关系,正确的是( )。
A.P1=P2
B.P2=3P1
C.P12<3P1
D.P2>3P1
A.P1=P2
B.P2=3P1
C.P12<3P1
D.P2>3P1
正确答案:C
解析:C
3、(0分)
某全现浇大模板住宅工程,该工程共8层,采用框架结构,建筑面积5285m2。该工程项目周围为已建工程,因施工场地狭小,现场道路按3m考虑并兼作消防车道,路基夯实,上铺l50mm厚砂石,并做混凝土面层。搅拌机棚、砂石料只能在与已建工程之间间隙堆放。现场布置两个消火栓,间距l00m,其中一个距拟建建筑物4m,另一个距临时道路2.5m。供电设施已按照供电设计和施工总平面图布置完毕,施工现场临时用电配置,以“三级配电、末级漏保”配电保护方式。配电箱是从另一项目上调用直接投入使用的,经核实该配电箱漏电保护开关已经停用3个月。
该项目施工过程中,发生如下几项事件:
事件l:在主体结构施工至第四层时,发现部分混凝土试块强度不合格,因此,施工单位聘请了有法定资质的检测单位进行现场实体检测,检测结果实体强度能够达到设计要求。
事件2:在外用电梯上升过程中,受7层阳台伸出的一根防护栏杆影响,架子工班长让正在脚手架上进行支模的木工王某立即拆除,王某随即进行拆除作业,结果不慎将钢管坠落,击中下方正在清理模板的张某,张某因安全帽被击穿,头部严重受伤,经抢救无效死亡。
事件3:在工程保修期间发生了由于施工单位原因引起的屋顶漏水、墙面剥落等问题,业主多次催促施工单位修理,而施工单位却一再拖延,业主便另请其他施工单位维修。
问题:
(1)该工程消防车道设置是否合理?试说明理由。
(2)该工程消火栓设置是否妥当?试说明理由。
(3)试说明施工现场供电设计要点有哪些?现场用电量包括哪些内容?
(4)该项目现场配电布置有无不妥之处?请指出并说明理由。
(5)对事件1混凝土试块强度不合格的质量问题是否需要处理?并说明理由。如果混凝土强度经测试论证后达不到设计要求,需要进行处理,可采用哪些处理方法?
(6)分析说明事件2有哪些违章之处?
(7)对事件3所发生的维修费用该如何处理?
该项目施工过程中,发生如下几项事件:
事件l:在主体结构施工至第四层时,发现部分混凝土试块强度不合格,因此,施工单位聘请了有法定资质的检测单位进行现场实体检测,检测结果实体强度能够达到设计要求。
事件2:在外用电梯上升过程中,受7层阳台伸出的一根防护栏杆影响,架子工班长让正在脚手架上进行支模的木工王某立即拆除,王某随即进行拆除作业,结果不慎将钢管坠落,击中下方正在清理模板的张某,张某因安全帽被击穿,头部严重受伤,经抢救无效死亡。
事件3:在工程保修期间发生了由于施工单位原因引起的屋顶漏水、墙面剥落等问题,业主多次催促施工单位修理,而施工单位却一再拖延,业主便另请其他施工单位维修。
问题:
(1)该工程消防车道设置是否合理?试说明理由。
(2)该工程消火栓设置是否妥当?试说明理由。
(3)试说明施工现场供电设计要点有哪些?现场用电量包括哪些内容?
(4)该项目现场配电布置有无不妥之处?请指出并说明理由。
(5)对事件1混凝土试块强度不合格的质量问题是否需要处理?并说明理由。如果混凝土强度经测试论证后达不到设计要求,需要进行处理,可采用哪些处理方法?
(6)分析说明事件2有哪些违章之处?
(7)对事件3所发生的维修费用该如何处理?
- 解析:(1)该工程消防车道设置不合理。消防车道要求不小于4m(本案例中将临时道路兼作消防车道3m)。
(2)该工程消火栓设置不妥。消火栓距拟建建筑要求不小于5m(本案例为4m),距临时道路不大于2m(本案例为2.5m)。
(3)临时供电设计主要包括:用电量计算、电源选择、电力系统选择和配置。用电量计算包括:电动机用电量、电焊机用电量、室内外照明用电等。
(4)该项目现场配电布置不妥。施工现场临时用电配置,以“三级配电、二级漏保”配电保护方式,还推荐使用“三级配电、三级漏保”配电保护方式。另外,配电箱漏电保护开关已经停用3个月,而且从另一现场转入,直接投入使用也是不妥当的。根据规定,配电箱漏电保护开关有停用3个月以上、转换现场、大电流短路掉闸情况之一,漏电保护开关应采用漏电保护开关专用检测仪重新检测,其技术参数符合相关标准后方可投入使用。
(5)对该混凝土试块强度不合格的质量问题可不作处理。
原因是该质量问题经法定检测单位检测鉴定后,实体强度能够达到设计要求,因此该质量问题不需进行处理。如果混凝土强度经测试论证后达不到设计要求,可采取的处理方案有:封闭防护、结构卸荷、加固补强、限制使用、拆除重建等。
(6)事件2中违章之处主要有:
①架子工班长违章指挥工人作业;
②工人混岗作业,木工不能担任拆除作业;
③木工王某听从了架子工班长的违章指挥,他有权拒绝;
④拆除工作未经现场负责人同意,擅自拆除;
⑤拆除时未采取防护措施,未设置警戒区,拆除区域下方站人。
(7)事件3所发生的维修费应从乙方保修金中扣取。
(1)该工程消防车道设置不合理。消防车道要求不小于4m(本案例中将临时道路兼作消防车道3m)。
(2)该工程消火栓设置不妥。消火栓距拟建建筑要求不小于5m(本案例为4m),距临时道路不大于2m(本案例为2.5m)。
(3)临时供电设计主要包括:用电量计算、电源选择、电力系统选择和配置。用电量计算包括:电动机用电量、电焊机用电量、室内外照明用电等。
(4)该项目现场配电布置不妥。施工现场临时用电配置,以“三级配电、二级漏保”配电保护方式,还推荐使用“三级配电、三级漏保”配电保护方式。另外,配电箱漏电保护开关已经停用3个月,而且从另一现场转入,直接投入使用也是不妥当的。根据规定,配电箱漏电保护开关有停用3个月以上、转换现场、大电流短路掉闸情况之一,漏电保护开关应采用漏电保护开关专用检测仪重新检测,其技术参数符合相关标准后方可投入使用。
(5)对该混凝土试块强度不合格的质量问题可不作处理。
原因是该质量问题经法定检测单位检测鉴定后,实体强度能够达到设计要求,因此该质量问题不需进行处理。如果混凝土强度经测试论证后达不到设计要求,可采取的处理方案有:封闭防护、结构卸荷、加固补强、限制使用、拆除重建等。
(6)事件2中违章之处主要有:
①架子工班长违章指挥工人作业;
②工人混岗作业,木工不能担任拆除作业;
③木工王某听从了架子工班长的违章指挥,他有权拒绝;
④拆除工作未经现场负责人同意,擅自拆除;
⑤拆除时未采取防护措施,未设置警戒区,拆除区域下方站人。
(7)事件3所发生的维修费应从乙方保修金中扣取。
