2014年一建考试建筑工程练习题17
2014年一建考试建筑工程练习题17
网校为了让2014年一建考生能够更好的备考,特别让编辑整理出一级注册建造师建筑工程历年考点练习题。以便帮大家好好的复习,祝考生们在2014年中取得好的成绩:
1、(0分)
问题:

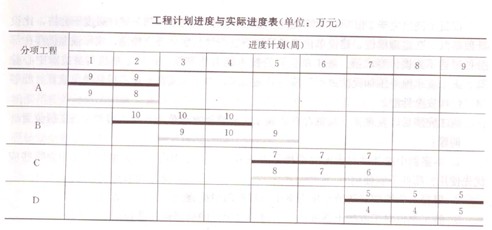

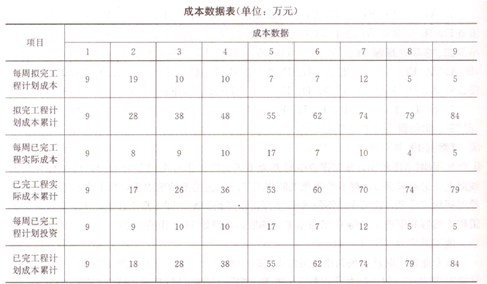

1. 计算每周成本数据,并将结果填入下表中。
2.分析第4周末和第7周末的成本偏差(CV)和进度偏差(SV)。
3.计算8周末的成本绩效指数(CPI)和进度绩效指数((SPI)并分析成本和进度状况。
- 解析: 1.计算每周的投资数,结果见下表。
2.分析第4周末和第7周末的成本偏差和进度偏差:
(1)从表中看出:第4周末的成本偏差和进度偏差;
成本偏差:CV=BCWP-ACWP=38– 36=2万元>0,表示项目运行节支2万元,即:实际成本没有超出预算成本。
进度偏差:SV=BCWP-BCWS=38– 48=-10万元<0,表示进度拖后,即:实际进度落后于计划进度。
0> (2)从表中看出:第7周末的成本偏差和进度偏差;
成本偏差:CV=BCWP-ACWP= 74– 70 = 4万元>0,表示项目运行节支4万元,即:实际成本没有超出预算成本。
进度偏差:SV= BCWP-BCWS = 74 – 74=0,表示项目按计划进行,即:实际进度等于计划进度。
3.计算第8周末的成本绩效指数和进度绩效指数。
(1)成本绩效指数:CPI= BCWP/ACWP= 79/74 =1.07,由于CPI > 1,故费用节支,即实际成本低于预算成本。
(2)进度绩效指数:SPI=BCWP/BCWP=79/79=1.0,由于SPI=1。故实际进度与计划进度相同。
1.计算每周的投资数,结果见下表。
2.分析第4周末和第7周末的成本偏差和进度偏差:
(1)从表中看出:第4周末的成本偏差和进度偏差;
成本偏差:CV=BCWP-ACWP=38– 36=2万元>0,表示项目运行节支2万元,即:实际成本没有超出预算成本。
进度偏差:SV=BCWP-BCWS=38– 48=-10万元<0,表示进度拖后,即:实际进度落后于计划进度。
0> (2)从表中看出:第7周末的成本偏差和进度偏差;
成本偏差:CV=BCWP-ACWP= 74– 70 = 4万元>0,表示项目运行节支4万元,即:实际成本没有超出预算成本。
进度偏差:SV= BCWP-BCWS = 74 – 74=0,表示项目按计划进行,即:实际进度等于计划进度。
3.计算第8周末的成本绩效指数和进度绩效指数。
(1)成本绩效指数:CPI= BCWP/ACWP= 79/74 =1.07,由于CPI > 1,故费用节支,即实际成本低于预算成本。
(2)进度绩效指数:SPI=BCWP/BCWP=79/79=1.0,由于SPI=1。故实际进度与计划进度相同。
2、(0分) 抓铲挖掘机最适用于( )
A.场地平整
B.填筑堤坝
C.水中挖土
D.挖一~二类土
A.场地平整
B.填筑堤坝
C.水中挖土
D.挖一~二类土
正确答案:C
解析:C
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
