2014年一建考试建筑工程练习题36
1、(0分) 【真题】施工现场平面管理的依据应包括( )对施工现场的管理要求。
A.政府主管部门
B.建设单位
C.上级公司
D.施工平面图
E.行业协会
A.政府主管部门
B.建设单位
C.上级公司
D.施工平面图
E.行业协会
正确答案:A,B,C,D
解析:A,B,C,D
2、(0分) 下列荷载中属于恒载的有( )。
A.土压力
B.雪荷载
C.风荷载
D.结构自重
E.混凝土预压力
A.土压力
B.雪荷载
C.风荷载
D.结构自重
E.混凝土预压力
正确答案:A,D,E
解析:A,D,E
3、(0分) 木材的变形在各个方向上不同()。
A.顺纹方向最小,径向较大,弦向最大
B.顺纹方向最大,径向较大,弦向最小
C.顺纹方向最小,径向最大,弦向较大
D.顺纹方向最大,径向最大,弦向较大
A.顺纹方向最小,径向较大,弦向最大
B.顺纹方向最大,径向较大,弦向最小
C.顺纹方向最小,径向最大,弦向较大
D.顺纹方向最大,径向最大,弦向较大
正确答案:A
解析:A
4、(0分) 【真题】钢筋配料时,弯起钢筋(不含搭接)的下料长度是( )。
A.直段长度+弯钩增加长度
B.直段长度+斜段长度+弯钩增加长度
C.直段长度+斜段长度-弯曲调整值+弯钩增加长度
D.直段长度+斜段长度+弯曲调整值+弯钩增加长度
A.直段长度+弯钩增加长度
B.直段长度+斜段长度+弯钩增加长度
C.直段长度+斜段长度-弯曲调整值+弯钩增加长度
D.直段长度+斜段长度+弯曲调整值+弯钩增加长度
正确答案:C
- 解析:C

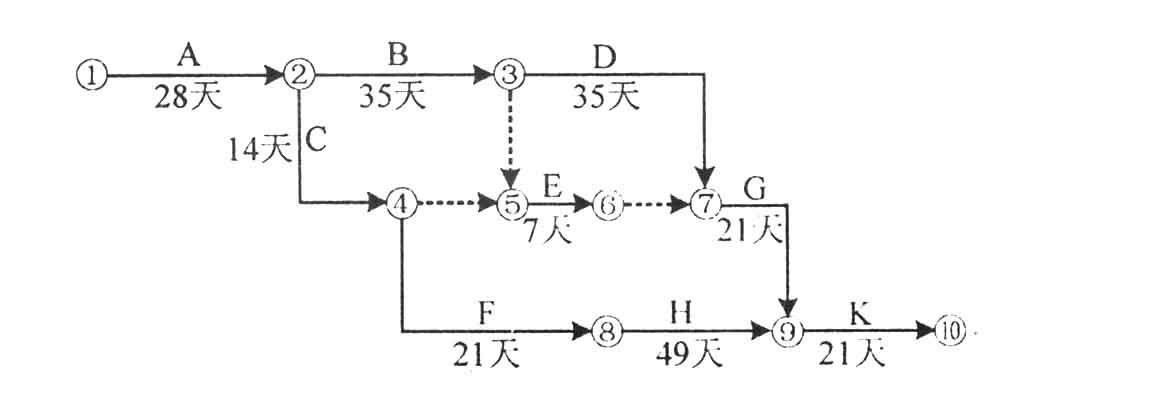

5、(0分) 【真题】背景资料:某建筑工程施工进度计划网络图如下:
施工中发生了以下事件:
事件一:A工作因设计变更停工10天;
事件二:B工作因施工质量问题返工,延长工期7天;
事件三:E工作因建设单位供料延期,推迟3天施工
事件四:在设备管道安装气焊作业时,火星溅落到止在施工的地下室没备用房聚氨脂防水涂膜层上,引起火灾。
在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。
统计数据为:
问题
1.本工程计划总工期和实际总工期各为多少天?
2.施工总承包单位可否就事件一~事件三获得工期索赔?分别说明理由。
3.施工现场焊、割作业的防火要求有哪些?
4.计算截止到第110天的合计BCWP值。
5.计算第110天的成本偏差CV值,并做CV值结论分析。
6.计算第110天的进度偏差SV值,并做SV值结论分析。
施工中发生了以下事件:
事件一:A工作因设计变更停工10天;
事件二:B工作因施工质量问题返工,延长工期7天;
事件三:E工作因建设单位供料延期,推迟3天施工
事件四:在设备管道安装气焊作业时,火星溅落到止在施工的地下室没备用房聚氨脂防水涂膜层上,引起火灾。
在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。
统计数据为:
工作 代号 |
计划完成工作预算 成本BCWS(万元) |
已完成工作量 (%) |
实际发生成本 ACWP(万元) |
挣得值 BCWP(万元) |
1 | 540 | 100 | 580 | |
2 | 820 | 70 | 600 | |
3 | 1620 | 80 | 840 | |
4 | 490 | 100 | 490 | |
5 | 240 | 0 | 0 | |
合计 |
问题
1.本工程计划总工期和实际总工期各为多少天?
2.施工总承包单位可否就事件一~事件三获得工期索赔?分别说明理由。
3.施工现场焊、割作业的防火要求有哪些?
4.计算截止到第110天的合计BCWP值。
5.计算第110天的成本偏差CV值,并做CV值结论分析。
6.计算第110天的进度偏差SV值,并做SV值结论分析。
- 解析:1. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第二十节:1A420200建筑工程合同管理
2. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第二十节:1A420200建筑工程合同管理
3. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第二十四节:1A420240 建筑工程施工现场防火
4. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第十五节:1A420150 建筑工程施工成本控制的应用
5. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第十五节:1A420150 建筑工程施工成本控制的应用
6. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第十五节:1A420150 建筑工程施工成本控制的应用
1. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第二十节:1A420200建筑工程合同管理
2. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第二十节:1A420200建筑工程合同管理
3. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第二十四节:1A420240 建筑工程施工现场防火
4. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第十五节:1A420150 建筑工程施工成本控制的应用
5. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第十五节:1A420150 建筑工程施工成本控制的应用
6. 该考点来自教材第二部分:1A420000 建筑工程项目施工管理,第十五节:1A420150 建筑工程施工成本控制的应用
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
