2014年一级建造师考试建筑工程练习题93
1、

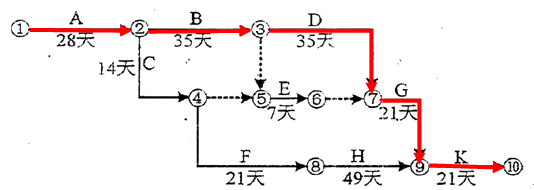

背景资料:某建筑工程施工进度计划网络图如下:
施工中发生了以下事件:
事件一:A工作因设计变更停工10天;
事件二:B工作因施工质量问题返工,延长工期7天;
事件三:E工作因建设单位供料延期,推迟3天施工。
事件四:K工作施工时,因特大暴雨突发洪水原因,造成K工作施工工期延长5天,因特大暴雨造成的施工机械损坏,施工单位重新购置机械费用10万元;
在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。
统计数据为:
问题
1.本工程计划总工期和实际总工期各为多少天?
2.施工总承包单位可否就事件一~事件三获得工期索赔?分别说明理由。
3.施工总承包单位可否就事件四向建设单位进行工期索赔和费用索赔?说明理由。并计算施工单位可得到的工期补偿天数和费用。
4.计算截止到第110天的合计BCWP值。
5.计算第110天的成本偏差CV值,并做CV值结论分析。
6.计算第110天的进度偏差SV值,并做SV值结论分析。
施工中发生了以下事件:
事件一:A工作因设计变更停工10天;
事件二:B工作因施工质量问题返工,延长工期7天;
事件三:E工作因建设单位供料延期,推迟3天施工。
事件四:K工作施工时,因特大暴雨突发洪水原因,造成K工作施工工期延长5天,因特大暴雨造成的施工机械损坏,施工单位重新购置机械费用10万元;
在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。
统计数据为:
工作代号 | 计划完成工作预算成本BCWS(万元) | 已完成工作量(%) | 实际发生成本 ACWP(万元) |
挣得值 BCWP(万元) |
1 | 540 | 100 | 580 | |
2 | 820 | 70 | 600 | |
3 | 1620 | 80 | 840 | |
4 | 490 | 100 | 490 | |
5 | 240 | 0 | 0 | |
合计 |
1.本工程计划总工期和实际总工期各为多少天?
2.施工总承包单位可否就事件一~事件三获得工期索赔?分别说明理由。
3.施工总承包单位可否就事件四向建设单位进行工期索赔和费用索赔?说明理由。并计算施工单位可得到的工期补偿天数和费用。
4.计算截止到第110天的合计BCWP值。
5.计算第110天的成本偏差CV值,并做CV值结论分析。
6.计算第110天的进度偏差SV值,并做SV值结论分析。
- 您的答案:
- 标准答案:1.本工程计划总工期=(28+35+35+21+21)天=140天,实际总工期=(140+10+7)天=157天。<br /> 2.施工总承包单位可否就事件一~事件三获得工期索赔的判定及其理由:<br /> 事件一可以获得工期索赔。<br /> 理由:A工作是因设计变更而停工,应由建设单位应承担的责任,且A工作属于关键工作。<br /> 事件二不可以获得工期索赔。<br /> 理由:B工作是因施工质量问题返工,应由施工总承包单位承担责任。<br /> 事件三不可以获得工期索赔。<br /> 理由:E工作虽然是因建设单位供料延期而推迟施工,但E工作不是关键工作,且推迟3天未超过其总时差。<br /> 3.施工单位可以向甲方提出工期索赔;因洪水属于不可抗力原因且该工作属于关键工作,所以工期可以顺延。施工单位不可以进行费用索赔,因为不可抗力造成的机械的损坏修理和重新购置费用应有施工单位承担。<br /> 4.计算截止到第110天的合计BCWP值:<br /> 第110天的合计BCWP值计算表<br /> <table border="1" cellpadding="0" cellspacing="0"> <tbody> <tr> <td style="width: 43px"> 工作代号</td> <td style="width: 156px"> <strong>计划</strong>完成工作预算成本BCWS(万元)</td> <td style="width: 120px"> 已完成工作量(%)</td> <td style="width: 132px"> <strong>实际</strong>发生成本<br /> ACWP(万元)</td> <td style="width: 117px"> <strong>挣得值</strong><br /> BCWP(万元)</td> </tr> <tr> <td style="width: 43px"> 1</td> <td style="width: 156px"> 540</td> <td style="width: 120px"> 100</td> <td style="width: 132px"> 580</td> <td style="width: 117px"> 540</td> </tr> <tr> <td style="width: 43px"> 2</td> <td style="width: 156px"> 820</td> <td style="width: 120px"> 70</td> <td style="width: 132px"> 600</td> <td style="width: 117px"> 574</td> </tr> <tr> <td style="width: 43px"> 3</td> <td style="width: 156px"> 1620</td> <td style="width: 120px"> 80</td> <td style="width: 132px"> 840</td> <td style="width: 117px"> 1296</td> </tr> <tr> <td style="width: 43px"> 4</td> <td style="width: 156px"> 490</td> <td style="width: 120px"> 100</td> <td style="width: 132px"> 490</td> <td style="width: 117px"> 490</td> </tr> <tr> <td style="width: 43px"> 5</td> <td style="width: 156px"> 240</td> <td style="width: 120px"> 0</td> <td style="width: 132px"> 0</td> <td style="width: 117px"> 0</td> </tr> <tr> <td style="width: 43px"> 合计</td> <td style="width: 156px"> 3220</td> <td style="width: 120px"> —</td> <td style="width: 132px"> 2510</td> <td style="width: 117px"> 2900</td> </tr> </tbody> </table> <br /> 截止到第110天的合计BCWP值为2900万元。<br /> 5.第110天的成本偏差CV= BCWP- ACWP=(2900-2510)万元=390万元。<br /> CV值结论分析:由于成本偏差为正,说明成本节约390万元。<br /> 6.第110天的进度偏差SV= BCWP-BCWS=(2900-3220)万元=-320万元。<br /> SV值结论分析:由于进度偏差为负,说明进度延误了320万元。<br />
1.本工程计划总工期=(28+35+35+21+21)天=140天,实际总工期=(140+10+7)天=157天。<br /> 2.施工总承包单位可否就事件一~事件三获得工期索赔的判定及其理由:<br /> 事件一可以获得工期索赔。<br /> 理由:A工作是因设计变更而停工,应由建设单位应承担的责任,且A工作属于关键工作。<br /> 事件二不可以获得工期索赔。<br /> 理由:B工作是因施工质量问题返工,应由施工总承包单位承担责任。<br /> 事件三不可以获得工期索赔。<br /> 理由:E工作虽然是因建设单位供料延期而推迟施工,但E工作不是关键工作,且推迟3天未超过其总时差。<br /> 3.施工单位可以向甲方提出工期索赔;因洪水属于不可抗力原因且该工作属于关键工作,所以工期可以顺延。施工单位不可以进行费用索赔,因为不可抗力造成的机械的损坏修理和重新购置费用应有施工单位承担。<br /> 4.计算截止到第110天的合计BCWP值:<br /> 第110天的合计BCWP值计算表<br /> <table border="1" cellpadding="0" cellspacing="0"> <tbody> <tr> <td style="width: 43px"> 工作代号</td> <td style="width: 156px"> <strong>计划</strong>完成工作预算成本BCWS(万元)</td> <td style="width: 120px"> 已完成工作量(%)</td> <td style="width: 132px"> <strong>实际</strong>发生成本<br /> ACWP(万元)</td> <td style="width: 117px"> <strong>挣得值</strong><br /> BCWP(万元)</td> </tr> <tr> <td style="width: 43px"> 1</td> <td style="width: 156px"> 540</td> <td style="width: 120px"> 100</td> <td style="width: 132px"> 580</td> <td style="width: 117px"> 540</td> </tr> <tr> <td style="width: 43px"> 2</td> <td style="width: 156px"> 820</td> <td style="width: 120px"> 70</td> <td style="width: 132px"> 600</td> <td style="width: 117px"> 574</td> </tr> <tr> <td style="width: 43px"> 3</td> <td style="width: 156px"> 1620</td> <td style="width: 120px"> 80</td> <td style="width: 132px"> 840</td> <td style="width: 117px"> 1296</td> </tr> <tr> <td style="width: 43px"> 4</td> <td style="width: 156px"> 490</td> <td style="width: 120px"> 100</td> <td style="width: 132px"> 490</td> <td style="width: 117px"> 490</td> </tr> <tr> <td style="width: 43px"> 5</td> <td style="width: 156px"> 240</td> <td style="width: 120px"> 0</td> <td style="width: 132px"> 0</td> <td style="width: 117px"> 0</td> </tr> <tr> <td style="width: 43px"> 合计</td> <td style="width: 156px"> 3220</td> <td style="width: 120px"> —</td> <td style="width: 132px"> 2510</td> <td style="width: 117px"> 2900</td> </tr> </tbody> </table> <br /> 截止到第110天的合计BCWP值为2900万元。<br /> 5.第110天的成本偏差CV= BCWP- ACWP=(2900-2510)万元=390万元。<br /> CV值结论分析:由于成本偏差为正,说明成本节约390万元。<br /> 6.第110天的进度偏差SV= BCWP-BCWS=(2900-3220)万元=-320万元。<br /> SV值结论分析:由于进度偏差为负,说明进度延误了320万元。<br />
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
