3.指出事件三中有哪些不妥之处,并分别写出正确方法。
4.事件四中,该房间监测点的选取数量是否合理?说明理由。该房间两个主要指标的报告监测值为多少?分别判断该两项检测指标是否合格?
5.事件五中,建设单位还应补充哪些单位签署的质量合格文件?
33、(一)
背景资料:
某写字楼项目,建筑面积84540.4m2,两层连通整体地下室,地上为两栋塔楼,基础形式为筏板基础,结构体系为全现浇钢筋混凝土剪力墙结构,地下结构设计为2mm+2mm高聚物改性沥青卷材外防水。地下结构施工过程中,发生如下事件:
事件一:地下室底板外防水设计为两道,置于混凝土垫层上。施工单位拟采用热熔法、均满粘施工,监理工程师认为施工方法存在不妥,不予确认。
事件二:地下室单层面积较大,由于设备所需空问要求,地下二层层高达6.6m,不便于一次施工,故底板、竖向墙体及顶板分次浇筑。监理要求提前上报施工缝留置位置。
事件三:底板施工完后,浇水养护10d后监理工程师提出应继续浇水,施工单位认为采用普通硅酸盐水泥拌制的混凝土,其养护时间不少于7d即可,现养护10d已完全满足规范。
事件四:地下室防水层保护层做法:顶板与底板一致,采用50mm厚细石混凝土;侧墙为聚苯乙烯泡沫塑料。室内厕浴间防水做法:采用聚氨酯防水,先施工四周墙面,然后施工地面;基层采用1:2混合砂浆找平并压光后施工防水层,再做防水保护层。监理对此做法提出诸多不同意见。
问题:
1.指出事件一中的不妥之处,分别写出理由。
2.事件二中,地下二层墙体与底板、顶板的施工缝分别应留置在什么位置?
3.事件三中,施工单位说法是否正确,为什么?
4.指出事件四中各做法的不正确之处,并分别给出正确做法。
34、 (四)
背景资料:
某公司承接一座钢筋混凝土框架结构的办公楼,内外墙及框架间墙采用GZL保温砌块砌筑。
在签订施工合同后,发生了如下事件:
事件一:施工总承包单位任命李某为该工程的项目经理,并规定其有权决定授权范围内的项目资金投入和使用。
事件二:施工总承包单位项目部对合同造价进行了分析,人工费为1508万元,材料费2635万元,机械费714万元,企业管理费1054万元,利润293万元,规费211万元,税金251万元。
事件三:造价员填报一般措施项目一览表包含施工降水、施工排水、已完工程及设备保护、安全施工、文明施工、夜间施工等项目。造价工程师汇总时认为措施项目存在缺项,提出本工程不适用的项目单价填0,但项目名称不能漏项,责令补充齐全措施条目。
事件四:该项目的GZL保温砌块砌筑工程目标成本为305210.50元,实际成本为333560.40元,比目标成本超支了28349.90元,施工单位运用成本分析的基本方法对

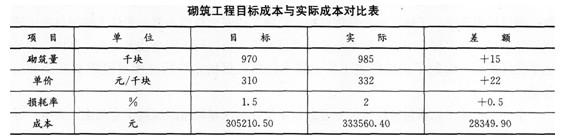

GZL保温砌块砌筑工程施工成本进行分析:采用因素分析法,分析砌筑量、单价、损耗率等因素的变动对实际成本的影响程度,有关对比数据见下表。
问题:
1.根据《建设工程项目管理规范》,事件一中的项目经理除“项目资金投入和使用”外都还应该有哪些权限(至少列出5项)?
2.事件二中,按照“完全成本法”核算,施工总承包单位的施工成本是多少万元?
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
