3.造价工程师提出的一般措施项目还应补充哪些(至少列出4项)?
4.用因素分析法分析各因素对成本增加的具体影响。除因素分析法外,施工成本分析的基本方法常用的还有哪些(至少列出3项)?
35、 (二)
背景资料:

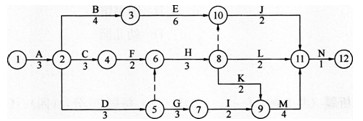

某办公楼工程,建筑面积18500m2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方须外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并参照《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工总承包合同,施工总承包单位进场后按合同要求提交了总进度计划,如下图所示(时间单位:月),并经过监理工程师审查和确认。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。
事件二:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见的基础上,施工总承包单位项目经理组织施工单位质量部门负责人、监理工程师进行了分部工程验收。
事件三:当施工进行到第5个月时,因建设单位设计变更导致工作B延期2个月,造成施工总承包单位施工机械停工损失费13000元和该施工机械操作人员窝工费2000元,施工总承包单位提出一项工期索赔和两项费用索赔。
问题:
1.施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(用节点表示)。
2.事件一中,施工总承包单位选择土方施工机械的依据还应有哪些?
3.根据《建筑工程施工质量验收统一标准》GB50300--2013,事件二中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员?
4.事件三中,施工总承包单位的3项索赔是否成立?并分别说明理由。
参考答案
1-10ABCAC CDDBB
11-20BBBAD CABCD
21BDE 22BDE 23ABC 24ABCE 25CE
26ABE 27BE 28AC 29BCE 30ABE
31
1.(1)需要开动火证。
(2)属三(Ⅲ)级动火作业。
(3)审批程序:三级动火作业由所在班组填写动火申请表,经项目责任工程师(工
长)和项目安全管理部门(安全员)审查批准后,方可动火。
(1)施工现场动火共分三个等级,其判定标准如下:
1)凡属下列情况之一的动火,均为一级动火。
禁火区域内;
油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备;
各种受压设备;
危险性较大的登高焊、割作业;
比较密封的室内、容器内、地下室等场所;
现场堆有大量可燃和易燃物质的场所。
2)凡属下列情况之一的动火,均为二级动火。
在具有一定危险因素的非禁火区域内进行临时焊、割等用火作业;
小型油箱等容器;
登高焊、割等用火作业。
3)在非固定的、无明显危险因素的场所进行用火作业,均属三级动火作业。
(2)动火的审批程序如下:
1)一级动火作业由项目负责人组织编制防火安全技术方案,填写动火申请表,报企业安全管理部门审查批准后,方可动火。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
