闂傚倸鍊搁崐鎼佸磹閹间礁纾归柟闂寸绾惧綊鏌熼梻瀵割槮缁惧墽鎳撻—鍐偓锝庝簼閹癸綁鏌i鐐搭棞闁靛棙甯掗~婵嬫晲閸涱剙顥氬┑掳鍊楁慨鐑藉磻濞戔懞鍥偨缁嬪灝鐎俊銈忕到閸燁偆绮诲☉妯忓綊鏁愰崨顔跨缂備礁顑勯懗鍓佹閹捐纾兼慨姗嗗厴閸嬫捇鎮滈懞銉モ偓鍧楁煥閺囨氨鍔嶉柟鍐茬焸濮婄粯鎷呴崨濠傛殘闂佽崵鍠嗛崕鎶藉箲閵忕媭娼ㄩ柍褜鍓欓锝嗙節濮橆厼浜滈梺鎯х箰濠€閬嶆晬濠婂牊鈷戦梻鍫熺〒缁犲啿鈹戦鐐毈闁诡喗锕㈠畷濂稿Ψ閿旇瀚兼繝鐢靛仩鐏忣亪顢氳閻涱喖螖娴e吀绨婚梺闈浨归崕濠氱叕椤掑倵鍋撳▓鍨灕妞ゆ泦鍥х叀濠㈣泛谩閻斿吋鐓ラ悗锝庡亝濠㈡垿姊婚崒娆戝妽闁诡喖鐖煎畷鏇㈩敍閻愯尙锛熼柡澶婄墑閸斿酣銆呴悜钘夌骇闁割偅纰嶅▍鍥╃棯閸欍儳鐭欓柡灞剧〒娴狅箓骞戦幇顒夋闂備線鈧偛鑻晶顖炴煙椤旂厧鈧悂鎮鹃悜钘夌疀闁哄娉曢鎰箾鏉堝墽鍒伴柟鑺ョ矒閺佸秴鈻庨幋鐘碉紳婵炶揪绲芥竟濠囧磿閹扮増鐓ユ繛鎴炵懄缁€澶愭煏閸ャ劌濮嶆鐐村浮楠炲鎮埀顒€危鐟欏嫪绻嗛柣鎰典簻閳ь剚鐗犻幃褍螖閳ь剟锝炲┑瀣╅柍鍝勶攻閺呪晠姊虹化鏇炲⒉缂佸甯¢崺娑㈠箣閿旇棄浠梺璇″幗鐢帗淇婇崗鑲╃闁告侗鍠栨慨宥夋煛瀹€鈧崰鏍х暦濞嗘挸围闁糕剝顨忔导锟�(129722917)闂傚倸鍊搁崐鎼佸磹閹间礁纾归柟闂寸绾惧綊鏌熼梻瀵割槮缁惧墽鎳撻—鍐偓锝庝簼閹癸綁鏌i鐐搭棞闁靛棙甯掗~婵嬫晲閸涱剙顥氶梺璇叉唉椤煤韫囨稑纾块柟鎯版閻掑灚銇勯幒鎴姛缂佸鏁婚弻娑㈡偐瀹曞洤鈷堟繝銏n潐濞茬喎鐣风粙璇炬梹鎷呴崫鍕闂傚倷娴囬鏍垂閾忣偅娅犳俊銈呮儰婢跺绶為柟閭﹀墰椤旀劙姊洪崫鍕垫Ч闁糕晛锕悡顒勵敆閸曨剛鍘搁柣蹇曞仩椤曆囧焵椤掍胶绠炴鐐诧工閳规垹鈧綆浜為鐓庮渻閵堝棙顥嗛柛瀣姈閺呭爼顢涘锝嗘杸闂佺粯鍔樼亸娆撳箺閻樼數纾兼い鏃囧亹閻忚京绱掓潏鈺佷沪缂佺粯绻堝畷鎯邦樁闁硅姤娲栭埞鎴︽倷閺夋垹浠ч梺鎼炲妿閹虫捇寮鎴掔箚闁绘劦浜滈埀顒佺墪椤繑绻濆顒€鍋嶉悷婊勬閺佹劙鎮欓崫鍕幐闂佸憡渚楅崰姘跺储娴犲鐓欓柛蹇氬亹閺嗘﹢鏌涢妸銉ユ倯缂佹梻鍠庤灒婵懓娲g花濠氭⒑閹稿孩鈷掗柛瀣崌瀵娊顢楅崒妤€浜炬繛鍫濈仢閺嬶附銇勯弴鍡楁祩閺佸洤鈹戦崒婧撳綊鏌嬮崶銊d簻闁规澘澧庣粔鐢告煃瑜滈崜娆徝洪鐑嗘綎缂備焦蓱婵挳鏌涘☉姗堝伐闁哄棗鐗撳铏规喆閸曨剙鈧劗绱掗悩宕囧ⅹ闁伙絿鍏橀幃褔宕奸悢宄板Τ婵$偑鍊ら崢浠嬪垂閸洖鐤炬い蹇撶墛閳锋垿鏌熺粙鎸庢崳缂佺姵鎸婚妵鍕晜鐠恒劎鐓撻悗娈垮櫘閸嬪﹤鐣烽崡鐐╂婵炲棙鍨甸獮鍫ユ⒒娴e憡鎯堟繛灞傚灲瀹曟繄浠﹂崜褜娲搁梺缁樺姈閻n亝绂嶅⿰鍫熺厸闁稿本绋戦婊勩亜閵夛絽鐏查柡灞糕偓宕囨殕閻庯綆鍓涜ⅲ缂傚倷鑳舵慨鐢告儎椤栨凹鍤曢柟缁㈠枟閸婄兘鏌eΔ鈧悧鍡涙偂閺囥垺鈷掑ù锝呮啞閹牊銇勯幋鐐插缂佸倸绉撮オ浼村醇閻旇櫣鏆㈡繝鐢靛Х閺佸憡鎱ㄩ幘顔芥櫇闁靛牆顦伴崑瀣叓閸ャ劎鈯曢柛瀣ф櫆缁绘稑顔忛鑽ゅ嚬闂佺粯鎸婚惄顖炲箖濮椻偓閹瑩骞撻幒鍡樺瘱婵犵數鍋炶ぐ鍐偤閵娾斂鈧啴濡烽埡鍌氣偓鐑芥煕濞嗗浚妲搁柡瀣Т閳规垿鍩ラ崱妞剧盎闂佸摜鍣ラ崑濠囧春閵夛箑绶炲┑鐐灮閸犳捇宕版繝鍥х闁绘劕鐡ㄩ悵銊︾節閻㈤潧啸闁轰礁鎲¢幈銊╂倻婵劏鍋撻崒娑氼浄閻庯綆浜為崝锕€顪冮妶鍡楀潑闁稿鎹囬弻娑㈡偄缂佹ḿ銆婇梺姹囧労娴滐綁藝瑜版帗鐓涚€光偓閳ь剟宕伴弽顓溾偓浣糕枎閹炬潙浜楅柟鐓庣摠閿氬ù婊堢畺閺屾盯鈥﹂幋婵囩彯闂佹悶鍊栧ú鐔煎箖瑜版帒鐐婇柕濞т礁浠︽繝纰樺墲瑜板啴鎮ч幘璇茶摕闁哄浄绱曢悿鈧梺鍝勬川閸婎偊鏁愰崱鎰盎闂侀潧顧€婵″洨绮婚悙鐑樼厸鐎光偓鐎n剛袦闂佽鍠掗弲鐘茬暦閿濆棗绶炲┑鐘插琚╅梻浣藉吹閸犳劗鍒掑鍜佺唵婵せ鍋撶€规洦鍨堕獮姗€顢欓懖鈺€绱滈梻浣告惈缁夋煡宕濆畝鈧▎銏ゆ倷閻戞ḿ鍘甸梻渚囧弿缁犳垿鐛幇鐗堢厵闂佸灝顑嗛妵婵囨叏婵犲嫮甯涚紒妤冨枛瀹曟儼顦辩紒銊ょ矙濮婅櫣绮欏▎鎯у壉闂佺儵鏅╅崹鍫曠嵁婵犲洦鍋勭痪鎷岄哺閺咁剙鈹戦悙鏉戠仸闁荤噦绠撻幃鐢告煥鐎b晝绠氶梺闈涚墕缁绘帡宕氭导瀛樼厱闁绘洑绀侀悘锕傛煙椤斿厜鍋撻弬銉︾€婚梺瑙勫劤椤曨參宕㈤柆宥嗏拺闁荤喐澹嗛幗鐘绘煟閻旀潙鍔﹂柛鈹惧亾濡炪倖甯婇懗鑸垫櫠闁秵鐓冪憸婊堝礈濮樿埖鍋勬い鎺戝缁狀垶鏌ㄩ悤鍌涘

2011年一级建造师考试水利水电备考试题四(4)
|
31、
某工程项目施工采用《水利水电土建工程施工合同条件》,招标文件工期为15个月。承包方投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰,计算。 承包方开工前编制并经总监理工程师认可的施工进度计划如图1F400000-1所示。 ![]() 施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。 事件1:A、C两项工作为土方工程,工程量均为16万m3,土方工程的合同单价为16元/m3。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万m3。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/m3,用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。N工作实际用了4.5个月。 事件2:F工作,因设计变更等待新图纸延误1个月。 事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,按合同专用条款的界定为风险事件。 事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。 由于以上事件,承包单位提出以下索赔要求: (1)顺延工期6个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响0.5个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。 (2)N工作的费用补偿=16元/rn3×32元m3=512万元。 (3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费:5×1万元/(月·台)×1台=5万元。 问题: (1)请对以上施工过程中发生的4个事件进行合同责任分析。 (2)根据总监理工程师认可的施工进度计划,应给承包单位顺延的工期是多少?说明理由。 (3)确定应补偿承包单位的费用,并说明理由。 (4)分析承包单位应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。 |
您的答案: 标准答案: (1)合同责任分析如下。 事件1:属于发包方责任。 事件2:属于发包方责任。 事件3:日降雨量超过当地30年气象资料记载最大强度的0.5个月的延期,属于不可抗力。另0.5个月延期属干承包方应承担的风险责任 事件4:属于承包方责任。 (2)应给承包单位顺延的工期为1个月。 因发包方责任造成的工作增加或时间延长,应给承包单位顺延工期。属于发包方责任工作增加或时间延长后,进度网络计划如图1F400000-2: ![]() ![]() 原合同工期为13个月,关键线路为A→B→D→H。调整后工期为14个月,关键线路为A→B→N→H,故工期应顺延l个月。 (3)机械闲置费不予补偿; 工程量清单中计划土方为10+16=32万 ![]() ![]() 应按原单价计算的新增工程量为32×25%=8万 ![]() 补偿土方工程款为8万 ![]() ![]() ![]() (4)实际工期为15个月,超过约定工期2个月,承包方应承担超过合同工期1个月的违约责任。 拖延工期赔偿费为8000万元×1‰×30天=240万元〈最高赔偿限额=8000万元×10%=800万元。 |
本题分数: 1.88 分,你答题的情况为 错误 所以你的得分为 0 分 |
解析: |
32、

某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下: (1)开工前业主应向承包商支付估算合同总价20%的工程预付款; (2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金; (3)当累计实际完成工程量超过(或低于)估算工程量的;0%时,可进行调价,调价系数为0.9(或1.1); (4)每月签发付款最低金额为15万元; (5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起.至第5个月均匀扣除。 承包商每月实际完成并经签证确认的工程量见表1F400000-2。 ![]() 问题: (1)估算合同总价为多少? (2)工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少? (3)每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少? |
您的答案: 标准答案: (1)估算合同总价为:5300×180=95.4万元 (2)计算如下: ①工程预付款金额为:95.4×zo%=19,08万元 ②工程预付款应从第3个月起扣留,因为第1、2两个月累计工程款为: 1800×180=32.4万元>95.4×30%=28.62万元 ③每月应扣工程预付款为:19.08÷3=6.36万元 (3)计算如下: ①第1个月工程量价款为:800×180=14.40万元 应签证的工程款为:14.40×0.95=13.68万元〈15万元 第1个月不予付款。 ②第2个月工程量价款为:1000×180=18.00万元 应签证的工程款为:18.00×0.95=17.10万元 应签发的付款凭证金额为:13.68+17.1=30.78万元 ③第3个月工程量价款为:1200×180=21.60万元 应签证的工程款为:21.60×0.95=20.52万元 应扣工程预付款为:6.36万元 20.52-6.36=14.16万元<15万元 第3个月不予签发付款凭证。 ④第4个月工程量价款为:1200×180=21.60万元 应签证的工程款为:20.52万元 应扣工程预付款为:6.36万元 应签发的付款凭证金额为:14.16+20.52-6.36=28.32万元 ⑤第5个月累计完成工程量为5400 ![]() ![]() 第5个月工程量价款为:1200×180=21.60万元 应签证的工程款为:20.52万元 应扣工程预付款为:6.36万元 20.52-6.36=14.16万元<15万元 第5个月不予签发付款凭证。 ⑥第6个月累计完成工程量为5900 ![]() ![]() 应按调整后的单价结算的工程量为:5900-5300×(1+10%)=70 ![]() 第6个月工程量价款为:70×180×0.9+(500—70)×180=8.874万元 应签证的工程款为:8.874×0.95=8.43万元 应签发的付款凭证金额为:14.16+8.43=22.59万元 |
本题分数: 1.88 分,你答题的情况为 错误 所以你的得分为 0 分 |
解析: |
33、 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。 项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。 项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下: 事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。 事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。 事件3:C投标人投标保函有效期为70天。 事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。 事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。 事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。 事件7:G投标人的投标报价最高,故F投标人在开标后第二天撤回了其投标文件。 问题: (1)项目法人对招标代理公司提出的要求是否正确?说明理由。 (2)分析A、B、C、D、E、F投标人的投标文件是否有效或有何不妥之处?说明理由。 (3)G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理? (4)该项目中标人应为哪一家?合同价为多少? |
您的答案: 标准答案: (1)不正确。理由:项目招标公告应按有关规定在《中国日报》、《中国经济导报》以及《中国水利报》等媒体上发布,不能限制只在本市日报上发布;依据有关规定,该项目应采用公开招标方式招标,项目法人不能擅自改变。 (2)A投标人无不妥之处。理由:经评审后最低报价的应推荐为中标人。 B投标人在开标后降价不妥。理由:投标文件在投标文件有效期内不得修改。 C投标人无不妥之处。理由:投标人的投标保函有效期应不短于招标文件规定的有效期。 D投标人无不妥之处。理由:投标人的投标函(或投标文件)应加盖企业及其法定代表人的印章,但不要求加盖项目负责人的印章。 E投标人投标文件无效。理由:根据有关规定,联合体投标,应有联合体共同投标协议书。 F投标人无不妥之处。理由:根据有关规定,开标后合同谈判中投标人提出的优惠条件,不作为评标的依据。 (3)G投标人的投标文件有效。投标文件在投标文件有效期内不得撤回。G投标人撤回其投标文件,项目法人可没收其投标保函。 (4)该项目中标人应为A,合同价为8000万元。 |
本题分数: 1.88 分,你答题的情况为 错误 所以你的得分为 0 分 |
解析: |
34、 某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。 施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。 专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时.总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知.要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,其中3人死亡,1人重伤。 事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河基坑支护设计中未能考虑这一因素。事故中直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。 问题: (1)请指出上述整个事件中有哪些做法不妥,并写出正确的做法。 (2)根据《水利工程建设安全生产管理规定》,施工单位应对哪些达到一定规模自险性较大的工程编制专项施工方案? (3)本事故应定为哪种等级的事故? (4)这起事故的主要责任人是哪一方?并说明理由。 |
您的答案: 标准答案: (1)上述整个事件中存在如下不妥之处: ①施工总承包单位自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工不妥;工程分包应报监理单位经建设单位同意后方可进行。 ②专业设计单位完成基坑支护设计后,直接将设计文件给了专业分包单位的做法不要;设计文件的交接应经发包人交付给施工总承包单位。 ③专业分包单位编制的基坑工程和降水工程专项施工组织方案,经施工总承包单位项目经理签字后即组织施工的做法不妥;专业分包单位编制了基坑支护工程和降水工程专项施工组织方案后,应施工单位技术负责人签字并经总监理工程师审批后方可实施,基坑支护与降水工程、土方和石方开挖工程必须由专职安全生产管理人员进行现场监督。 ④专业分包单位由负责质量管理工作的施工人员兼任现场安全生产监督工作的做法不妥;从事安全生产监督工作的人员应经专门的安全培训并持证上岗。 ⑤总承包单位对总监理工程师因发现基坑四周地表出现裂缝而发出要求停止施工的书面通知不予以理睬的做法不妥;总承包单位应按监理通知的要求停止施工。 ⑥事故发生后专业分包单位直接向有关安全生产监督管理部门上报事故的做法是不妥的,应经过总承包单位。 ⑦专业分包单位要求设计单位赔偿事故损失不妥;专业分包单位和设计单位之间不存在合同关系,不能直接向设计单位索赔,专业分包单位应通过施工总承包单位向通过建设单位索赔,建设单位再向勘察设计单位索赔。 (2)施工单位应对下列达到一定规模的危险性较大的工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人签字以及总监理工程师核签后实施,由专职安全生产管理人员进行现场监督: ①基坑支护与降水 ②土方和石方开挖工程; ③模板工程; ④起重吊装工程; ⑤脚手架工程; ⑥拆除、爆破工程; ⑦围堰工程; ⑧其他危险性较大的T程。 (3)本起事故中3人死亡,1人重伤,事故应定为特别重大伤亡事故。 (4)本起事故的主要责任应由施工总承包单位承担。 在总监理工程师发出书面通知要求停止施工的情况下,施工总承包单位继续施工,直接导致事故的发生,所以本起事故的主要责任应由施工总承包单位承担。 |
本题分数: 1.88 分,你答题的情况为 错误 所以你的得分为 0 分 |
解析: |
35、

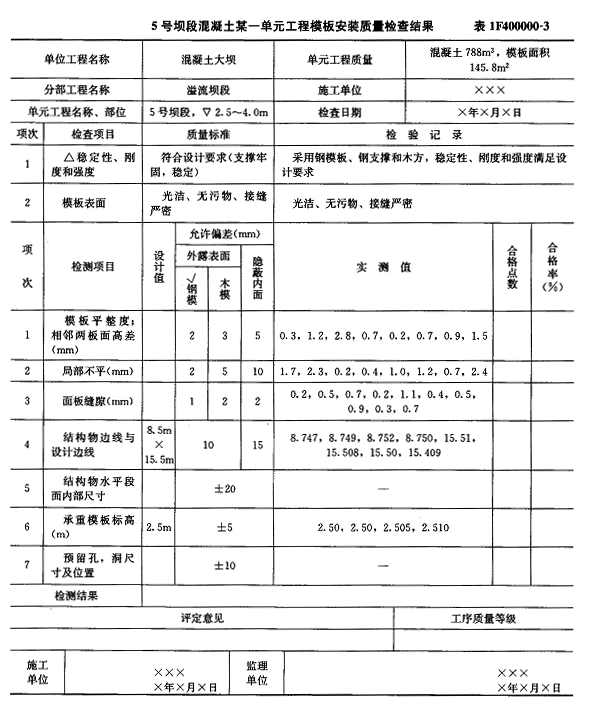

某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。 在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工放后经检验,该单元工程质量符合优良标准,自评为优良。 在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。 在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F400000-3。 ![]() 分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率60%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。 问题: (1)在大体积混凝土浇筑过程中,可采取哪些具体措施降低混凝土的入仓温度? (2)对上述混凝土内外部出现的不同裂缝可采取哪些处理措施? (3)上述经承包商返工处理的单元工程质量能否自评为优良?为什么? (4)根据混凝土模板安装质量检查检测结果,指出该工序的施工质量等级并说明理由。 |
您的答案: 标准答案: (1)对于混凝土坝等大体积混凝土浇筑,可采取的措施主要有: 减少混凝土的发热量、降低混凝土的入仓温度、加速混凝土散热等,其中降低混凝土的入仓温度的具体措施又有: ①合理安排浇筑时间,如:春、秋季多浇,夏季早晚浇,正午不浇,重要部位安排在低温季节、低温时段浇筑。 ②采用加冰或加冰水拌合。 ③对骨料进行预冷,方法有:水冷、风冷、真空汽化冷却。 (2)混凝土内部及表面裂缝,应根据裂缝大小,根据不同灌浆材料的可灌性,选择不同的灌浆材料进行灌浆。对坝内裂缝、空洞可采用水泥灌浆;对细微裂缝可用化学灌浆;对于表面裂缝可用水泥砂浆或环氧砂浆涂抹处理。 (3)经承包商返工处理的单元工程质量可自评为优良。 对单元工程若经过全部返工处理,可重新评定质量等级。返工处理后检验符合优良标准,可自评为优良。 (4)该模板安装工序施I质量评定意见应根据检测值首先统计各检测项目的合格点数和合格率,以及该单元模板工程检测点合格率,然后根据主要检查项目、一般检测项目符合质量标准情况及实测点的合格率作出施工质量评定意见。根据工序质量评定标准中“在主要检查项目符合质量标准的前提下,一般检测基本符合质量标准,检测总点数中有70%及以上符合质量标准,评为合格;检测总点数中有90%及以上符合质量标准,评为优良。”由此得出该工序质量等级。 该分部工程质量等级为合格。虽然该分部工程的优良率达到60%,其他各项标准也达到优良,但该分部工程施工过程中,发生了质量事故,故不能评为优良。 |
本题分数: 1.88 分,你答题的情况为 错误 所以你的得分为 0 分 |
解析: |
