2011年一级建造师考试水利水电工程训练题(8)

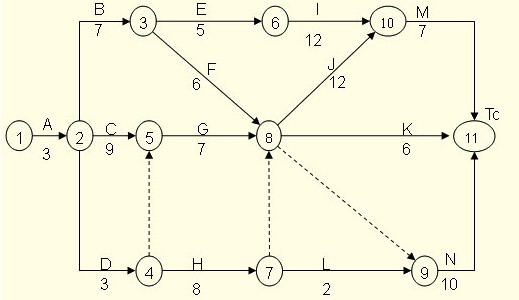

5、某工程项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费和表所示,其中H、L分别为施工临时道路的路基、路面工程。
分部工程名称 | A | B | C | D | E | F | G | H | I | J | K | L | M | N |
可缩短的时间(周) | 2 | 1 | 1 | 1 | 2 | 1 | 1 | 0 | 2 | 1 | 1 | 0 | 1 | 3 |
增加的赶工费(万元/周) | 6.0 | 0.7 | 1.2 | 1.1 | 1.8 | 0.5 | 0.4 | 3.0 | 2.0 | 1.0 | 0.8 | 1.5 |
1、开工1周后,建设单位要求将总工期缩短2周,故请工程师帮助拟定一个合理赶工方案以便与施工单位洽商,请问如何调整计划才能既实现建设单位的要求又能使支付施工单的赶工费用最少?说明步骤和理由。
2、建设单位依据调整后的方案与施工单位协商,并按此方案签订了补充协议,施工单位修改了施工总进度计划。在H、L工作施工前,建设单位通过设计单位将此600m的道路延长至900m.请问该道路延长后H、L工作的持续时间为多少周(设工程量按单位时间均值增加)?对修改后的施工总进度计划的工期是否有影响?为什么?
3、在第13天,施工单位书面通知现场工程师、业主:由于工作需要,现任项目经理需在第18天工作施工完后离任,到新的岗位,并书面提交了新的项目经理相关情况。施工单位做法是否妥当?为什么?
4、施工中由于建设单位提供的施工条件发生变化,导致I、J,K、N四项工作分别拖延
1周,为确保工程按期完成,须支出赶工费。如果该项目投入使用后,每周净收益5.6万元,从建设单位角度出发,是让施工单位赶工合理还是延期完工合理?为什么?
答案:
1、应分别将分部工程G和M各压缩1周。
步骤:
(1)确定网络计划的计算工期和关键线路;
(2)按要求工期计算应缩短的时间;
(3)选择应缩短持续时间的关键工作(从需增加的费用最少的关键工作开始);
(4)将所选定的关键工作的持续时间压缩至最短,并重新确定计算工期和关键线路。
2、H工作从8周延长到12周,L工作从2周延长到3周。工作的延长没有超过总时差,修改后的施工总进度计划对工期不会产生影响。
3、施工单位的做法是不正确的,施工单位更换项目经理应至少提前7天,以书面形式通知发包人。
4、让施工单位赶工合理。因为此时只需压缩J的持续时间,即可压缩工期。而压缩J的费率为2万元/周,小于项目投入使用后的净收益5.6万元。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
