三、案例分析题(共5题,前3题各20分,后2题各30分)
(一)
背景资料:

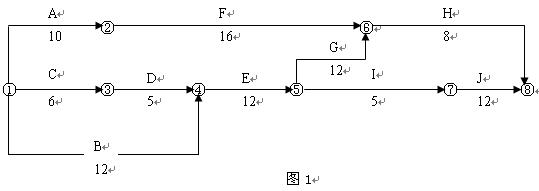

某土石坝分部工程的网络计划如图1,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。
问题:

1.按A→D→I顺序组织施工,则网络计划变为图2所示。
(1)计算工期是多少天?
(2)机械在现场的使用和闲置时间各是多少天?
2.如按D→A→I顺序组织施工:
(1)画出该种方案的网络计划。
(2)计算工期是多少天?
(3)机械在现场的使用和闲置时间各是多少天?
3.比较以上两个方案,判断哪个方案更好。
4.若监理机构批准D→A→I顺序施工,施工中由于项目法人原因,B项工作时间延长5天,承包商提出要求延长5天工期。
(1)你认为工期延长几天合理?为什么?
(2)承包商可索赔的机械闲置时间为多少天?为什么?
