三、案例分析题(共5题,前3题各20分,后2题各30分)
(一)
背景资料:

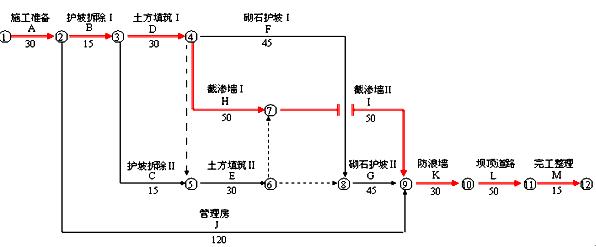

某大型水库除险加固工程,主要建设情况如图1所示。合同约定如下:
合同约定:关键工作的结算工程量超过原招标工程量15%以上的部分,所造成的延期由发包人承担责任;工期提前(延误)每天奖(罚)1万元。 施工中发生如下事件:
事件1:工程按照《水利工程标准文件》(2009年)招标选择承包人,招标前,首先编制了招标文件,2009年2月10日向省水利厅提交了招标报告,2009年2月12日在《中国采购与招标网》上发布了招标公告,2009年2月23日(中间有2天星期天)发售资格预审文件,A、B、C、D、E、F六家企业购买了资格预审文件,F企业由于是外省企业资格预审未通过,评审后2009年2月25日开始发售招标文件,A、B、C、D、E购买了招标文件,2009年3月20日 (其中2月28天,共含4个星期天)招标截止日,五家在此之前均递交了投标文件。2012年一级建造师报名时间
其中,A的投标人委托人未到开标现场,只有法定代表人到场,并在投标截止前递交一份补充文件提高报价;E报价有两个,招标文件未标明哪个有效;C投标文件未按招标文件要求密封盖章;
事件2:评标委员会由7人组成,其中当地水利厅招标办主任1人,业主代表1人,从专家库抽取技术、经济专家3人,另经上级主管部门同意指定2人。
评标时发现D施工单位报价低于标底甚远,且明显低于其他单位报价,且报价大写金额小于小写金额。经评审,评标委员会最终确定:B为中标人,发包人向A、B、C、D、E均发出了中标与不中标通知书,最后于B签订合同,合同约定工期为20个月。合同约定A、C为综合单价700元/m?混凝土增加超出15%时,结算按超出部分按原价90%调价。
事件3:施工中,由于承包商原因,开工后第85天末组织进度检查,F、H、J工作累计完成工程量如下表所示。
工作名称 |
工作代码 |
招标工程量 |
均速施工每天应完成工程量 |
85天末累计完成工程量 |
砌石护坡Ⅰ |
F |
4500m3 |
100m3 |
400m3 |
截渗墙Ⅰ |
H |
3750m3 |
75m3 |
600m3 |
管理房 |
J |
600m2 |
5m2 |
125m2 |
事件4:由于设计变更, K工作由原来的计划工期30天、招标工程量240m3变为实际完成时间33天、结算工程量292m3 。
问题
1.根据法规,指出事件1中的违规之处。指出事件2 中的不妥之处,说明理由。2012年一级建造师考试用书
2、根据事件3,说明进度检查时F、H、J工作的进展状况,指出哪些工作的延误对工期有影响及影响天数。
3、事件4中,施工单位是否有权提出延长工期和奖励的要求?并说明理由。
答案:
(一)
1.招标前应首先编制招标报告;本工程属大型根据14号令还应在《中国水利报》上刊登招标公告;排斥外省企业不对;E和C的投标文件无效。
专业和经济方面专家不足2/3;标底不能作为废标依据。
2.总工期为270天,关键路线为A→B→D→H→I→K→L→M。2012年一级建造师报名时间
①85天末,F工作按计划进度每天完成100m3应完成工程量为10×100=1000m3,实际完成400m3,延误工期=(1000-400)/100=6天。F有10天总是差,不影响总工期。
②85天末,H工作按计划进度每天完成75m3应完成工程量为10×75=750m3,实际完成600m3,延误工期=(750-600)/75=2天。H关键工作,影响总工期2天。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
