背景资料:

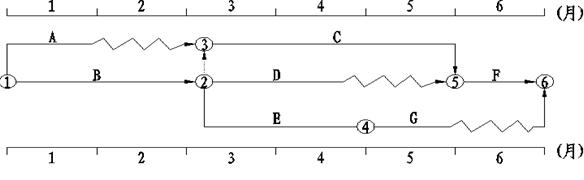

某工程,建设单位与施工单位按照《建设工程施工合同(示范文件)》签订了施工承包合同。合同约定:工期6各月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计算;施工期间若与物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图所示。2012年一级建造师考试时间
表估算工程量和报价
工作 |
A |
B |
C |
D |
E |
F |
G |
估算工程量/m3 |
2500 |
3000 |
4500 |
2200 |
2300 |
2500 |
2000 |
报价/(元/m3) |
100 |
150 |
120 |
180 |
100 |
150 |
200 |
施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应有建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一
定要施工单位送检,则由建设单位支付材料检测费。
事件3:当时共进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3.施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全给用综合单价。经测算,新单价中直接费为160元/m3,间接费费率为15%,利润率为5%,计税系数为3.41%。一级建造师考试
事件4:由施工机械故障,G工作的开始时间推迟了1个月。第6个月恰巧遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表4-3。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分为25%、35%和10%。
表4-3 建筑材料价格指数 2012年一级建造师报名时间
费用名称 |
基准月份价格指数 |
结算月价值数 |
钢材 |
105 |
130 |
水泥 |
110 |
140 |
集料 |
100 |
120 |
问题
事件1中,建设单位的做法是否正确?说明理由。
指出事件2中施工单位说法正确和错误之处,分别说明理由。
事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单位。(计数结果精确到小数点后两位)
事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
计算4月、5月、6月份的拟完工程计划投资和施工单位的应得工程额。(计数结果精确到小数点后两位)2012年一级建造师考试用书
(二)
案例分析思路
本案例第一个问题是考核有关建筑安装工程费用构成的内容,大型机械设备进出场及安拆费属于建筑安装工程费用构成中的措施费。
本案例第二个问题是考核施工过程中的合同管理的内容,在解答时要注意把握施工材料是由建设单位提供的。
在解答案例第三个问题时注意合同价款采用以直接费为计算基础的全费用综合单价。间接费=直接费*间接费费率;利润=(直接费+间接费)×利润率;税金=(直接费+间接费+利润)×计税系数;全费用综合单价=直接费+间接费+利润+税金。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
