您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 水利水电工程 >> 文章正文
2014年一级注册建造师水利水电每日练习116
2014年一级注册建造师水利水电每日练习116

2013年一级建造师考试已经落下帷幕,同时2014年一级建造师考试报名也越来越近。2014年一级建造师考试报名很快就会开始,环球网校一级建造师频道小编也会在第一时间将相关资料整理好供大家参考。2014年一级建造师考试,环球网校一级建造师频道与您一路同行,一起来迎接新一轮的挑战吧!

  根据往年一级建造师报名时间预计,2014年一级建造师报名时间预计2014年5月开始。敬请广大考生密切关注一级建造师频道,我们将第一时间公布最新报名信息!

一级建造师网校整理了2014年一级建造师考试水利水电每日练习资料,供广大考生备考2014年一级建造师考试,祝您顺利通过一级建造师考试!

1、(0分) 利用布置在设计开挖轮廓线上的爆破炮孔,获得一个平整的洞室开挖壁面的控制爆破方式是指( ).
A.浅孔爆破法
B.光面爆破
C.洞室爆破法
D预裂爆破法

  • 正确答案:b

    解析:b

  • 2、(0分) 水工建筑物永久作用荷载包括(  )等.
       A.结构自重
       B.地应力
       C.静水压力
       D.扬压力
       E.预应力

    正确答案:a,b,e

    • 解析:a,b,e
  • 3、(0分)

    某项目部承揽一土石坝工程任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2和施工段3顺序组织流水作业。已知各专业施工队在各施工段上的工作持续时间如下表:

     问题:
      (1)水利水电工程施工进度计划主要包括      等步骤。(可多项选择)
        A.研究设计资料和施工条件      B.选择质量检验方法
        C.计算工程量和工作持续时间    D.选择施工方法并确定施工顺序
      (2)该坝面作业,各项工作正确的工艺逻辑关系是         。
        A.铺料为整平的紧前工作,压实为整平的紧后工作
        B.铺料为压实的紧后工作,整平为压实的紧前工作
        C.整平为压实的紧前工作,铺料为整平的紧前工作
    D.压实为整平的紧后工作,铺料为整平的紧前工作
      (3)各施工队在三个施工段上的施工安排属于      逻辑关系。
    A.组织                        B.工艺
      (4)根据工作的逻辑关系绘制该项目进度计划的双代号网络图。
      (5)根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。
      (6)在“施工段2”整平时突降暴雨,造成工期延误7天。试分析其对施工工期的影响程度。
    解析: (1)A、C、D
    编制施工过程进度计划时,主要工作步骤应是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序等。质量检验方法是质量控制应考虑的内容,不属于编制施工进度计划步骤内容。
    (2) A、C、D
        坝面各项工作施工工艺逻辑关系应是铺料、整平和再压实。
        (3)A
    各项工作在各施工段的施工顺序,充分考虑利用现有的人力、物力及作业场地等因素,从施工组织上作出安排。

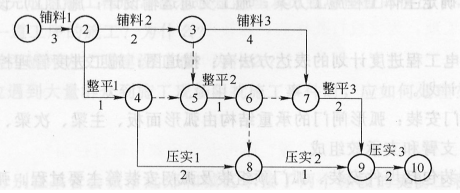

    (4) 双代号网络图应根据各项工作的工艺逻辑关系、组织逻辑关系,按双代号网络图
    绘制的基本原则正确绘制。该项目的双代号网络图如下:

      (5)应从以下几个方面进行分析计算:
        1)计算工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法
    计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工
    期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。

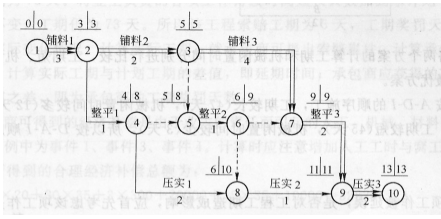

    以下根据节点计算法计算出的终点节点最早时间即为计算工期:13天。
        2)网络图中工期最长的线路即为关键线路,或者根据各项工作的时间参数计算结果,
    由总时差最小的工作组成的线路即为关键线路。
      本例关键线路为:①一②一③一⑦一⑨一⑩。
    关键线路在网络图中用双箭线、粗实线或彩色线条来表示。

    (6)一项工作被延误,是否对工程工期造成影响,应首先考虑该项工作是否在关键线路上。若在关键线路上,则工期延误的时间就等于该项工作的延误时间;若该项工作不在关键线路上,应计算出该项工作的总时差,用总时差与延误时间进行比较,计算出对工期的影响。
    图中“工作整平2”的总时差等于“工作整平2”最迟开始时间与最早开始时间之差,即8-5=3天,故“工作整平2”的总时差为3天。现由于暴雨原因“工作整平2”延误7天,故对施工工期影响时间为7-3=4天。

    (1)A、C、D
    编制施工过程进度计划时,主要工作步骤应是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序等。质量检验方法是质量控制应考虑的内容,不属于编制施工进度计划步骤内容。
    (2) A、C、D
        坝面各项工作施工工艺逻辑关系应是铺料、整平和再压实。
        (3)A
    各项工作在各施工段的施工顺序,充分考虑利用现有的人力、物力及作业场地等因素,从施工组织上作出安排。
    (4) 双代号网络图应根据各项工作的工艺逻辑关系、组织逻辑关系,按双代号网络图
    绘制的基本原则正确绘制。该项目的双代号网络图如下:

      (5)应从以下几个方面进行分析计算:
        1)计算工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法
    计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工
    期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。
    以下根据节点计算法计算出的终点节点最早时间即为计算工期:13天。
        2)网络图中工期最长的线路即为关键线路,或者根据各项工作的时间参数计算结果,
    由总时差最小的工作组成的线路即为关键线路。
      本例关键线路为:①一②一③一⑦一⑨一⑩。
    关键线路在网络图中用双箭线、粗实线或彩色线条来表示。

    (6)一项工作被延误,是否对工程工期造成影响,应首先考虑该项工作是否在关键线路上。若在关键线路上,则工期延误的时间就等于该项工作的延误时间;若该项工作不在关键线路上,应计算出该项工作的总时差,用总时差与延误时间进行比较,计算出对工期的影响。
    图中“工作整平2”的总时差等于“工作整平2”最迟开始时间与最早开始时间之差,即8-5=3天,故“工作整平2”的总时差为3天。现由于暴雨原因“工作整平2”延误7天,故对施工工期影响时间为7-3=4天。
  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2023年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2022年一级建造师成绩查询时间

      5·2023年一级建造师考试时间9月9、10日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    张君老师
      张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
    韩教授
    陈明教授
      陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
