7)为他人提供方便;
8)工程的维护和照管;
9)专用合同条款约定的其他义务和责任。
3.【参考答案】
本项目签约合同金额为100×10+2×400+0.18×5000+2×200+3000×15%+1×300=3850万元;发包人应支付的工程预付款为385(3850×10%=385)万元;应扣留的工程质量保证金总额为192.5万元。
【考点解析】
预付款用于承包人为合同工程施工购置材料、工程设备、施工设备、修建临时设施以及组织施工队伍进场等,分为工程预付款和工程材料预付款。预付款必须专用于合同工程。
一般工程预付款为签约合同价的10%,分两次支付,招标项目包含大宗设备采购的可适当提高但不宜超过20%。
从第一个付款周期在付给承包人的工程进度付款中(不包括预付款支付和扣回)扣留5%~8%,直至达到规定的质量保证金总额。一般情况下,质量保证金总额为签约合同价的2.5%~5%。合同工程完工证书颁发后14天内,发包人将质量保证金总额的一半支付给承包人。在工程质量保修期满时,发包人将在30个工作日内核实后将剩余的质量保证金支付给承包人。在工程质量保修期满时,承包人没有完成缺陷责任的,发包人有权扣留与未履行责任剩余工作所需金额相应的质量保证金余额,并有权延长缺陷责任期,直至完成剩余工作为止。
4.【参考答案】
施工单位倒数第二个月的工程进度款为=10×10+1×200+0.1×400+90×5000=385万元;工程质量保证金扣留19.25万元;工程预付款扣回385÷7=55万元;施工单位应收款为310.75(385-19.25-55)万元。
【考点解析】
监理人在收到承包人进度付款申请单以及相应的支持性证明文件后的14天内完成核查,经发包人审查同意后,出具经发包人签认的进度付款证书。进度付款申请单内容:
(1)截至本次付款周期末已实施工程的价款;
(2)变更金额;
(3)索赔金额;
(4)应支付的预付款和扣减的返还预付款;
(5)应扣减的质量保证金;
(6)根据合同应增加和扣减的其他金额。
发包人应在监理人收到进度付款申请单后的28天内,将进度应付款支付给承包人。
发包人不按期支付的,按专用合同条款的约定支付逾期付款违约金。监理人出具进度付款证书,不应视为监理人已同意、批准或接受了承包人完成的该部分工作。
35背景资料

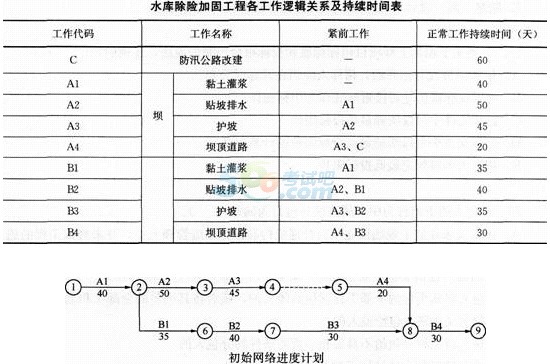

某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。发包人与承包人签订了施工合同。合同约定的节点工期要求:合同工期200天,2012年10月1日开工。项目部技术人员根据资源配置的基本条件,编写了该工程各工作的逻辑关系及持续时间表(见下表所示),并据此绘制初始网络进度计划(如下图所示),经监理单位审核后修正并补充完整。
工程如期开工,施工中发生如下事件:

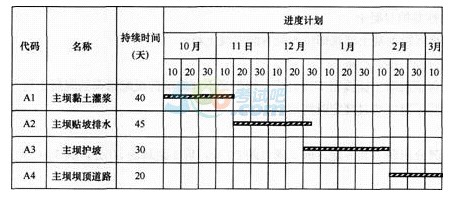

事件1:依据已批准的进度计划,结合现场实际,项目部制定了主坝项目的横道图进度计划如下:
注:除主坝项目外,其余项目均网络计划实施。
事件2:由于移民搬迁问题,C工作时断时续,2013年1月15日全部完成,由此增加费用3万元。
事件3:因修理损坏的灌浆设备,导致A1工作延误了3天,造成机械闲置、人员窝工费用为1.5万元/天。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
