事件4:A4工作从2013年2月16日开始,因部分坝顶道路压实度没达到质量要求,需返工处理,A4工作的实际持续时间为32天,工程费用增加2万元。
问题

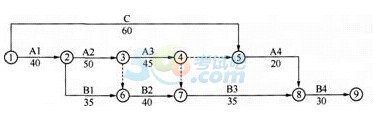

1.根据表1,在图1的基础上,绘制完整正确的网络进度计划。
2.指出主坝项目在网络进度计划中的总工期,最迟完成日期。
3.根据事件1,指出横道图进度计划与监理单位批准的网络图进度计划的不同之处;判断主坝项目的横道图进度计划能否满足网络图计划要求,并说明理由。若能满足要求,则按横道图进度计划施工,若不能满足要求,则按网络图进度计划施工。
4.指出事件2、事件3、事件4的责任方,并分别分析对工期的影响。
5.综合上述事件,计算实际总工期;承包人有权提出增加多少费用和延长多少工期的要求?简要说明理由。
参考解析:

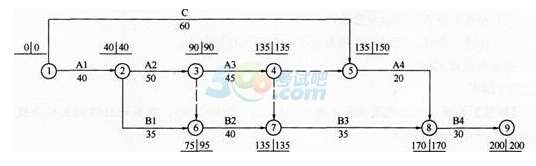

1.【参考答案】
完整正确的网络进度计划如下:
①→⑤为C工作、持续时间60天;
③→⑥、④→⑦增加虚箭线(虚工作);
⑦→⑧B3工作的持续时间应为35天。
【考点解析】
本题考核逻辑关系表与网络进度计划之间的对应关系,掌握绘制网络进度计划的方法、节点箭线连接。
根据逻辑关系表,逐个检查每项工作的紧前、紧后工作和持续时间:
(1)C工作无紧前工作、紧后工作为A4;
(2)B2、B3工作的紧前工作除图1所示的B1、B2工作外,还分别有A2、A3工作。
2.【参考答案】
主坝项目的计划工期为170天,最迟完成日期2013年3月20日。
【考点解析】
本题考核网络时间参数之间的关系,掌握网络计划时间参数计算方法,根据网络图的复杂程度,可选择工作时间、节点时间和最长线路法计算。
本题采用节点法计算:
主坝项目包括A1、A2、A3、A4,该项目计划工期为最迟完成时间170天,网络计划从2012年10月1日开始,最迟完成日期为2013年3月20日。
3.【参考答案】
(1)横道图进度计划(简称:横道图)与网络进度计划(简称:网络图)不同之处:
①A2工作持续时间网络图为50天,横道图为45天。
②A3工作开始日期网络图为2013年1月1日,与其他工作无搭接,横道图为2012年12月21日,与A2工作搭接5天。
③A4工作在网络图中持续时间20天,总时差为15天,可以在2013年2月16日至2013年3月20日期间安排,横道图从2013年2月11日开始,持续时间30天。
(2)主坝项目横道图进度计划能满足网络进度计划要求。
理由:主坝项目横道图从2012年10月1日开始,可于2013年3月10日完成,没超过主坝项目的最迟完成日期为2013年3月20日,且A3和A4工作共有10天的总时差。
【考点解析】
本题考核网络图与横道图的比较,掌握两种计划表示方法的特点。
从同一工作的开始时间、持续时间、连续性、搭接关系、机动性、对后续工作的影响等方面进行分析。
4.【参考答案】
事件2的责任方为发包人,C工作计划最迟完成日期为2013年1月30日,实际完成日期为2013年1月15日,不影响工期。
事件3的责任方为承包人,A1工作按横道图延误了3天,A2、A3、A4、B1工作的开始时间将推迟,但3天的延误时间并没有超过总时差,不影响工期。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
