2016年一级建造师考试《港口与航道》模拟卷二(7)_第3页
(四)
【参考答案】
1.施工进度计划横道图如下:

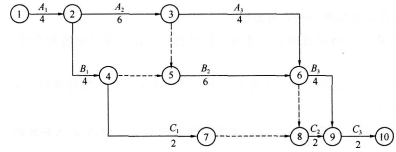

施工进度计划网络图如下:
2016年一级建造师《港口与航道》模拟测试卷(2)
2.只有一条关键线路,关键线路为
2016年一级建造师《港口与航道》模拟测试卷(2)
【考点解析】
关键线路即施工过程中(最早开始、最早结束)连续工期持续最长的线路。
3.C1工作延误3周,不影响总工期。因为C1工作到允许最晚结束的时差有6周时间,延误3周(迟开工3周或拖延3周结束)都不影响C2工作最早开始的时间,不影响总工期。或者C1工作不在关键线路上,它的延误时间也不影响其他关键线路上工作的开始和结束时间。
此时总工期仍为22周。
4.B1工作延误3周,影响总工期,延长1周。
B1工作最早结束到最晚结束允许的时间差只有2周,而B1工作延误3周,致使关键线路上的B2工作最早开始时间和允许的最迟结束时间推迟1周。总工期推迟1周。
此时总工期为23周。
(五)
【参考答案】

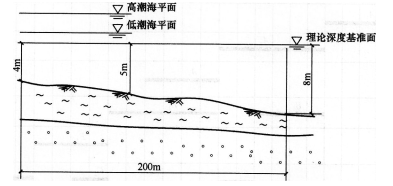

依题意该航道疏浚工程示意图如下:
2016年一级建造师《港口与航道》模拟测试卷(2)
1.如图所示,将航道沿宽度方向水深<5m的地段,作为一条施工区,低潮时,基本无法施工,应在平均潮位以上时,趁潮施工。
这时4m+2m=6m>5.5m
5m+2m=7m>5.5m施工可以进行
分段的长度以能装满一舱泥为原则。
2.在挖上层2~4m淤泥时,应选用挖掘型耙头,在挖下层中密砂层时,应选用冲刷型耙头。
3.开挖上层淤泥层时,无需采用高压冲水:在开挖下层中密砂层时,采用高压冲水,提高开挖中密砂的效率。
4.在开挖上层淤泥层时,要加大波浪补偿器的压力,以减小耙头对淤泥层的压力;在开挖下层中密砂层时,要减小波浪补偿器的压力,以增大耙头的对地压力,提高开挖效率。

[1] [2] [3]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2016年一级建造师报名时间专题

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2015年一级建造师成绩查询时间

  5·2016年一级建造师考试时间9月24、25日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
