2011年建造师公路工程管理与实务模拟习题(5)

2011年建造师公路工程管理与实务模拟习题(5)

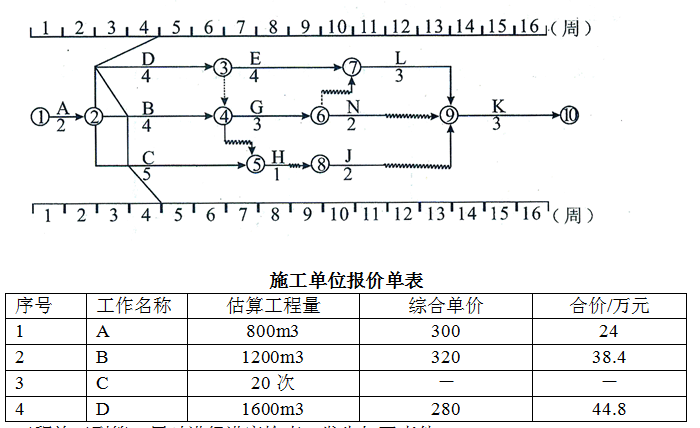

某公路工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。

工程施工到第4周时进行进度检查,发生如下事件:
事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840m3,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价300元/台班、折旧费100元/台班。施工单位进行文物现场保护的费用为1200元。
施工中还发生如下事件:
事件5:工程施工到第5周时,经业主推荐,承包商与某分包商签订某专业工程的分包合同,在分包合同中明确约定了工程范围和内容、工程变更、支付条件等。
问题:
1、根据第4周末的检查结果,逐项分析B C D三项工作的实际进度对工期的影响,并说明理由。
2、若施工单位在第4周末就B C D出现的进度偏差提出工程延期的要求,应批准工程延期多长时间?为什么?

工程施工到第4周时进行进度检查,发生如下事件:
事件1:A工作已经完成,但由于设计图局部修改,实际完成的工程量为840m3,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价300元/台班、折旧费100元/台班。施工单位进行文物现场保护的费用为1200元。
施工中还发生如下事件:
事件5:工程施工到第5周时,经业主推荐,承包商与某分包商签订某专业工程的分包合同,在分包合同中明确约定了工程范围和内容、工程变更、支付条件等。
问题:
1、根据第4周末的检查结果,逐项分析B C D三项工作的实际进度对工期的影响,并说明理由。
2、若施工单位在第4周末就B C D出现的进度偏差提出工程延期的要求,应批准工程延期多长时间?为什么?
3、施工单位是否可就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
4、事件3中C工作发生的费用如何结算?
5、前4周施工单位可得到的结算款为多少元?
6、事件5中,承包商与分包商签订的是何种类型的分包合同?
4、事件3中C工作发生的费用如何结算?
5、前4周施工单位可得到的结算款为多少元?
6、事件5中,承包商与分包商签订的是何种类型的分包合同?
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:閻滎垳鎮嗙純鎴炵墡 娑撯偓缁狙冪紦闁姴绗€ | 娑撴槒顔夐懓浣哥瑎 | 閸╄櫣顢呴梼鑸殿唽 | 瀵搫瀵查梼鑸殿唽 | 濡も偓鍐槸妫帮拷 | 鎼存棁鐦幎鈧褏褰� VIP閻欘兛闊� | |||||||||
閺佹瑦娼楃划鎹愵唹 閿涳拷40鐠佽绱� | 缂佸繐鍚€娑旂娀顣� | 闁插秶鍋i崘鎻掑煛 (16鐠侊拷) | 閼板啰鍋g憴锝嗙€� (10鐠侊拷) | |||||||||||
瀵ら缚顔曞銉р柤缂佸繑绁� | 瀵姵鎭� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ![]() | |||||||||
瀵ら缚顔曞銉р柤妞ゅ湱娲扮粻锛勬倞 | 瀵姴鎮� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
瀹搞儳鈻煎▔鏇☆潐閸欏﹦娴夐崗宕囩叀鐠囷拷 | 閻滃闄勯梿锟� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
瀵よ櫣鐡氬銉р柤缁狅紕鎮婃稉搴$杽閸旓拷 | 閻滃鐖叉禍锟� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
閺堣櫣鏁稿銉р柤缁狅紕鎮婃稉搴$杽閸旓拷 | 閼诲繐鈹� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
閸忣剝鐭惧銉р柤缁狅紕鎮婃稉搴$杽閸旓拷 | 妤傛ḿ骞夐悳锟� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
鐢倹鏂傞崗顒傛暏瀹搞儳鈻肩粻锛勬倞 | 閺夊氦骞� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
闁句浇鐭惧銉р柤缁狅紕鎮婃稉搴$杽閸旓拷 | 鐎涙瑦鏋冨▔锟� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
濮樻潙鍩勫瀵告暩瀹搞儳鈻肩粻锛勬倞 | 閻╂稒婢楀☉锟� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ||||||||||
闁矮淇婇獮璺ㄦ暩瀹搞儳鈻肩粻锛勬倞 | 閺夈劑绠� | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 閸忓秷鍨傜拠鏇炴儔 ![]() ![]() | 娑撳顨滃Ο鈩冨珯妫帮拷 | ![]() | |||||||||
閵嗭拷鐠囧墽鈻肩€涳箒鍨�閵嗘垹绨跨拋鑼疆閸樼喍鐜�700閸忥拷/缁夛拷,閻滐拷5閹舵ü绺鹃柨鈧�350閸忥拷/缁夛拷.婢跺洩鈧啯瀵氱€佃偐褰�300閸忥拷/缁夛拷,閻滄澘鍘ょ拹纭呯闁拷 閵嗭拷闂嗚泛鐔€绾偓缁変焦鏆€婵傛顦�閵嗘垿娴傞崺铏诡攨缁鍨拠鍓р柤+閻╁瓨鎸辩€靛棜顔�+閸愬懘鍎寸挧鍕灐閿涘本鈧繄娣€电厧娴橀敍鍫濆瘶闁喖鍩岀€硅绱�閼板啳鐦稉宥堢箖閸忓秷鍨傞柌宥咁劅1楠烇拷=5980閸忥拷/閸忋劎顫栭敍鍫濇儓4缁夋埊绱�+闁拷2023楠炴潙鍙忕粔鎴炴殌閺夛拷>>缁斿宓嗙拹顓濇嫳 閵嗭拷閸忋劎鈻奸悵顓烆殰妞侊拷閵嗘垵鎯堟稉澶愭,閸忣剙鍙$拠锟�+娑撯偓闂傘劋绗撴稉姘愁嚦婢跺洩鈧啯瀵氱€佃偐褰�+閼板啰鍋g划鎹愵唹閻濓拷+閺呴缚鍏樻0妯虹氨+1V1閻╁瓨鎸遍崺铏诡攨閻濓拷+閼板啫澧犳惔鏃囩槸閹垛偓瀹革拷+閻喖顣界憴锝嗙€介悵锟�+鎼存棁鐦幎鈧褏褰�+閻╁瓨鎸辨径褏褰拠锟�=2600閸忥拷/閸忋劎顫�>>缁斿宓嗙拹顓濇嫳 閵嗭拷娑撯偓缁狙冪紦闁姴绗€娴滄垹顫嗘繅鎯ь殰妞侊拷閵嗘垶鏆€閺夋劗绨跨拋锟�+闁插秶鍋i崘鎻掑煛+閻喖顣界憴锝嗙€�+缂佸繐鍚€娑旂娀顣�+婢舵艾鐛熸担鎾活暯鎼达拷+1V1閻╁瓨鎸遍弫娆忣吇+鎼存棁鐦幎鈧锟�+鐎圭偛濮熺粣浣虹壃+閻滄澘婧€鐎圭偞鎼�+閸愬懘鍎寸挧鍕灐+閺堝牐鈧啫宓�+閻╁瓨鎸辩粵鏃傛瀿+娑擃亝鈧冨閺佹瑥顒熺化鑽ょ埠+閼板啳鐦稉宥堢箖閸忓秷鍨傞柌宥咁劅2楠烇拷+閹繄娣€电厧娴�+閸氬秴绗€鐠佽弓绠熼崣濠傛倱濮濄儱宸遍崠鏍唲缂侊拷+閸樺棗鍕鹃惇鐔碱暯閸欏﹥膩閹风喎宓�+濡楀牅绶ュ鍝勫娑撯偓閺堫剟鈧拷+2023閸忋劎顫栫€规ɑ鏌熼弫娆愭綏閿涘牆瀵橀柇顔煎煂鐎硅绱�閸忋劎顫栨總妤咁樀8800閸忥拷>>缁斿宓嗙拹顓濇嫳 |
相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系

学员登陆
网校历年通过率

环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
