某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于-4.Om处(原地面高程为+ -O.Om),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。

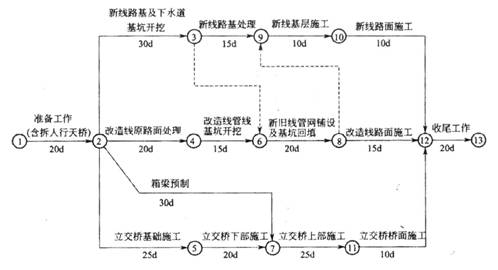

项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置.
参考答案
1.(本小题8分)
基坑支护及降水工程(2分);起重吊装工程(2分);拆除工程(2分);预应力张拉施I(2分)。
2.(本小题3分)
错误之处:总平面布置图保持不变。(1分)
施工平面布置图应是动态的。因为本项目位于城市繁华地带,并有新旧工程交替,且需维持社会交通。(2分)
3.(本小题6分)
工程总工期为120d。(3分)
关键线路为:1,2,5,7,11,12,13(3分)
4.(本小题8分)
事件1将使工期拖延4d(2分)。事件2将使工期再延长2d(2分).如果承包人提出工期索赔,只能获得由于事件1导致的工期拖延补偿,即延期4d(2分)。因为原有地下管网资料应由业主提供,并应保证资料的准确性,所以承包人应获得工期索赔,而设备故障是承包人自身原因,所以不会获得延期批准(2分)。
5.(本小题5分)
还有:实际施工进度图(1分);工程变更,价格调整,索赔及工程款收支情况(1分);进度偏差的状况和导致偏差的原因分析(1分);解决问题的措施(1分);计划调整意见和建议(l分)。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
