2013年一级注册建造师市政工程实务每日练习143
1、(0分) 【真题】燃气管不穿越的设施有( )。
A.化工厂
B.加油站
C.热电厂
D.花坛
E.高速公路
A.化工厂
B.加油站
C.热电厂
D.花坛
E.高速公路
- 正确答案:A,B,C
- 解析:A,B,C

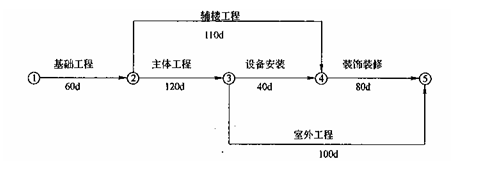

办公楼由 12 层主楼和 3 层辅楼组成,施工前,甲乙双方签订了施工合同,乙方提供了粗略的施工网络进度计划,并得到了甲方的批准。该网络进度计划为下图所示。
1 该网络计划的关键线路是( )。
A. ① →②→ ③→ ④→ ⑤
B. ①→②→④→ ⑤
C. ①→ ②→ ③→ ⑤
D. ①→ ③→ ④→⑤
2 该网络计划的计划工期为( )天。
A. 300
B. 240
C. 250
D. 280
3 下列工作中,不属于关键工作的是( )。
A. 基础工程
B. 主体工程
C. 设备安装
D. 辅楼工程
4 室外工程的总时差应为( ) d 。
A. 0
B. 20
C. 50
D. 30
3、(0分)
- 空 正确答案:a
- 解析:a
4、(0分)
- 正确答案:a
- 解析:a
5、(0分)
- 正确答案:d
- 解析:d
6、(0分)
- 正确答案:b
- 解析:b
7、(0分) 【真题】在松软含水地层,施工条件困难低端修建隧道,且地面构筑物不允许拆迁,先考虑( )。
A.明挖法
B.盾构法
C.潜埋暗挖法
D.新奥法
A.明挖法
B.盾构法
C.潜埋暗挖法
D.新奥法
- 正确答案:B
- 解析:B
8、(0分) 背景资料:某工程项目,包括道路工程10km和隧道工程1km,建设单位和中标单位签订了施工合同,合同约定采用《建设工程施工合同》(示范文本)的有关规定处理有关索赔事宜。该工程在施工过程中,陆续发生了如下索赔事件。(工期和费用数据均符合事实)
事件1:施工期间,承包方发现施工图纸错误,需设计单位修改,因图纸修改造成停工20天。承包方提出工期延期20天和费用补偿2万元的要求。
事件2:施工期因下雨,为保证施工质量,总监下达了暂停施工指令,共停工10天。其中连续4天出现低于雨季平均降水量的雨天和连续6天出现50年一遇的特大暴雨。承包方提出工程延期10天与费用补偿1万元的要求。
事件3:施工中,现场周围居民称施工噪音对他们形成干扰,向环保局等机构进行了投诉,环保局等机构责令承包方停止施工,噪音经消除后继续施工。承包方提出工期延期延期3天和费用补偿2万元的要求。
事件4:由于业主要求,临时增加了某桥梁长度2m,监理工程师向承包方下达了变更指令,承包方收到指令后及时向该桥的分包单位发出了变更通知,分包单位及时向施工单位提出了索赔报告,报告内容如下:
(1)由于增加桥梁长度,需增加费用50万元和分包合同工期延期50天的索赔。
(2)此设计变更前因承包方使用而未按分包合同约定提供施工场地,导致材料二次搬运增加费用1万元和分包合同工期延期10天的索赔。
承包方以已向分包单位支付索赔款21万元的凭证为索赔证据,向监理工程师提出要求补偿该笔费用和延长工期60天的要求。
事件5:因某路段基为软基,根据设计要求需进行换填,在招标文件中已提供了地质技术资料。承包方原计划使用隧道出碴作为填料换填,但施工中发现隧道出碴不符合设计要求,需要进一步破碎,承包方认为施工费用高出合同单价,如仍按原价支付不合理,需另行给予延期20天与补偿20万的要求。
问题:
针对承包方的要求,如你作为一名建造师,应如何签订意见?逐项回答。
事件1:施工期间,承包方发现施工图纸错误,需设计单位修改,因图纸修改造成停工20天。承包方提出工期延期20天和费用补偿2万元的要求。
事件2:施工期因下雨,为保证施工质量,总监下达了暂停施工指令,共停工10天。其中连续4天出现低于雨季平均降水量的雨天和连续6天出现50年一遇的特大暴雨。承包方提出工程延期10天与费用补偿1万元的要求。
事件3:施工中,现场周围居民称施工噪音对他们形成干扰,向环保局等机构进行了投诉,环保局等机构责令承包方停止施工,噪音经消除后继续施工。承包方提出工期延期延期3天和费用补偿2万元的要求。
事件4:由于业主要求,临时增加了某桥梁长度2m,监理工程师向承包方下达了变更指令,承包方收到指令后及时向该桥的分包单位发出了变更通知,分包单位及时向施工单位提出了索赔报告,报告内容如下:
(1)由于增加桥梁长度,需增加费用50万元和分包合同工期延期50天的索赔。
(2)此设计变更前因承包方使用而未按分包合同约定提供施工场地,导致材料二次搬运增加费用1万元和分包合同工期延期10天的索赔。
承包方以已向分包单位支付索赔款21万元的凭证为索赔证据,向监理工程师提出要求补偿该笔费用和延长工期60天的要求。
事件5:因某路段基为软基,根据设计要求需进行换填,在招标文件中已提供了地质技术资料。承包方原计划使用隧道出碴作为填料换填,但施工中发现隧道出碴不符合设计要求,需要进一步破碎,承包方认为施工费用高出合同单价,如仍按原价支付不合理,需另行给予延期20天与补偿20万的要求。
问题:
针对承包方的要求,如你作为一名建造师,应如何签订意见?逐项回答。
- 解析:事件1:这是非承包方原因造成的,属于建设单位的责任,故监理工程师应批准工期和费用补偿。(至于建设单位和设计单位之间的纠纷,则按设计合同的有关规定处理)。
事件2:因异常恶劣天气造成的6天停工是承包方不可预见的,应签证给予工期补偿,但不予费用补偿。<br /> 对于低于雨季平均降水量的4天停工,是承包方应该预见的。不应签证费用和工期补偿。
事件3:这是承包方自身的原因造成的,属承包方的责任,不应给予费用和工期补偿。
事件4:监理工程师应批准因设计变更导致的费用补偿50万元和工期补偿50天的要求。因其属于建设单位的责任。不应批准材料二次搬运增加的费用和工期补偿,因这是施工单位的责任。
事件5:这是承包方应合理预见的,故不应签证工期和费用补偿。
事件1:这是非承包方原因造成的,属于建设单位的责任,故监理工程师应批准工期和费用补偿。(至于建设单位和设计单位之间的纠纷,则按设计合同的有关规定处理)。
事件2:因异常恶劣天气造成的6天停工是承包方不可预见的,应签证给予工期补偿,但不予费用补偿。<br /> 对于低于雨季平均降水量的4天停工,是承包方应该预见的。不应签证费用和工期补偿。
事件3:这是承包方自身的原因造成的,属承包方的责任,不应给予费用和工期补偿。
事件4:监理工程师应批准因设计变更导致的费用补偿50万元和工期补偿50天的要求。因其属于建设单位的责任。不应批准材料二次搬运增加的费用和工期补偿,因这是施工单位的责任。
事件5:这是承包方应合理预见的,故不应签证工期和费用补偿。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
