2014年一级注册建造师市政工程练习题112
一级建造师网校为帮助考生顺利通过2014年一级建造师考试,网校小编特搜集整理了建造师市政公用工程备考资料,希望能够给您带来一定的收获,一级建造师考试网全体编辑们祝大家考试顺利通关。更多建造师考试资料请关注本网站!
1、(0分) 硬质聚氯乙烯给水管道连接一般有( )。A. 承插式连接
B. 热熔连接
C. 石棉水泥连接
D. 膨胀水泥砂浆接口
E. 法兰接口
\正确答案:A,B,E
解析:A,B,E
2、(0分) 小型构筑物和地下管线是城市道路路基工程中必不可少的部分,地下管线施工必须遵循( )的原则来完成。
A. 先地下、后地上;先浅后深
B. 先地下、后地上;先深后浅
C. 先地上、后地下;先浅后深
D. 先地上、后地下;先深后浅
A. 先地下、后地上;先浅后深
B. 先地下、后地上;先深后浅
C. 先地上、后地下;先浅后深
D. 先地上、后地下;先深后浅
正确答案:B
- 解析:B
3、(0分) 正台阶环形开挖法适用于地质条件差的地层、修建跨度不大于( )的隧道。
A. 6m
B. 8m
C. 10m
D. 12m
A. 6m
B. 8m
C. 10m
D. 12m
正确答案:C
解析:C
4、(0分) 背景资料

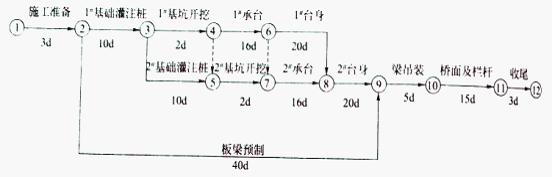

某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图,如下图所示,经监理工程师批准后实施。
在施工过程中,发生了以下事件:
事件一:在进行1#基础灌注桩施工时,由于施工单位操作不当,造成钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5 d。
事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比合同要求的日期拖延了4 d,1#基础灌注桩钢筋笼未按计划开工制作,施工单位经济损失2万元。
事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3 d,经济损失1万元。
问 题:
1.根据网络图计算该工程的总工期,找出关键线路和关键工作。
2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
3.事件一中,造成钻孔偏斜的原因可能有哪些?
4.事件三中,监理工程师要求停工整改的理由是什么?
某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图,如下图所示,经监理工程师批准后实施。
在施工过程中,发生了以下事件:
事件一:在进行1#基础灌注桩施工时,由于施工单位操作不当,造成钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5 d。
事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比合同要求的日期拖延了4 d,1#基础灌注桩钢筋笼未按计划开工制作,施工单位经济损失2万元。
事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3 d,经济损失1万元。
问 题:
1.根据网络图计算该工程的总工期,找出关键线路和关键工作。
2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
3.事件一中,造成钻孔偏斜的原因可能有哪些?
4.事件三中,监理工程师要求停工整改的理由是什么?
- 解析:1. 该工程的总工期=(3+10+2+16+20+5+15+3)=94d
关键线路为①→②→③→④→⑥→⑧→⑨→⑩→11→12
关键工作为:施工准备、1#基础灌注桩、1#基坑开挖、1#承台、1#台身、2#台身、梁吊装、桥面及栏杆、收尾。
2.事件一中,施工单位不可以索赔费用和工期。
理由:由于施工单位操作不当造成的损失应由施工单位承担。
事件二中,施工单位可以索赔费用2万元,可以索赔工期4d。
理由:由业主提供的钢材进场时间拖延的责任应由业主承担,且l#基础灌注桩是关键工作,因此既可以索赔费用,也可以索赔工期。
事件三中,施工单位不可以索赔费用和工期。
理由:虽然钢筋是由业主提供的,但是施工单位应进行检验,未经检验而用于工程中,监理工程师有权要求停工整改,造成的损失和工期拖延应由施工单位承担。
3.事件一中,造成钻孔偏斜的原因可能是:(1)钻头受到侧向力;(2)扩孔处钻头摆向一方;(3)钻杆弯曲、接头不正;(4)钻机底座未安置水平或位移。
4.事件三中,监理工程师要求停工整改的理由是:施工单位仅对钢筋的数量验收,而未对其质量进行验收。
1. 该工程的总工期=(3+10+2+16+20+5+15+3)=94d
关键线路为①→②→③→④→⑥→⑧→⑨→⑩→11→12
关键工作为:施工准备、1#基础灌注桩、1#基坑开挖、1#承台、1#台身、2#台身、梁吊装、桥面及栏杆、收尾。
2.事件一中,施工单位不可以索赔费用和工期。
理由:由于施工单位操作不当造成的损失应由施工单位承担。
事件二中,施工单位可以索赔费用2万元,可以索赔工期4d。
理由:由业主提供的钢材进场时间拖延的责任应由业主承担,且l#基础灌注桩是关键工作,因此既可以索赔费用,也可以索赔工期。
事件三中,施工单位不可以索赔费用和工期。
理由:虽然钢筋是由业主提供的,但是施工单位应进行检验,未经检验而用于工程中,监理工程师有权要求停工整改,造成的损失和工期拖延应由施工单位承担。
3.事件一中,造成钻孔偏斜的原因可能是:(1)钻头受到侧向力;(2)扩孔处钻头摆向一方;(3)钻杆弯曲、接头不正;(4)钻机底座未安置水平或位移。
4.事件三中,监理工程师要求停工整改的理由是:施工单位仅对钢筋的数量验收,而未对其质量进行验收。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
