2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(案例题)_第2页
(2)根据桥梁结构特点及季节对混凝土拌合物的凝结时间、强度形成和收缩性能等方面的需求,设计给出了符合现浇桥面板混凝土的配合比。
(3)桥面板混凝土浇筑施工按上部结构分联进行,浇筑的原则和顺序严格执行规范的相关规定。
【问题】
1写出图2中构件A的名称,并说明其作用。
2.施工组织设计(1)中,指出施工工序B~E的名称(用背景资料中的序号①~⑧作答)。
3.施工组织设计(2)中,指出本项目桥面板混凝土配合比须考虑的基本要求。
4.施工组织设计(3)中,指出桥面板混凝土浇筑施工的原则和顺序。
【参考答案】
1.A-传剪器,用于传递钢梁与钢筋混凝土板之间剪力,使钢梁和预应力混凝土板共同工作,增强结构的整体性和稳定性。
2.B-⑦,C-④,D-⑥,E-③。
3.配合比需考虑的基本要求:
应满足强度、工作性(和易性)、耐久性,兼顾经济性;宜采用缓凝、早强、补偿收缩混凝土。
4.浇筑原则:桥面混凝土应全断面连续浇筑。
浇筑顺序:顺桥向应自跨中开始向支点处交汇,或由一端开始浇筑;横桥向应先由中间开始向两侧扩展。
案例(三)
【背景资料】
某公司承接一项管道埋设项目,将其中的雨水管道埋设安排所属项目部完成,该地区土质为黄土,合同工期13天。项目部为了能顺利完成该项目,根据自身的人员机具设备等情况,将该工程施工中的诸多工序合理整合成三个施工过程(挖土、排管、回填)、划分三个施工段并确定了每段工作时间,编制了用双代号网络计划表示的进度计划如图3所示。

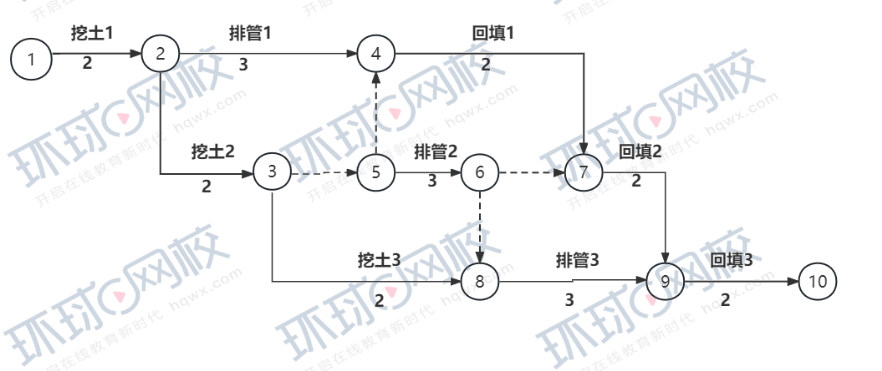

图3 双代号网络计划表示的进度计划
问题:
1.改正图3中的错误(用文字表示)。
2.写出排管2的紧后工作与紧前工作。
3.图3中的关键线路为哪条?计划工期为多少天?能否按合同工期完成该项目?
4.该雨水管道在回填前是否需要做严密性试验?我国有哪三种地区的土质,施工雨水管道回填前必须做严密性试验?
【参考答案】
1.(1)网络图中节点④与节点⑤之间的虚箭线方向错误,该虚箭线应由节点④指向节点⑤。
(2)应将③⑤节点,并将③⑤节点合二为一。
2.排管2的紧后工作为:回填2、排管3;
排管2的紧前工作为:排管1、挖土2。
3.关键线路为①→②→④→⑤→⑥→⑧→⑨→⑩;
计划工期为13天;
可以按合同工期完成。
4.(1)若该地区黄土为湿陷性黄土,则必须进行严密性试验;
若该地区黄土为老黄土等非湿陷性黄土,则无需进行严密性试验。
(2)湿陷土、膨胀土、流砂地区的雨水管道回填前必须做严密性试验。
案例(四)
【背景资料】
某公司承建一项城市综合管廊项目,为现浇钢筋混凝土结构,结构外形尺寸3.7×8.0m,标准段横断面有3个舱室。明挖法施工,基坑支护结构采用SMW工法桩+冠梁及第一道钢筋混凝土支撑+第二道钢管撑,基坑支护结构横断面如图4-1所示。
项目部编制了基坑支护及开挖专项施工方案,施工工艺流程如下:施工准备→平整场地→测量放线→SMW工法桩施工→冠梁及混凝土支撑施工→第一阶段的土方开挖→钢围檩及钢管撑施工→第二阶段土方开挖→清理槽底并验收。专项方案组织专家论证时,专家针对方案提出如下建议:补充钢围檩与支护结构连接细部构造,明确钢管撑拆撑实施条件。
问题一:项目部补充了钢围檩与支护结构连接节点图,如图4-2所示,明确钢管撑架设及拆除条件,并依据修改后的方案进行基坑开挖施工,在第一阶段土方开挖至钢围檩底下方500mm 时,开始架设钢管撑并施加预应力,在监测到支撑轴力有损失时,及时采取相应措施。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
