【背景资料】
某公司承建了城市主干路改扩建项目,全长5km,宽60m,现状道路机动车道为22cm水泥混凝土路面+36cm水泥稳定碎石基层+15cm级配碎石垫层,在土基及基层承载状况良好路段,保留现有路面结构直接在上面加铺6cmAC-20C+4cmSMA-13,拓宽部分结构层与既有道路结构层保持一致。
拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图1所示。
根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。沥青摊铺前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。
沥青摊铺施工正值雨季,将全线分为两段施工,并对沥青混合料运输车增加防雨措施,保证雨期沥青摊铺的施工质量。
【问题】
1.指出图中A、B的名称。
2.根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm及1.0mm以上的维修方案;基础脱空处理后,相邻板间弯沉差宜控制在多少以内?
3补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容。
4.补充雨期沥青摊铺施工质量控制措施。
【参考答案】
1.A-填缝材料,B-拉杆(螺纹钢筋)。

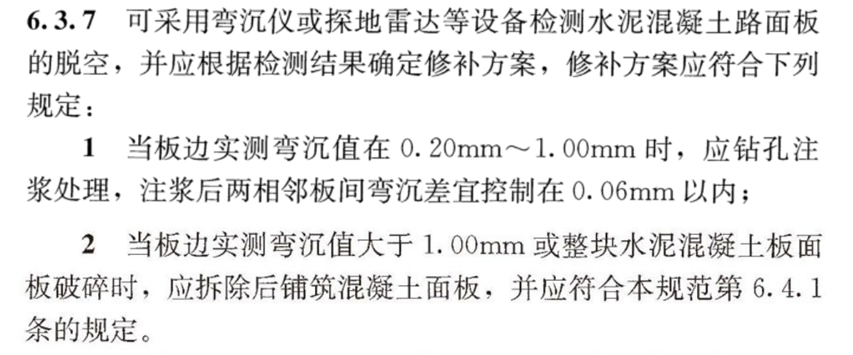

2.(1)当弯沉值在0.2mm~1.0mm时,应钻孔注浆处理;当弯沉值大于1.0mm时,应拆除后铺筑混凝土面板。
(2)脱空处理后,两相邻板间弯沉差宜控制在0.06mm以内。
【参考】城镇道路养护技术规范CJJ36-2016
3.(1)新旧连接处应贴土工合成材料,以减少、延缓或抑制反射裂缝的发生;
(2)旧路板缝破损处应剔凿酥空、空鼓、破损的部分,清理后涂刷界面剂,并采用不低于原道路混凝土强度的早强补偿收缩混凝土进行灌注;
(3)旧路细微裂缝灌浆处理,较为严重的裂缝应扩缝补块或挖补处理;
(4)旧路板缝与裂缝处理后应贴土工合成材料;
(5)在旧路与加铺层之间设置应力消减层,也可采用洒布沥青粘层油、摊铺土工布
4.(1)沥青面层不允许下雨时或下层潮湿时施工,加强现场与拌合站、气象部门的联系,安排在不下雨时施工。
(2)雨期应缩短施工长度,及时摊铺、及时完成碾压。
(3)沥青混合料运输车辆应有防雨措施。
(4)施工现场搭可移动的罩棚。
(5)建立完善排水系统,发现积水挡水及时疏通。
(6)施工中发现面层损坏,及时修复。
案例(二)
【背景资料】
今夏某公司承建一座城市桥梁二期匝道工程,为缩短建设周期,设计采用钢-混凝土结合梁结构,跨径组合为3x(3x20)m,桥面宽度7m,横断面路幅划分0.5m(护栏)+6m(车行道)+0.5m(护栏)。上部结构横断面上布置5片纵向H型钢梁,每跨间设置6根横向连系钢梁,形成钢梁骨架体系,桥面板采用现浇C50钢筋混凝土板;下部结构为盖梁及Ф130cm桩柱式墩,基础采用Ф130cm钢筋混凝土钻孔灌注桩(一期已完成);重力式U型桥台;桥面铺装采用厚6mSMA-13沥青混凝土。横断面如图2 所示。
项目部编制的施工组织设计有如下内容:
(1)将上部结构的施工工序划分为:①钢梁制作、②桥面板混凝土土浇筑、③组合吊模拆除、④钢梁安装、⑤组合吊模搭设、⑥养护、⑦构件A焊接、⑧桥面板钢筋制安,施工工艺流程为:①钢梁制作→B→C→⑤组合吊模搭设→⑧桥面板钢筋制安→②桥面板混凝土浇筑→D→E。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
