2013年一级注册建造师铁路工程实务每日练习53
一级建造师网校为了让考生们更好的备考,特别收集整理了2013年一级注册建造师铁路工程实务每日练习资料,希望这些资料对大家有所帮助:
1、(0分) 根据用途和平面形状,道岔分为普通单开道岔和( )等。
A 单开对称道岔
B 三开道岔
C 交叉渡线
D 交分道岔
E 复式道岔
A 单开对称道岔
B 三开道岔
C 交叉渡线
D 交分道岔
E 复式道岔
- 正确答案:a,b,c,d
- 解析:a,b,c,d

2、(0分)
当该计划执行7个月末时,发现施工过程D已完成,而施工过程E拖后两个月。
由于E工作延误是承包人自身原因造成,故应采取工期-成本优化方式压缩后续关键工作持续时间保证目标工期。
压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表

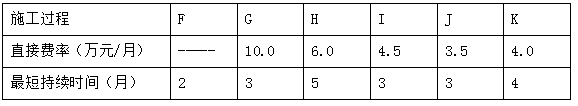

表3 各施工过程的直接费用率及最短持续时间表
由于E工作延误是承包人自身原因造成,故应采取工期-成本优化方式压缩后续关键工作持续时间保证目标工期。
压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表
表3 各施工过程的直接费用率及最短持续时间表
2、问题
(1) 请说明施工过程E的实际进度是否影响原计划总工期? 为什么?
(2)在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
(1) 请说明施工过程E的实际进度是否影响原计划总工期? 为什么?
(2)在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
- 解析:(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
(2)进度计划调整(工期-成本优化)
根据题目,按工期费用优化方法调整7个月后的进度计划。

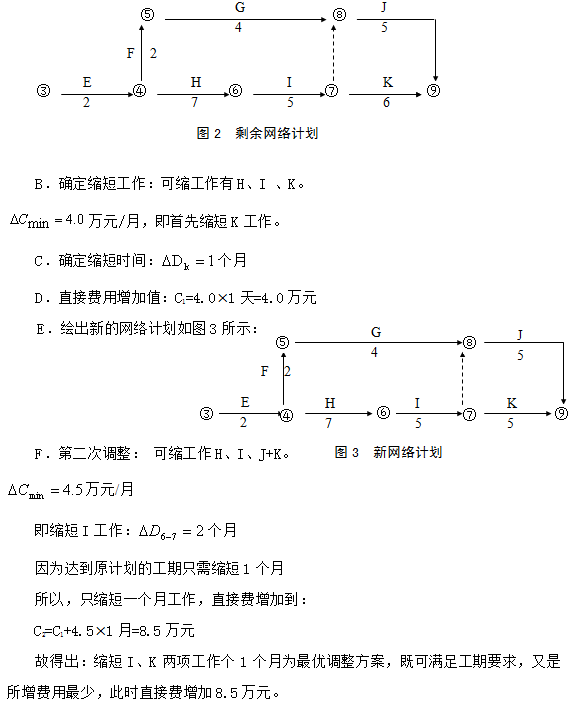

① 执行7个月后的剩余网络计划如图2所示:
(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
(2)进度计划调整(工期-成本优化)
根据题目,按工期费用优化方法调整7个月后的进度计划。
① 执行7个月后的剩余网络计划如图2所示:
3、(0分) 混凝土流动性的主要影响因素是混凝土的 ( )。
A. 单方用水量
B. 搅拌时间
C. 运输距离
D. 粗细骨料级配
A. 单方用水量
B. 搅拌时间
C. 运输距离
D. 粗细骨料级配
- 正确答案:a
- 解析:a
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
