2013年一级注册建造师铁路工程实务每日练习121

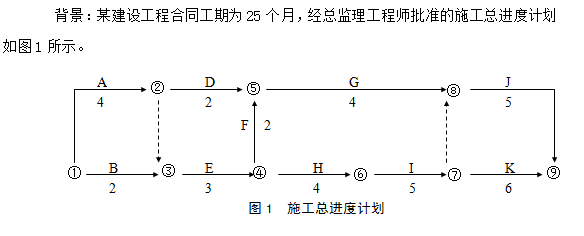

当该计划执行7个月末时,发现施工过程D已完成,而施工过程E拖后两个月。
由于E工作延误是承包人自身原因造成,故应采取工期-成本优化方式压缩后续关键工作持续时间保证目标工期。

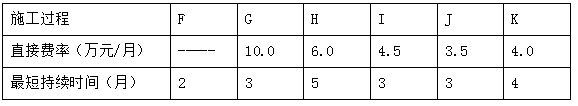

压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表
表3 各施工过程的直接费用率及最短持续时间表
由于E工作延误是承包人自身原因造成,故应采取工期-成本优化方式压缩后续关键工作持续时间保证目标工期。
压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表
表3 各施工过程的直接费用率及最短持续时间表
2、问题
(1) 请说明施工过程E的实际进度是否影响原计划总工期? 为什么?
(2)在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
(1) 请说明施工过程E的实际进度是否影响原计划总工期? 为什么?
(2)在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?

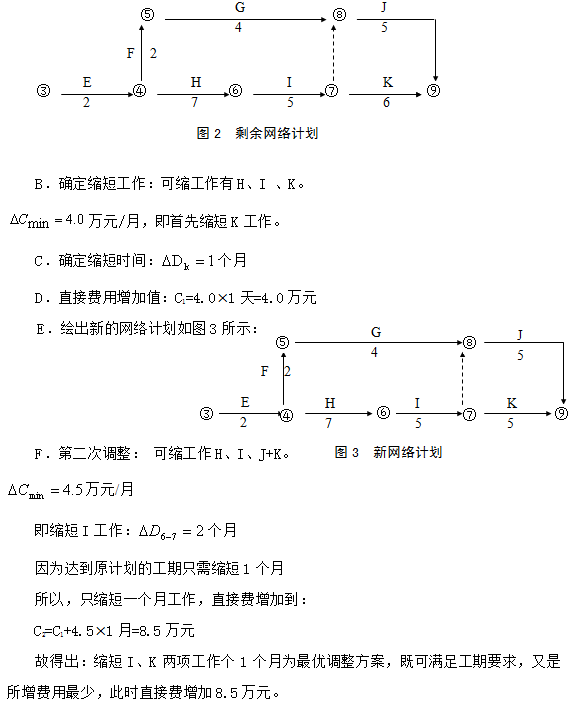

- 解析:(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
(2)进度计划调整(工期-成本优化)
根据题目,按工期费用优化方法调整7个月后的进度计划。
① 执行7个月后的剩余网络计划如图2所示:
(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
(2)进度计划调整(工期-成本优化)
根据题目,按工期费用优化方法调整7个月后的进度计划。
① 执行7个月后的剩余网络计划如图2所示:
2、(0分) 路堑开挖可按地形情况、岩层产状、断面形状、路堑长度及施工季节,并结合土石方调配选用()开挖。
A.全断面开挖
B.横向台阶开挖
C.逐层顺坡开挖
D.纵向台阶开挖
E.横纵台阶联合开挖
A.全断面开挖
B.横向台阶开挖
C.逐层顺坡开挖
D.纵向台阶开挖
E.横纵台阶联合开挖
- 正确答案:a,b,c,d
解析:a,b,c,d
3、(0分) 垛码混凝土枕应上下同位,层间承轨槽处应垫以小方木或其他材料,其顶面应高出挡肩或预埋件()。
A.顶面50mm
B.顶面40mm
C.顶面30mm
D.顶面20mm
A.顶面50mm
B.顶面40mm
C.顶面30mm
D.顶面20mm
正确答案:d
- 解析:d
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
