您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 铁路工程 >> 文章正文
2013年一级注册建造师铁路工程实务每日练习177

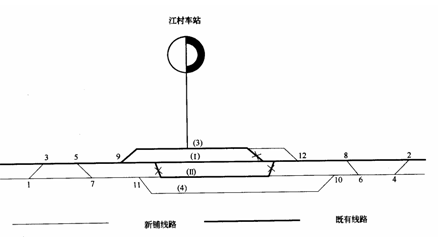

  • 1、(0分) 某单线铁路车站(如下图所示),在复线施工中需要站台抬高l0cm,原先的两股到发线有效长度为850m,新增的到发线有效长度为1050m。

    问题:
    1.简述车站施工过渡方案。
    2.简述全部单号道岔铺设方案和作业内容。
    3.简述临时要点封锁施工程序。

    • 解析:1.车站过渡方案是:
      (1)施工与既有线无干扰的增建二线(Ⅱ)线及(Ⅱ)线上的到发线(4);
      (2)12号道岔预铺插入,铺设(3)道延长部分及旧岔拆除,12号道岔利用旧岔信号作平移。
      (3)行车走(3)道形成过渡,9与12号道岔直股锁闭,侧股开通,(Ⅰ)线,(Ⅱ)线股道区进行抬高改造施工,(Ⅱ)线两端道岔拆除。
      (4)要点临时封锁,9号、12号道岔一次抬高l0cm。
      (5)行车走(1)道,(3)道封锁,9与12号道岔直股开通,侧股锁闭。
      (6)抬高(3)道,恢复(3)道行车。
      (7)施工过渡完成。
      2.单号道岔铺设方案和作业内容:
      (1)1、7、11号道岔采取原位组装铺设方案,其作业内容有铺砟碾压、铺岔枕、铺轨、精细整道(岔)。
      (2)3、5号道岔采取侧位预铺插入的铺设方案,其作业内容有预铺道岔、要点封锁、整体滑移、恢复信号连接、精细整道(岔)。
      3.要点封锁作业程序:
      (1)提前1个月递交申请报告;
      (2)批准后施工准备;
      (3)实施前1小时施工单位安全人员驻站;
      (4)设置施工标识,封锁作业至完成;
      (5)检查线路与信号,解除封锁,移动施工标识牌撤除;
      (6)施工人员撤出,驻站人员撤出。
      1.车站过渡方案是:
      (1)施工与既有线无干扰的增建二线(Ⅱ)线及(Ⅱ)线上的到发线(4);
      (2)12号道岔预铺插入,铺设(3)道延长部分及旧岔拆除,12号道岔利用旧岔信号作平移。
      (3)行车走(3)道形成过渡,9与12号道岔直股锁闭,侧股开通,(Ⅰ)线,(Ⅱ)线股道区进行抬高改造施工,(Ⅱ)线两端道岔拆除。
      (4)要点临时封锁,9号、12号道岔一次抬高l0cm。
      (5)行车走(1)道,(3)道封锁,9与12号道岔直股开通,侧股锁闭。
      (6)抬高(3)道,恢复(3)道行车。
      (7)施工过渡完成。
      2.单号道岔铺设方案和作业内容:
      (1)1、7、11号道岔采取原位组装铺设方案,其作业内容有铺砟碾压、铺岔枕、铺轨、精细整道(岔)。
      (2)3、5号道岔采取侧位预铺插入的铺设方案,其作业内容有预铺道岔、要点封锁、整体滑移、恢复信号连接、精细整道(岔)。
      3.要点封锁作业程序:
      (1)提前1个月递交申请报告;
      (2)批准后施工准备;
      (3)实施前1小时施工单位安全人员驻站;
      (4)设置施工标识,封锁作业至完成;
      (5)检查线路与信号,解除封锁,移动施工标识牌撤除;
      (6)施工人员撤出,驻站人员撤出。
  • 2、(0分) 背景
    某单线铁路隧道要求工期36个月,全长7.5km,只有进出口有进洞条件,隧道中间高洞口低,出口洞口段有20m长的坡积层,厚度较厚;进口段为风化岩有部分节理判定为Ⅲ级围岩,进洞施工时为旱季。
    问题:
    1.该隧道进洞应采取什么措施?简述其施工步骤。
    2.隧道应采用何种施工方案?
    3.请简述该隧道洞身段的主要施工步骤。
    4.列表叙述本隧道主要施工安全控制重点。

    • 解析:1.进口宜采取小导管超前注浆加固围岩,台阶法短进尺开挖,锚喷支护紧跟,初期支护尽早封闭成环的进洞措施。其施工步骤为:(1)小导管注浆;(2)上台阶开挖;(3)隧道拱顶锚喷支护;(4)下台阶开挖;(5)边墙锚喷支护;(6)底部开挖;(7)仰拱施作。
      出口宜采取长管棚支护,短进尺开挖,锚喷支护紧跟,尽早成环的技术措施,其施工步骤为:(1)长管棚钻孔、插管、注浆;(2)围岩开挖;(3)格栅架立;(4)混凝土喷射;
      (5)底部开挖;(6)仰拱施作。
      2.采用的施工方案是;
      进出口两个作业面同时掘进,进口采取小导管注浆超前支护的方法进洞,出口采取长管棚超前支护的方法进洞,洞身采取全断面开挖,锚喷初期支护,有轨出砟,扒砟机装岩、电动车牵引梭矿车运砟,初期压人式通风,后期混合式通风,液压台车进行模筑衬砌。
      3.该隧道洞身段的主要施工步骤是:
      (1)开挖;(2)通风;(3)出砟;(4)支护;(5)仰拱与填充;(6)挂铺防水板;(7)衬砌;(8)沟槽。

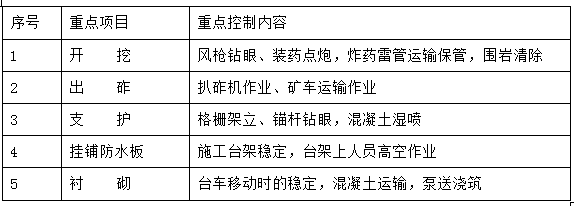

      4.主要施工安全控制重点列表表述如下:

      1.进口宜采取小导管超前注浆加固围岩,台阶法短进尺开挖,锚喷支护紧跟,初期支护尽早封闭成环的进洞措施。其施工步骤为:(1)小导管注浆;(2)上台阶开挖;(3)隧道拱顶锚喷支护;(4)下台阶开挖;(5)边墙锚喷支护;(6)底部开挖;(7)仰拱施作。
      出口宜采取长管棚支护,短进尺开挖,锚喷支护紧跟,尽早成环的技术措施,其施工步骤为:(1)长管棚钻孔、插管、注浆;(2)围岩开挖;(3)格栅架立;(4)混凝土喷射;
      (5)底部开挖;(6)仰拱施作。
      2.采用的施工方案是;
      进出口两个作业面同时掘进,进口采取小导管注浆超前支护的方法进洞,出口采取长管棚超前支护的方法进洞,洞身采取全断面开挖,锚喷初期支护,有轨出砟,扒砟机装岩、电动车牵引梭矿车运砟,初期压人式通风,后期混合式通风,液压台车进行模筑衬砌。
      3.该隧道洞身段的主要施工步骤是:
      (1)开挖;(2)通风;(3)出砟;(4)支护;(5)仰拱与填充;(6)挂铺防水板;(7)衬砌;(8)沟槽。
      4.主要施工安全控制重点列表表述如下:
  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2023年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2022年一级建造师成绩查询时间

      5·2023年一级建造师考试时间9月9、10日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    张君老师
      张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
    韩教授
    陈明教授
      陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
