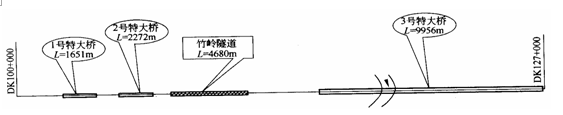

1、背景:某客运专线土建工程第三合同段,平面示意图如下:
除3号特大桥主跨为1—96m提篮拱桥外,其余均为32m预应力钢筋混凝土简支箱梁。箱梁设计为双线整孔箱梁,约重900t。竹岭隧道中间有开辟隧道斜井的地形条件。该项目总工期为3年,要求开工2年后开始架梁。
问题:
1.该项目由三个施工处参加,请划分施工工区和施工任务。(三个施工处都具有制架箱梁和隧道施工能力且施工力量均衡)
2.该项目根据新的要求,需要统一制架梁,由新组建的桥梁处承担箱梁制架任务。其余工程由一个隧道处担负施工,请重新划分施工工区和施工任务。
3.如何决定该合同段总工期的控制性分部工程?
4.由于征地拆迁延误工期半年,业主要求竣工时间不变,应如何调整总体施工方案?
5.若本标段共有32m简支预应力双线箱梁420孔。用1套900t架桥机架设箱梁平均进度指标2孔/天,箱梁台座上从支模到移梁5天/孔,若箱梁终张后不小于30天方可架设,为使制梁进度与架设进度基本均衡,应设置几个制梁台座?存梁台座应设多少个?

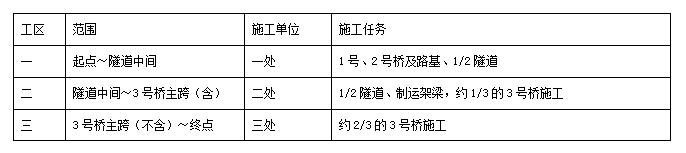

解析:1.合理的工区和施工任务划分见下表:

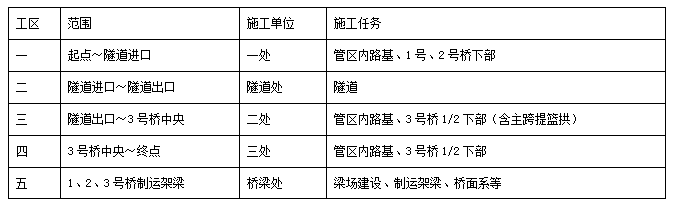

2.重新划分的施工任务见下表:
3.该标段内控制性工程是:
梁场建设,钢梁拼装,箱梁预制、架设,隧道掘进,隧道衬砌。
4.方案调整一1:隧道增加工作面,增加制梁场的制梁进度。
或采用方案调整一2:1号、2号桥采用移动模架施工,减小制梁场规模,箱梁不过
隧道。

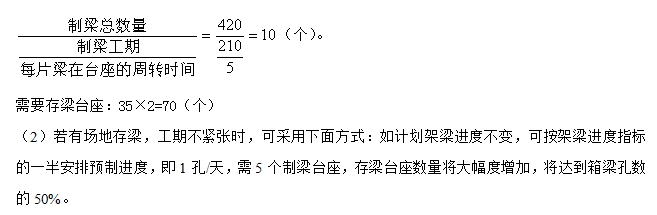

5.(1)当考虑存梁场地受限制或工期紧张时,按下面方式计算。为使制梁进度与架设进度基本均衡,制梁应至少提前35天开始,持续时间为420/2=210天,每天按平均2孔进度生产,需10个制梁台座。
1.合理的工区和施工任务划分见下表:
2.重新划分的施工任务见下表:
3.该标段内控制性工程是:
梁场建设,钢梁拼装,箱梁预制、架设,隧道掘进,隧道衬砌。
4.方案调整一1:隧道增加工作面,增加制梁场的制梁进度。
或采用方案调整一2:1号、2号桥采用移动模架施工,减小制梁场规模,箱梁不过
隧道。
5.(1)当考虑存梁场地受限制或工期紧张时,按下面方式计算。为使制梁进度与架设进度基本均衡,制梁应至少提前35天开始,持续时间为420/2=210天,每天按平均2孔进度生产,需10个制梁台座。
A:28天
B:10天
C:90天
D:18天
正确答案:a
解析:a
A. 上交资料不完整
B. 控制点点位选择不当
C. 观测条件掌握不严
D. 起算数据采用错误
E. 计算程序采用错误
正确答案:d,e
解析:d,e
A. 80kN
B. 60kN
C. 50kN
D. 70KN
正确答案:b
- 解析:b
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
