2014年一建铁路工程实务精选习题68
2014年一建铁路工程实务精选习题68
  • 1、(0分) 某段新建双线铁路的一段软土地基,设计的处理措施是浆喷搅拌桩。浆喷搅拌桩施工中,取芯发现少数桩体的无侧限抗压强度不足,调查中排除了水泥质量问题,水泥出厂到保管场所保护很好。
    问题:
    1.简述浆喷搅拌桩的作用原理以及施工步骤。
    2.桩体的无侧限抗压强度不足,请分析发生质量问题的原因可能在哪几方面?
    3.质量问题出现后应采取什么措施来解决?

    • 解析:1.浆喷搅拌桩的作用原理是:
      在搅拌桩机的上下旋转中将喷入的水泥浆与桩体内的泥土充分拌合,搅拌桩体发生化学固结并产生一定的承载力,同时桩间土在桩的限制下也产生一定的承载力,形成复合地基,能够承担路基土体自重和列车荷载。
      浆喷搅拌桩的主要施工步骤是:
      (1)平整场地;
      (2)定位测量;
      (3)桩机就位;
      (4)向下旋钻至桩底;
      (5)边提钻边喷浆边搅拌;
      (6)桩头段二次复喷复搅。
      2.浆喷搅拌桩桩体的无侧限抗压强度不足,发生质量问题的原因可能在如下几方面:
      (1)水泥浆的主要材料水泥不合格;
      (2)水泥浆配合比不合适;
      (3)水泥浆喷量不足;
      (4)搅拌不均匀;
      (5)桩头段复搅拌不充分。
      3.质量问题出现后应采取的解决措施是:采取侧位补桩的措施解决。
      1.浆喷搅拌桩的作用原理是:
      在搅拌桩机的上下旋转中将喷入的水泥浆与桩体内的泥土充分拌合,搅拌桩体发生化学固结并产生一定的承载力,同时桩间土在桩的限制下也产生一定的承载力,形成复合地基,能够承担路基土体自重和列车荷载。
      浆喷搅拌桩的主要施工步骤是:
      (1)平整场地;
      (2)定位测量;
      (3)桩机就位;
      (4)向下旋钻至桩底;
      (5)边提钻边喷浆边搅拌;
      (6)桩头段二次复喷复搅。
      2.浆喷搅拌桩桩体的无侧限抗压强度不足,发生质量问题的原因可能在如下几方面:
      (1)水泥浆的主要材料水泥不合格;
      (2)水泥浆配合比不合适;
      (3)水泥浆喷量不足;
      (4)搅拌不均匀;
      (5)桩头段复搅拌不充分。
      3.质量问题出现后应采取的解决措施是:采取侧位补桩的措施解决。

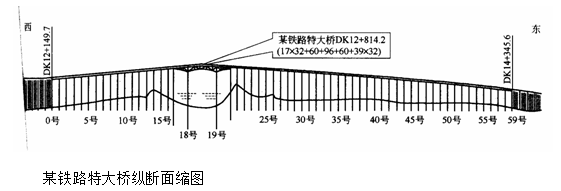

  • 2、(0分) 某铁路大桥跨越某三级通航河流,主跨为三跨预应力钢筋混凝土连续箱梁,架桥机运梁车均可以在上面行使。边跨为32m简支T形梁,要求现场制梁,工期要求20个月,孔跨布置详见下图。
    问题:
    1.简述主跨预应力钢筋混凝土连续箱梁的施工技术方案及所需主要设备。
    2.简述边跨梁部工程施工步骤及投入的主要机械。
    3.简述边跨制梁质量控制重点。
    4.该特大桥控制工期的部位和分部工程是哪些?


    • 解析:1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
      所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
      2.边跨梁部工程施工步骤及投入的主要机械:
      (1)边跨梁部工程施工步骤为:
      ①梁场建设;
      ②预制梁;
      ③首三孔梁架设;
      ④架桥机拼装;
      ⑤运梁;
      ⑥架桥机架梁;
      ⑦桥面系安装。
      (2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
      3.边跨32mT形梁制梁质量控制重点有:
      (1)梁体混凝土强度、弹性模量;
      (2)梁体外形尺寸;
      (3)梁体预埋件位置;
      (4)梁体防水层质量;
      (5)梁体外观质量。
      4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。

      1.主跨预应力钢筋混凝土连续箱梁的施工技术方案:采用对称移动挂篮、节段悬臂浇筑的施工技术方案。边跨直线段采取支架法现浇,合拢方案采取先边跨合拢,后中跨合拢。
      所需主要设备有:移动挂篮,张拉千斤顶,塔吊,混凝土输送泵,混凝土拌和站,施工船,各种钢结构。
      2.边跨梁部工程施工步骤及投入的主要机械:
      (1)边跨梁部工程施工步骤为:
      ①梁场建设;
      ②预制梁;
      ③首三孔梁架设;
      ④架桥机拼装;
      ⑤运梁;
      ⑥架桥机架梁;
      ⑦桥面系安装。
      (2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌和机,张拉千斤顶,运梁车,架桥机。
      3.边跨32mT形梁制梁质量控制重点有:
      (1)梁体混凝土强度、弹性模量;
      (2)梁体外形尺寸;
      (3)梁体预埋件位置;
      (4)梁体防水层质量;
      (5)梁体外观质量。
      4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨的梁,包括制梁、架梁。
  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2023年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2022年一级建造师成绩查询时间

      5·2023年一级建造师考试时间9月9、10日

      6·一级建造师考试科目


    学员登陆
    名师在线
    成丽芹老师
    张君老师
      张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
    韩教授
    陈明教授
      陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
