您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2023年05.1-6.30

准考证打印 2023年09月10日前

考试时间  2022年09月19日

成绩查询  考试后两个月左右

证书领取  2023年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

离一级建造师考试还有

NaNNaNNaN 天

平台尾

一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

备考一建考生、添加专属老师微信免费获取备考资料 微信号edu24olxu

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 铁路工程 >> 文章正文
2014年一建铁路工程实务精选习题83
来源:一级建造师考试网 收藏本页 2014/2/25 http://www.jzsedu.org/

环球网校建造师交流加入QQ群(129722917)获取最新考试动态

2014年一建铁路工程实务精选习题83

网校为了让2014年的考生更好的备考,特别整理了一些一建铁路工程实务知识,希望给大家增加知识点,更好的了解一级建造师知识!

1、(0分) 钢绞线质量评定方法中,每批从(  )做拉力试验,包括整根钢绞线的最大负荷、屈服负荷、伸长率。
A. 1盘中截取2根
B. 2盘中截取2根
C. 3盘中截取3根
D. 4盘中截取6根
  • 正确答案:c

    解析:c

  • 2、(0分) 根据铁路隧道围岩分级,拱部无支护时可产生小坍塌,侧壁基本稳定的围岩属于(   )类围岩。
    A.Ⅰ
    B.Ⅱ
    C.Ⅲ
    D.Ⅴ

    正确答案:c

    • 解析:c
  • 3、(0分) 对于选定的细骨料应按批做常规检验,以同一产地连续进场不超过( )为1批。
    A. 200立方米(或300t)
    B. 300立方米(或500t)
    C. 400立方米(或600t)
    D. 500立方米(或800t)

     正确答案:c

    • 解析:c

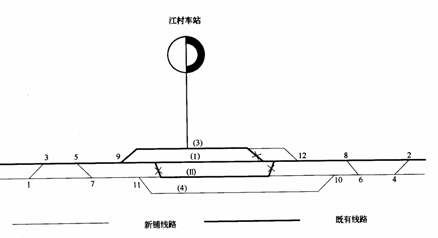

  • 4、(0分) 某单线铁路车站(如下图所示),在复线施工中需要站台抬高l0cm,原先的两股到发线有效长度为850m,新增的到发线有效长度为1050m。

    问题:
    1.简述车站施工过渡方案。
    2.简述全部单号道岔铺设方案和作业内容。
    3.简述临时要点封锁施工程序。
    解析:1.车站过渡方案是:
    (1)施工与既有线无干扰的增建二线(Ⅱ)线及(Ⅱ)线上的到发线(4);
    (2)12号道岔预铺插入,铺设(3)道延长部分及旧岔拆除,12号道岔利用旧岔信号作平移。
    (3)行车走(3)道形成过渡,9与12号道岔直股锁闭,侧股开通,(Ⅰ)线,(Ⅱ)线股道区进行抬高改造施工,(Ⅱ)线两端道岔拆除。
    (4)要点临时封锁,9号、12号道岔一次抬高l0cm。
    (5)行车走(1)道,(3)道封锁,9与12号道岔直股开通,侧股锁闭。
    (6)抬高(3)道,恢复(3)道行车。
    (7)施工过渡完成。
    2.单号道岔铺设方案和作业内容:
    (1)1、7、11号道岔采取原位组装铺设方案,其作业内容有铺砟碾压、铺岔枕、铺轨、精细整道(岔)。
    (2)3、5号道岔采取侧位预铺插入的铺设方案,其作业内容有预铺道岔、要点封锁、整体滑移、恢复信号连接、精细整道(岔)。
    3.要点封锁作业程序:
    (1)提前1个月递交申请报告;
    (2)批准后施工准备;
    (3)实施前1小时施工单位安全人员驻站;
    (4)设置施工标识,封锁作业至完成;
    (5)检查线路与信号,解除封锁,移动施工标识牌撤除;
    (6)施工人员撤出,驻站人员撤出。
    1.车站过渡方案是:
    (1)施工与既有线无干扰的增建二线(Ⅱ)线及(Ⅱ)线上的到发线(4);
    (2)12号道岔预铺插入,铺设(3)道延长部分及旧岔拆除,12号道岔利用旧岔信号作平移。
    (3)行车走(3)道形成过渡,9与12号道岔直股锁闭,侧股开通,(Ⅰ)线,(Ⅱ)线股道区进行抬高改造施工,(Ⅱ)线两端道岔拆除。
    (4)要点临时封锁,9号、12号道岔一次抬高l0cm。
    (5)行车走(1)道,(3)道封锁,9与12号道岔直股开通,侧股锁闭。
    (6)抬高(3)道,恢复(3)道行车。
    (7)施工过渡完成。
    2.单号道岔铺设方案和作业内容:
    (1)1、7、11号道岔采取原位组装铺设方案,其作业内容有铺砟碾压、铺岔枕、铺轨、精细整道(岔)。
    (2)3、5号道岔采取侧位预铺插入的铺设方案,其作业内容有预铺道岔、要点封锁、整体滑移、恢复信号连接、精细整道(岔)。
    3.要点封锁作业程序:
    (1)提前1个月递交申请报告;
    (2)批准后施工准备;
    (3)实施前1小时施工单位安全人员驻站;
    (4)设置施工标识,封锁作业至完成;
    (5)检查线路与信号,解除封锁,移动施工标识牌撤除;
    (6)施工人员撤出,驻站人员撤出。
  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2023年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2022年一级建造师成绩查询时间

      5·2023年一级建造师考试时间9月9、10日

      6·一级建造师考试科目

    环球网校
    一级建造师
    主讲老师基础阶段强化阶段模考试题应试技巧班
    VIP独享
    教材精讲
    (40讲)

    经典习题
    (12讲)

    重点冲刺
    (16讲)
    考点解析
    (10讲)
      建设工程经济 张湧免费试听  免费试听 三套模拟题
      建设工程项目管理 张君免费试听  免费试听 三套模拟题
      工程法规及相关知识王丽雪 免费试听  免费试听 三套模拟题
      建筑工程管理与实务王树京 免费试听  免费试听 三套模拟题
      机电工程管理与实务苏婷免费试听 免费试听 三套模拟题
      公路工程管理与实务高玲玲免费试听 免费试听 三套模拟题
      市政公用工程管理李莹免费试听  免费试听 三套模拟题
      铁路工程管理与实务孙文波免费试听  免费试听 三套模拟题
      水利水电工程管理 盛松涛免费试听  免费试听  三套模拟题
      通信广电工程管理杨鹏免费试听 免费试听 三套模拟题
    课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送
    零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买
    全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买
    一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买
    学员登陆
    名师在线
    成丽芹老师
    张君老师
      张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
    韩教授
    陈明教授
      陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
