(一)
背景资料
某工程基础底板施工,合同约定工期50 天,项目经理部根据业主提供的电子版图纸编制了施工进度(如图1 ) , 底板施工暂未考虑流水施工.

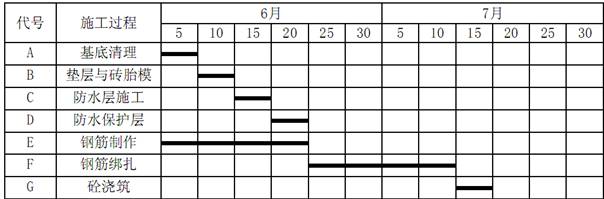

施工进度计划图
图1
在施工准备及施工过程中,发生了如下事件:
事件一:公司在审批该施工进度计划(横道图)时提出,计划未考虑工序B 与C ,工序D与F之间的技术间歇(养护)时间,要求项目经理部修改。两处工序技术间歇(养护)均为2 天,项目经理部按要求调整了进度计划,经监理批准后实施.
事件二:施工单位采购的防水材料进场抽样复试不合格,致使工序C 比调整后的计划开始时间延后3 天。因业主未按时提供正式图纸,致使工序E在6月11日才开始.
事件三:基于安全考虑,建设单位要求仍按原合同约定的时间完成底板施工,为此施工单位采取调整劳动力计划,增加劳动力等措施,在15天内完成了2700 吨钢筋制作(工效为4.5 吨/人.工作日)

问题:
1 .在答题卡上绘制事件一中调整后的施工进度划网络图(双代号),并用双线表示出关键线路
2 .考虑事件一、二的影晌,计算总工期(假定各工序持续时间不变),如果钢筋制作、钢筋绑扎及混凝土浇筑按两个流水段组织等节拍流水施工,其总工期将变为多少天?是否满足原合同约定的工期?
3 .计算事件三钢筋制作的劳动力投入量,编制劳动力需求计划时,需要考虑哪些参数?4 .根据本案例的施工过程,总承包单位依法可以进行哪些专业分包和劳务分包?
参考答案
问题1
问题2
总工期55天;
后面题目有问题
问题3
钢筋制作的劳动力投入量:2700÷15÷4.5=40工日
编制劳动力需求计划时,需要考虑参数:工期、工程量、时间定额或产量定额、班次等
问题4
专业分包:地基与基础;建筑防水;
劳务分包:钢筋作业;混凝土作业;焊接作业;模板作业;砌筑作业;脚手架作业
(二)背景资料
某商业建筑工程,地上六层,砂石地基,砖混结构,建筑面积2400M2,外窗采用铝合金窗,内外采用金属门.在施工过程中发生了如下事件:
事件一:砂石地基施工中,施工单位采用细砂(掺入30 %的碎石)进行铺填。监理工程师检查发现其分层铺设厚度和分段施工的上下层搭接长度不符合规范要求,令其整改.
事件二:二层现浇混凝土楼板出现收缩裂缝,经项目经理部分析认为原因有:混凝土原材料质量不合格(骨料含泥量大)、水泥和掺合料用量超出规范规定。同时提出了相应的防治措施;选用合格的原材料,合格控制水泥和掺合料用量。监理工程师认为项目经理部的分析不全面,要求进一步完善原因分析和防止方法。
事件三:监理工程师对门窗工程检查时发现:外窗未进行三性检查,内门采用“先立后砌”安装方式,外窗采用射钉固定安装方式。监理工程师对存在的间题提出整改要求.
事件四:建设单位在审查施工单位提交的工程竣工资料时,发现工程资料有涂改,违规使用复印件等情况,要求施工单位进行整改。
参考答案
问题1
- 正确;
- 砂、砂石地基的原材料宜用中砂、粗砂、砾砂、碎石(卵石)、石屑;P413
- 施工过程中还应检查夯实时加水量、夯压遍数、压实系数、砂和砂石地基的承载力。
问题2 P338
1) (1)混凝土水灰比、(2)坍落度偏大,(3)和易性差。
(4)混凝土浇筑振捣差(5)养护不及时或养护差
2) 补充防治措施:
(1)根据现场情况、图纸设计和规范要求,由有资质的试验室配制合适的混凝土配合比,并确保搅拌质量。
(2)确保混凝土浇筑振捣密实,并在初凝前进行二次抹压。
(3)确保混凝土及时养护,并保证养护质量满足要求。
问题3
1)建筑外墙金属窗的抗风压性能、空气渗透性能和雨水渗漏性能
2)内门采用“先立后砌”安装方式错误,正确:内门采用“先砌后立”安装方式;
外窗采用射钉固定安装方式错误,正确外窗采用膨胀螺栓固定安装方式
问题4
- 工程资料不得涂改,如果确实需要修改,应当杠改或划改,然后在更改处签署并加盖图章
- 归档资料原则用原件,不用复印件。如用复印件,应在复印件上手工签字,加盖公章并注明原件保存处。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
