2007年一级注册建造师水利水电工程试题(6)
事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。
问题:
1.确定计划工期;根据水库调度方案,分剐指出1#、2#副坝坝基清理最早何时开始。
2.根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?
3.依据事件3中2#副坝填筑进度曲线,分析在第16天束的计划进度与买际进度,并确定2#副坝填筑实际用工天数。
4.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。
(二)
背景资料:某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定:(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;(2)保留金在施工期逐月按当月工程款的5%扣留;(3)当实际工程量超出合同工程量20%1}寸,对超出20%的部分进行综合单价调整,调整系数为0.9。

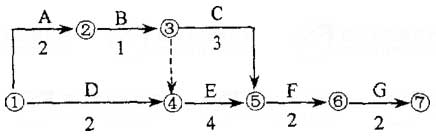

经监理单位审核的施工网络计划见下图(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见表1。
工作代号 | 工作内容 | 合同工程量 | 实际工程量 | 综合单价 |
A B C D E F G |
河道开挖 堤基清理 堤身加高培厚 临时交通道路 堤身填筑 干砌石护坡 堤顶道路修复 |
20万m3 1万m3 5万m3 2km 8万m3 1.6万m3 4km |
22万m3 1.2万m3 63万m3 18km 9.2万m3 14万m3 3.8km |
10元/ m3 3元/ m3 8元/ m3 12元/m3 8元/m3 105元/m3 10万元/km |
工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,箕坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束:丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,
混凝土护坡单价为300元/m3,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见表2。
工作代号 | 持续时间(月) | 工作内容 | 合同工程量 | 实际工程量 |
H I J |
1 1 1 |
丁坝坝基清理 丁坝坝身填筑 丁坝混凝土护坡 |
0.1万m3 0.2万m3 300m3 |
0.1万m3 0.2万m3 300m3 |
问题:
1.计算该项工程的合同总价、工程预付款总额。
2.绘出增加丁坝后的施工网络计划。
3.若各项工作每月完成的工程量相等,分别计算第6、7两个月的月工程款、预付款扣回款额、保留金扣留额、应得付款。(保留二位小数)
(三)

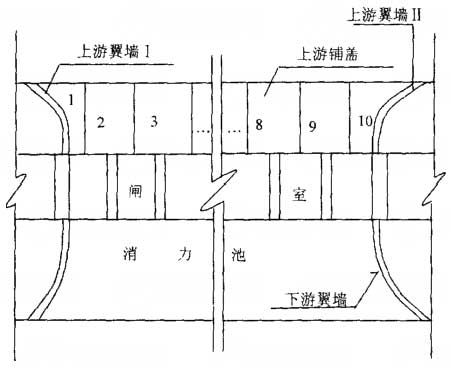

背景资料:某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水沛方向长15m,垂直水流方向共分成10块:铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡士高度为12m,其平面布置示意图如下:
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
