2007年一级注册建造师水利水电工程试题(8)
问题:
1.指出上述施工导流相关作业的合理施工程序(可以用序号表示);
2.确定该工程围堰的建筑物级别并说明理由。计算上游围堰堰顶高程。
3.根据《水工建筑物地下开托工程施工技术规范》,改正上述隧洞开挖施工方案的不妥之处。
4.根据蓄水验收有关规定,除度汛措施计划报告、库区移民初步验收报告外,验收垂自会还应听取并研究哪些方面的报告?
2007年度全国一级建造师执业资格考试试卷
专业工程管理与实务试卷标准答案
水利水电
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
(一)
(二)
1.(共7分)
原合同总价=20×10+1×3+5×8+2×12+8×8+1.6×105+4×10=539万元(2分)
预付款总额=539×20%=107.8万元(2分)
新增丁坝后,合同总价应包括丁坝的价款,合同总价变为:
539+0.1×3+0,2×8+0.03×300=549.9万元(3分)
2.(共4分)

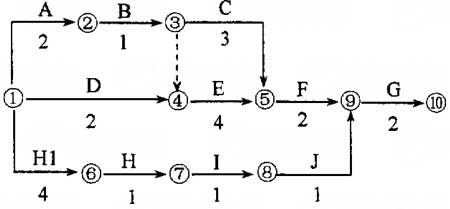

增加丁坝后施工网络计划见图。
(给分点:H前有4个月的等待时间(HI)并与起点节点相连(1分);箭 线编号从小到大(1分);丁坝工作的紧后工作为G工作(1分);丁坝工作顺序为H→I→J(1分)。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
