问题

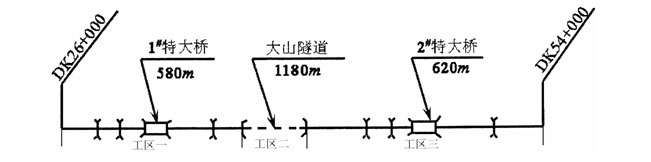

1.对平面示意图进行必要的工区划分和线下施工队伍配备。(在答题卡中给出示意图,然后作答)
2.画出施工组织机构框图。
3.举例说明(各举两例):哪些工程(或工序)可以平行施工?哪些可以顺序施工?哪些必须先后施工?
4.为确保铺轨按期通过本标段,对重点工程施工组织应该如何调整?
5.为确保铺轨按期通过本标段,还应采取什么措施保证圬工工程的工程质量?简述此措施的实施要点。
6.如果业主批准调整隧道工程施工组织方案,同意对新增加的大临工程费用予以追加,请列出新增加的大临工程项目。
变动部分:
五、答案
1、本工程的长度为28km,工期16个月,工程类型包括路基、桥涵和隧道的特点,考虑路基的调配方案和隧道出碴的利用,可将工程化分为如下三个施工工区。
从起点DK26+000到大山隧道入口为一工区,配备路基施工一队,负责本工区路基工程,桥涵施工队一队,负责1#特大桥工程;
大山隧道为二工区,配备隧道施工队一个;
从大山隧道出口到终点Dk54+000为三工区,配备路基施工二队,负责本工区路基工程,桥涵施工队二队,负责2#特大桥工程;桥涵施工队三队负责全部标段小桥涵工程的施工。

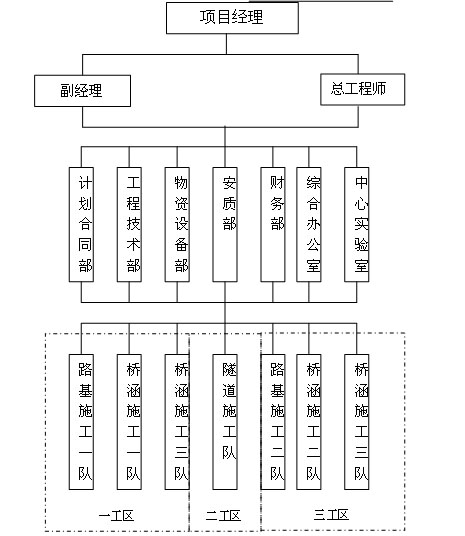

2.施工组织机构框图如下:
